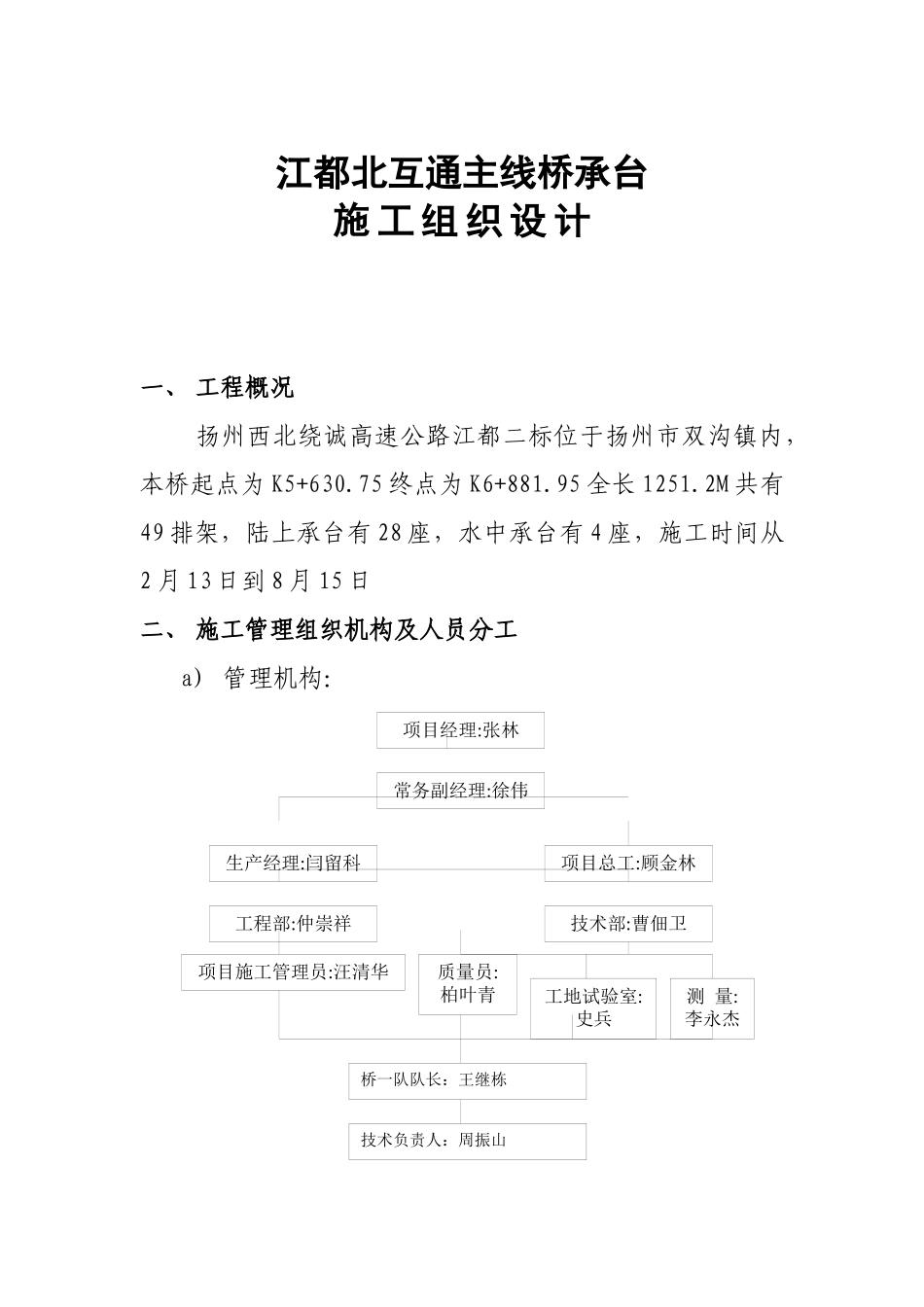

江都北互通主线桥承台施工组织设计一、工程概况扬州西北绕诚高速公路江都二标位于扬州市双沟镇内,本桥起点为K5+630
75终点为K6+881
95全长1251

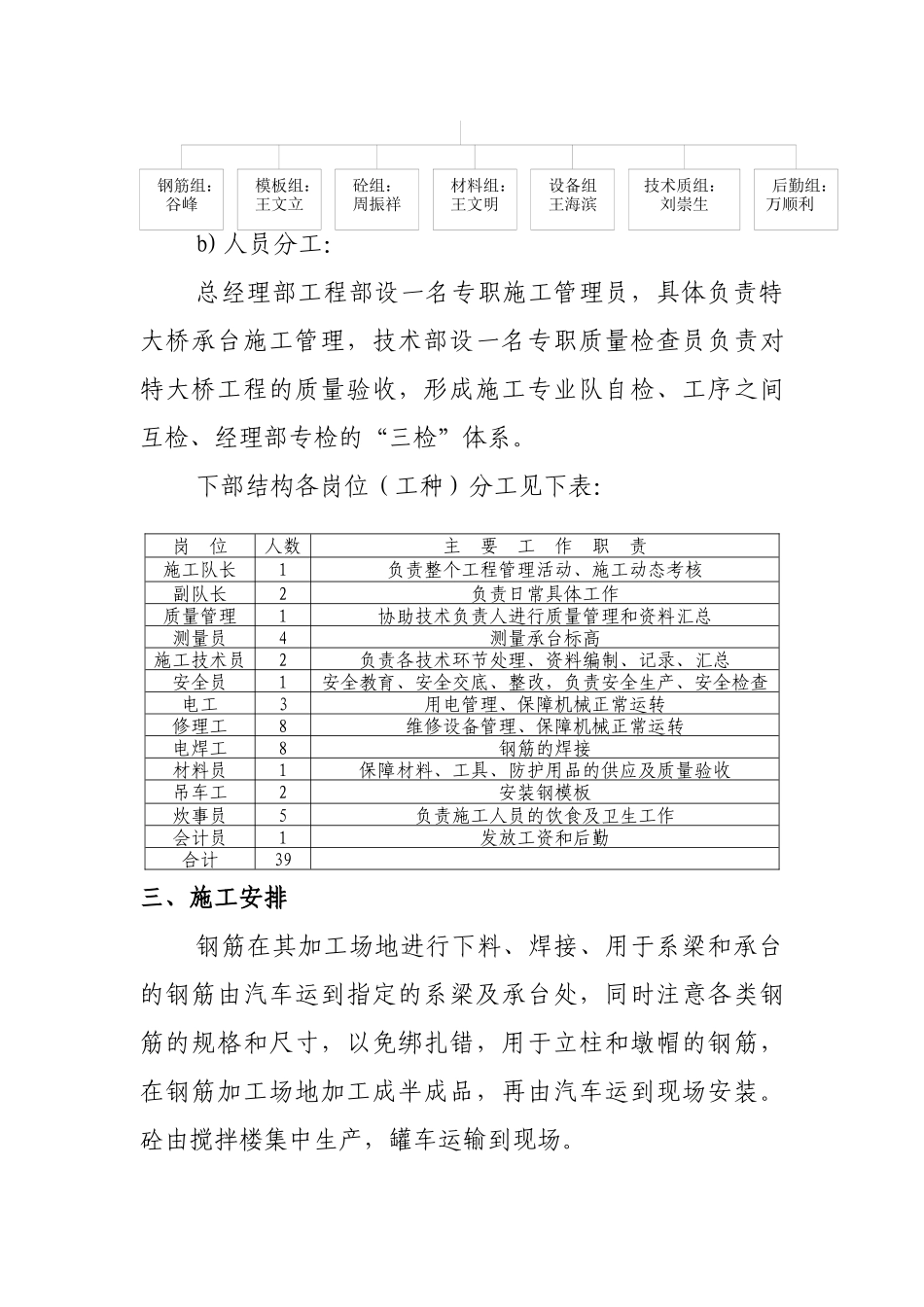

2M共有49排架,陆上承台有28座,水中承台有4座,施工时间从2月13日到8月15日二、施工管理组织机构及人员分工a)管理机构:项目经理:张林常务副经理:徐伟项目总工:顾金林林林工程部:仲崇祥生产经理:闫留科技术部:曹佃卫项目施工管理员:汪清华质量员:柏叶青工地试验室:史兵测量:李永杰桥一队队长:王继栋技术负责人:周振山b)人员分工:总经理部工程部设一名专职施工管理员,具体负责特大桥承台施工管理,技术部设一名专职质量检查员负责对特大桥工程的质量验收,形成施工专业队自检、工序之间互检、经理部专检的“三检”体系
下部结构各岗位(工种)分工见下表:三、施工安排钢筋在其加工场地进行下料、焊接、用于系梁和承台的钢筋由汽车运到指定的系梁及承台处,同时注意各类钢筋的规格和尺寸,以免绑扎错,用于立柱和墩帽的钢筋,在钢筋加工场地加工成半成品,再由汽车运到现场安装
砼由搅拌楼集中生产,罐车运输到现场
钢筋组:谷峰模板组:王文立砼组:周振祥材料组:王文明设备组王海滨技术质组:刘崇生后勤组:万顺利岗位人数主要工作职责施工队长1负责整个工程管理活动、施工动态考核副队长2负责日常具体工作质量管理1协助技术负责人进行质量管理和资料汇总测量员4测量承台标高施工技术员2负责各技术环节处理、资料编制、记录、汇总安全员1安全教育、安全交底、整改,负责安全生产、安全检查电工3用电管理、保障机械正常运转修理工8维修设备管理、保障机械正常运转电焊工8钢筋的焊接材料员1保障材料、工具、防护用品的供应及质量验收吊车工2安装钢模板炊事员5负责施工人员的饮食及卫生工作会计员1发放工资和后勤合计39(一)总体施工顺序将该工程划分成三段,各段分别同时施工
第一段为0#—10
