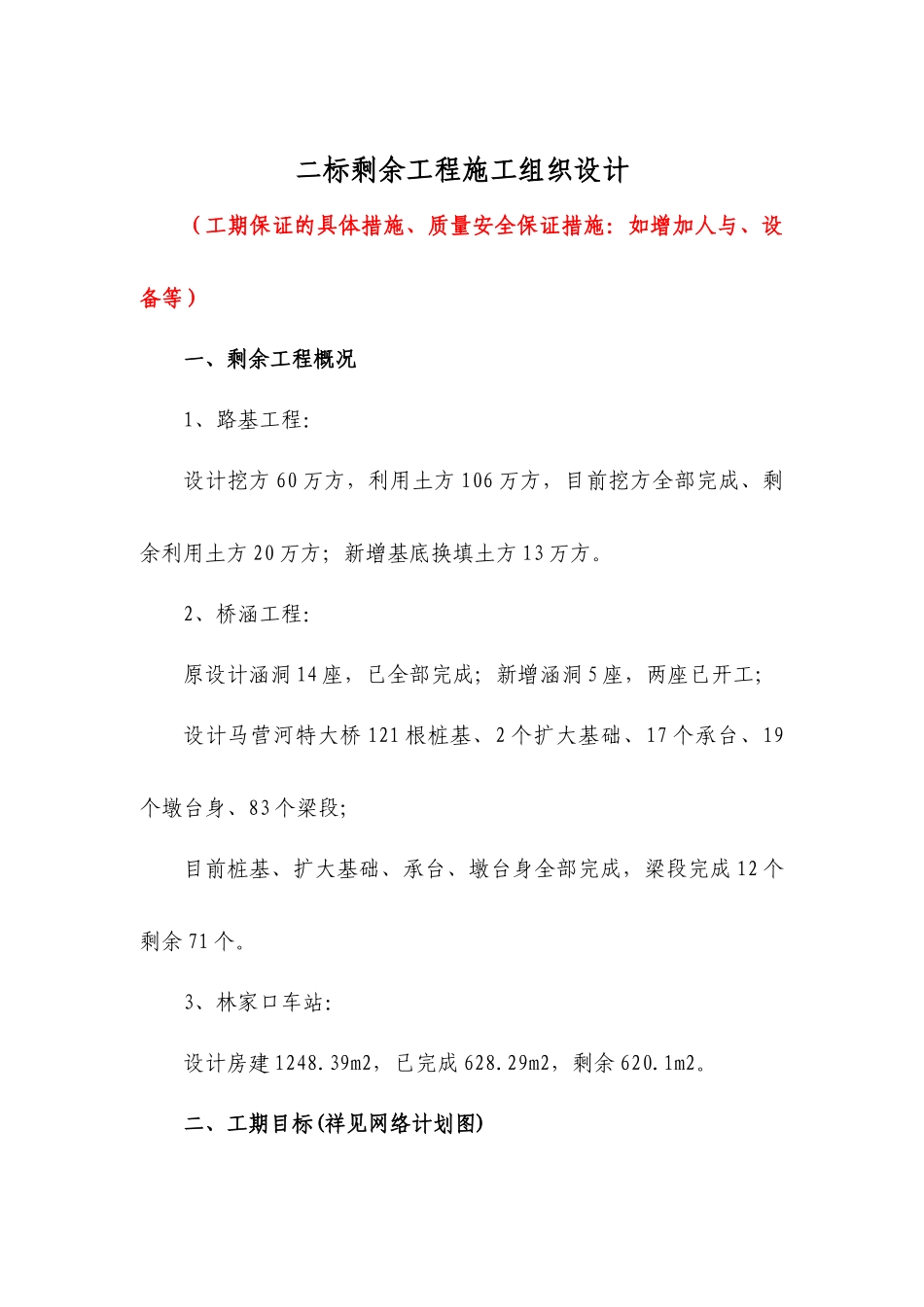

二标剩余工程施工组织设计(工期保证的具体措施、质量安全保证措施:如增加人与、设备等)一、剩余工程概况1、路基工程:设计挖方60万方,利用土方106万方,目前挖方全部完成、剩余利用土方20万方;新增基底换填土方13万方
2、桥涵工程:原设计涵洞14座,已全部完成;新增涵洞5座,两座已开工;设计马营河特大桥121根桩基、2个扩大基础、17个承台、19个墩台身、83个梁段;目前桩基、扩大基础、承台、墩台身全部完成,梁段完成12个剩余71个
3、林家口车站:设计房建1248
39m2,已完成628
29m2,剩余620

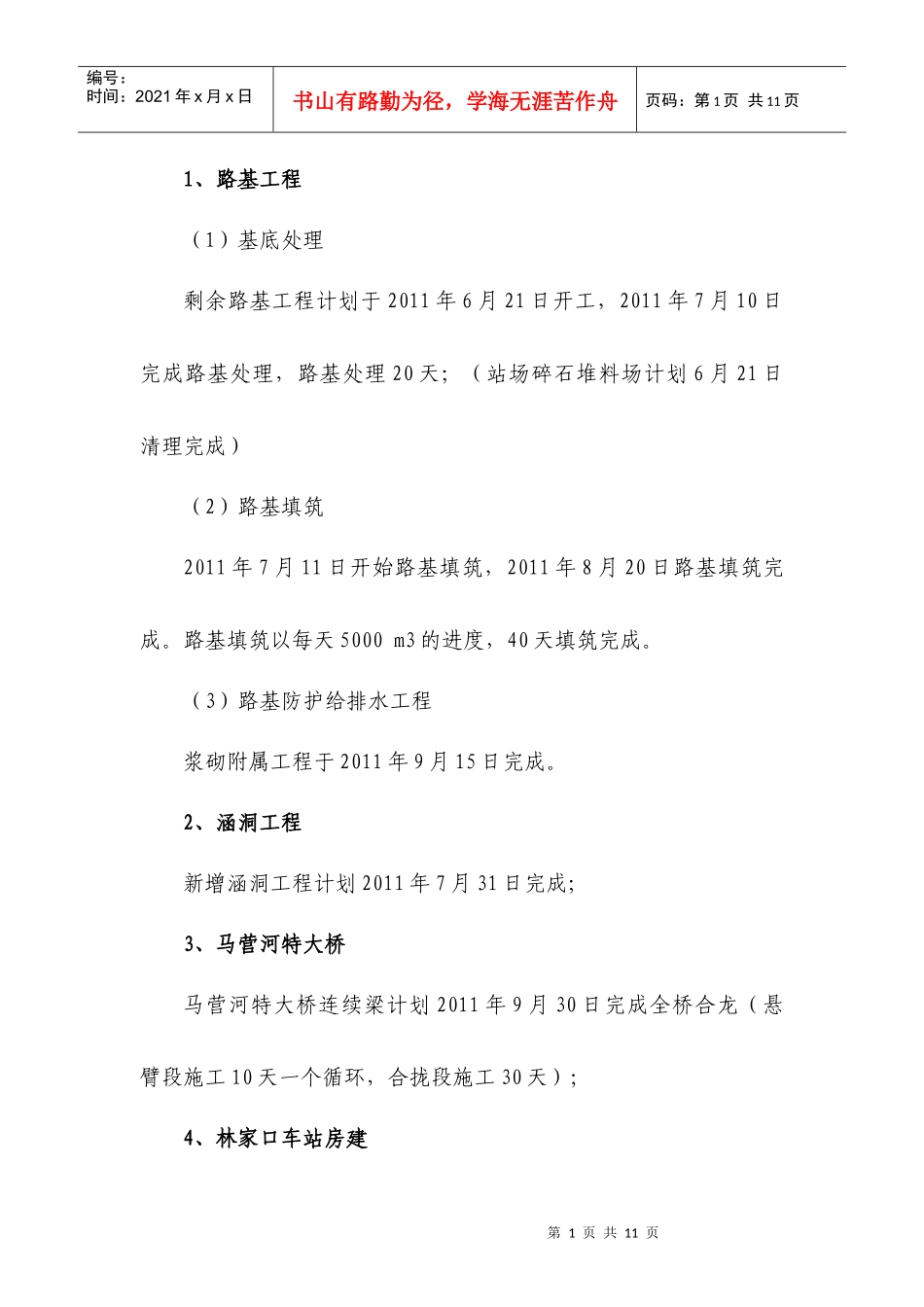

二、工期目标(祥见网络计划图)第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页1、路基工程(1)基底处理剩余路基工程计划于2011年6月21日开工,2011年7月10日完成路基处理,路基处理20天;(站场碎石堆料场计划6月21日清理完成)(2)路基填筑2011年7月11日开始路基填筑,2011年8月20日路基填筑完成
路基填筑以每天5000m3的进度,40天填筑完成
(3)路基防护给排水工程浆砌附属工程于2011年9月15日完成
2、涵洞工程新增涵洞工程计划2011年7月31日完成;3、马营河特大桥马营河特大桥连续梁计划2011年9月30日完成全桥合龙(悬臂段施工10天一个循环,合拢段施工30天);4、林家口车站房建第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页林家口车站房建(除深井泵房外)计划2011年9月16日完成

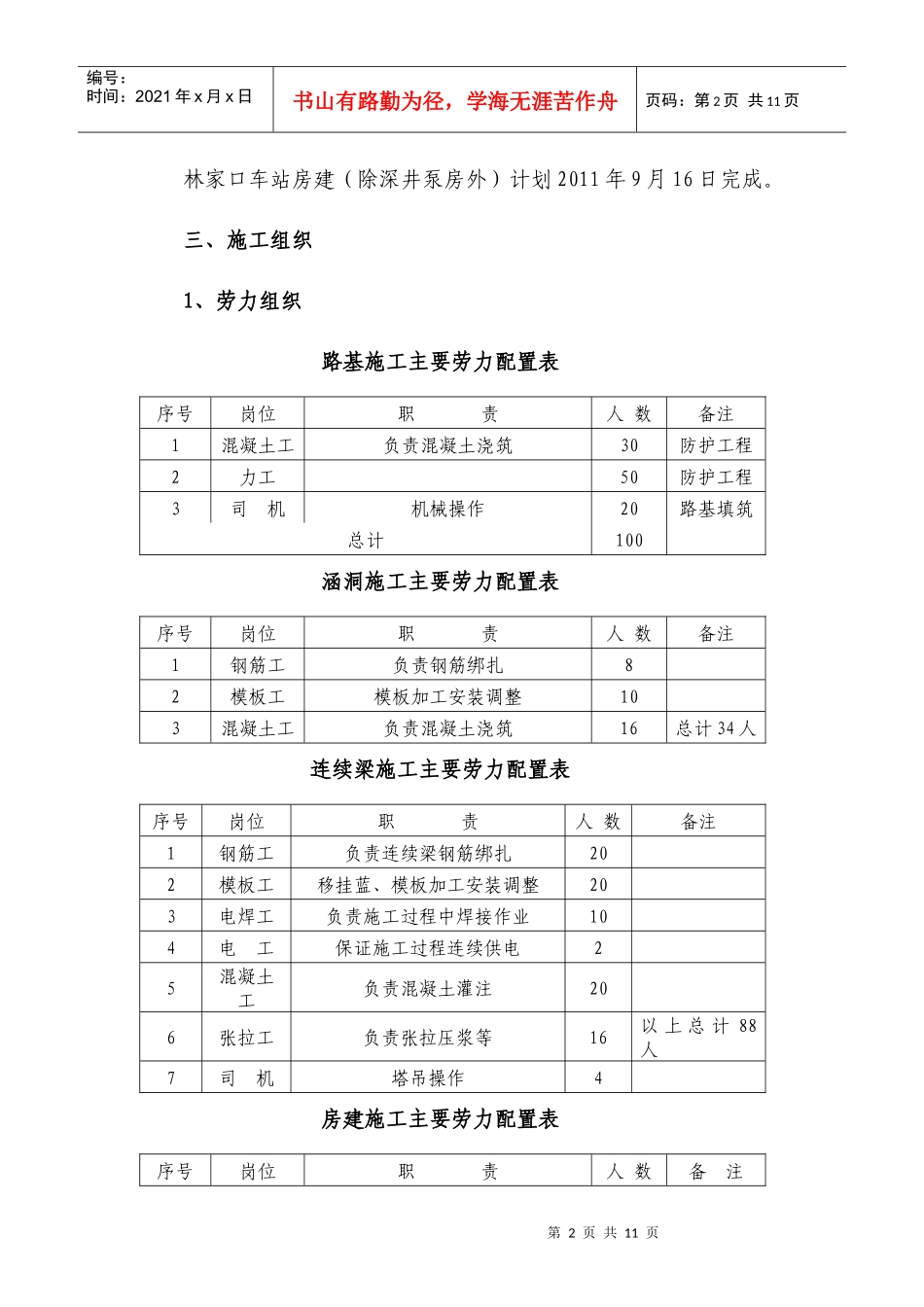

三、施工组织1、劳力组织路基施工主要劳力配置表序号岗位职责人数备注1混凝土工负责混凝土浇筑30防护工程2力工50防护工程3司机机械操作20路基填筑总计100涵洞施工主要劳力配置表序号岗位职责人数备注1钢筋工负责钢筋绑扎82模板工模板加工
