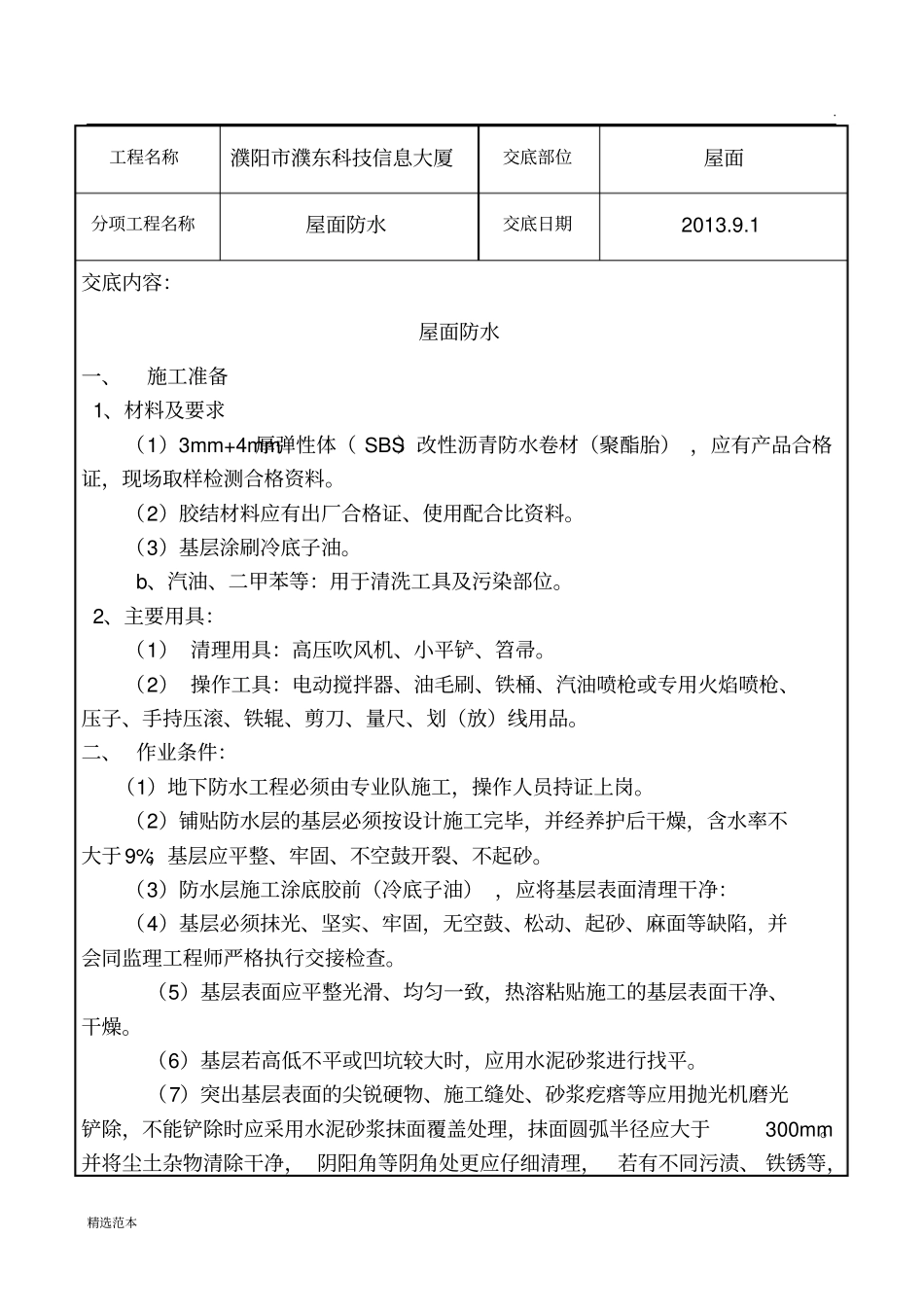

精选范本工程名称濮阳市濮东科技信息大厦交底部位屋面分项工程名称屋面防水交底日期2013
1交底内容:屋面防水一、施工准备1、材料及要求(1)3mm+4mm厚弹性体(SBS)改性沥青防水卷材(聚酯胎),应有产品合格证,现场取样检测合格资料
(2)胶结材料应有出厂合格证、使用配合比资料
(3)基层涂刷冷底子油
b、汽油、二甲苯等:用于清洗工具及污染部位
2、主要用具:(1)清理用具:高压吹风机、小平铲、笤帚
(2)操作工具:电动搅拌器、油毛刷、铁桶、汽油喷枪或专用火焰喷枪、压子、手持压滚、铁辊、剪刀、量尺、划(放)线用品
二、作业条件:(1)地下防水工程必须由专业队施工,操作人员持证上岗
(2)铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9%;基层应平整、牢固、不空鼓开裂、不起砂
(3)防水层施工涂底胶前(冷底子油),应将基层表面清理干净:(4)基层必须抹光、坚实、牢固,无空鼓、松动、起砂、麻面等缺陷,并会同监理工程师严格执行交接检查
(5)基层表面应平整光滑、均匀一致,热溶粘贴施工的基层表面干净、干燥
(6)基层若高低不平或凹坑较大时,应用水泥砂浆进行找平
(7)突出基层表面的尖锐硬物、施工缝处、砂浆疙瘩等应用抛光机磨光铲除,不能铲除时应采用水泥砂浆抹面覆盖处理,抹面圆弧半径应大于300mm
并将尘土杂物清除干净,阴阳角等阴角处更应仔细清理,若有不同污渍、铁锈等,
精选范本工程名称濮阳市濮东科技信息大厦交底部位屋面分项工程名称屋面防水交底日期2013
1应以砂纸、钢丝刷、溶剂等清除干净
(8)施工用材料均为易燃,因而应准备好相应的消防器材

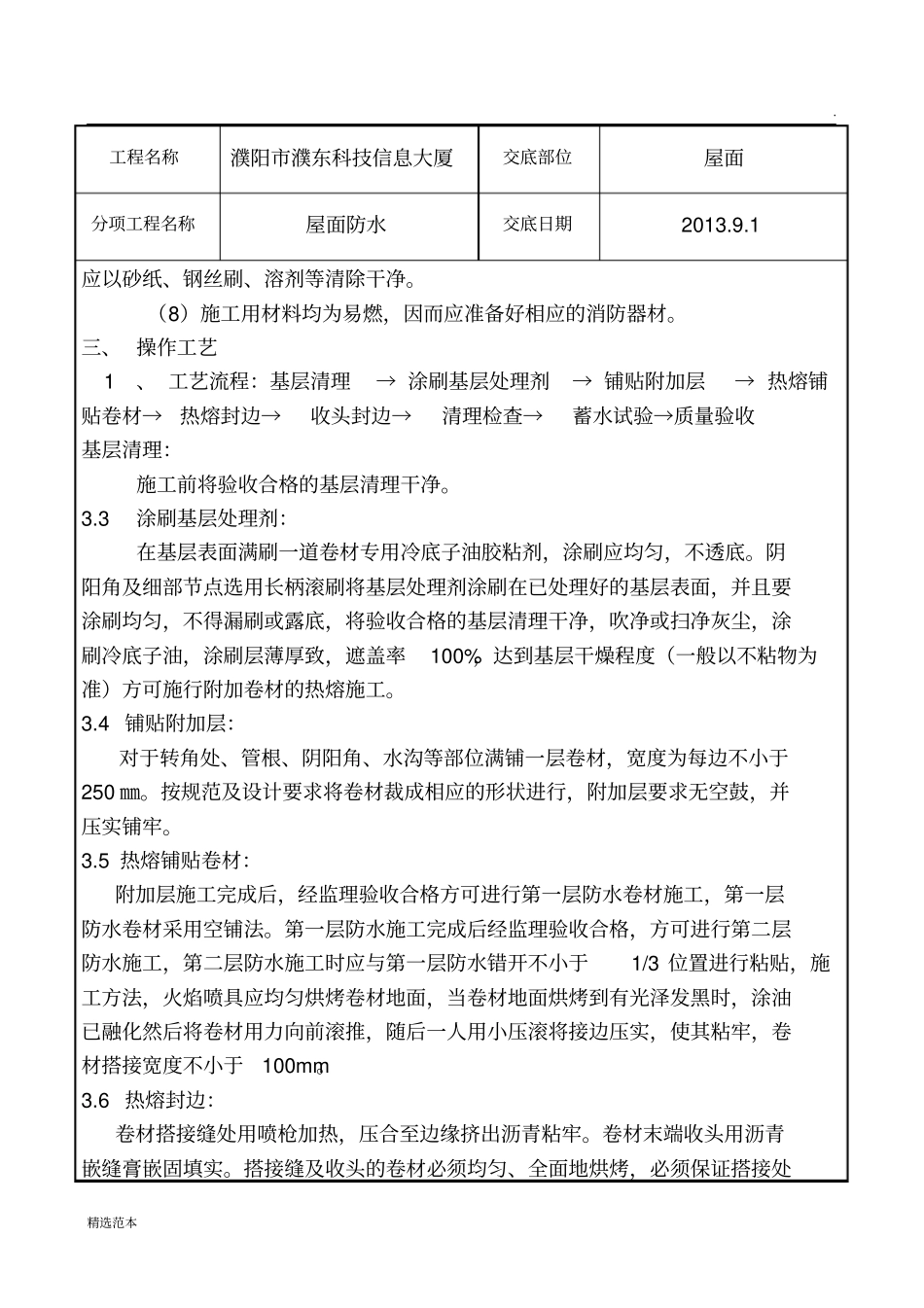

三、操作工艺1、工艺流程:基层清理→涂刷基层处理剂→铺贴附加层→热熔铺贴卷材→热熔封边→收头封边→清理检查→蓄水试验→质量验收基层清理:施工前将验收合格的基层清理干净

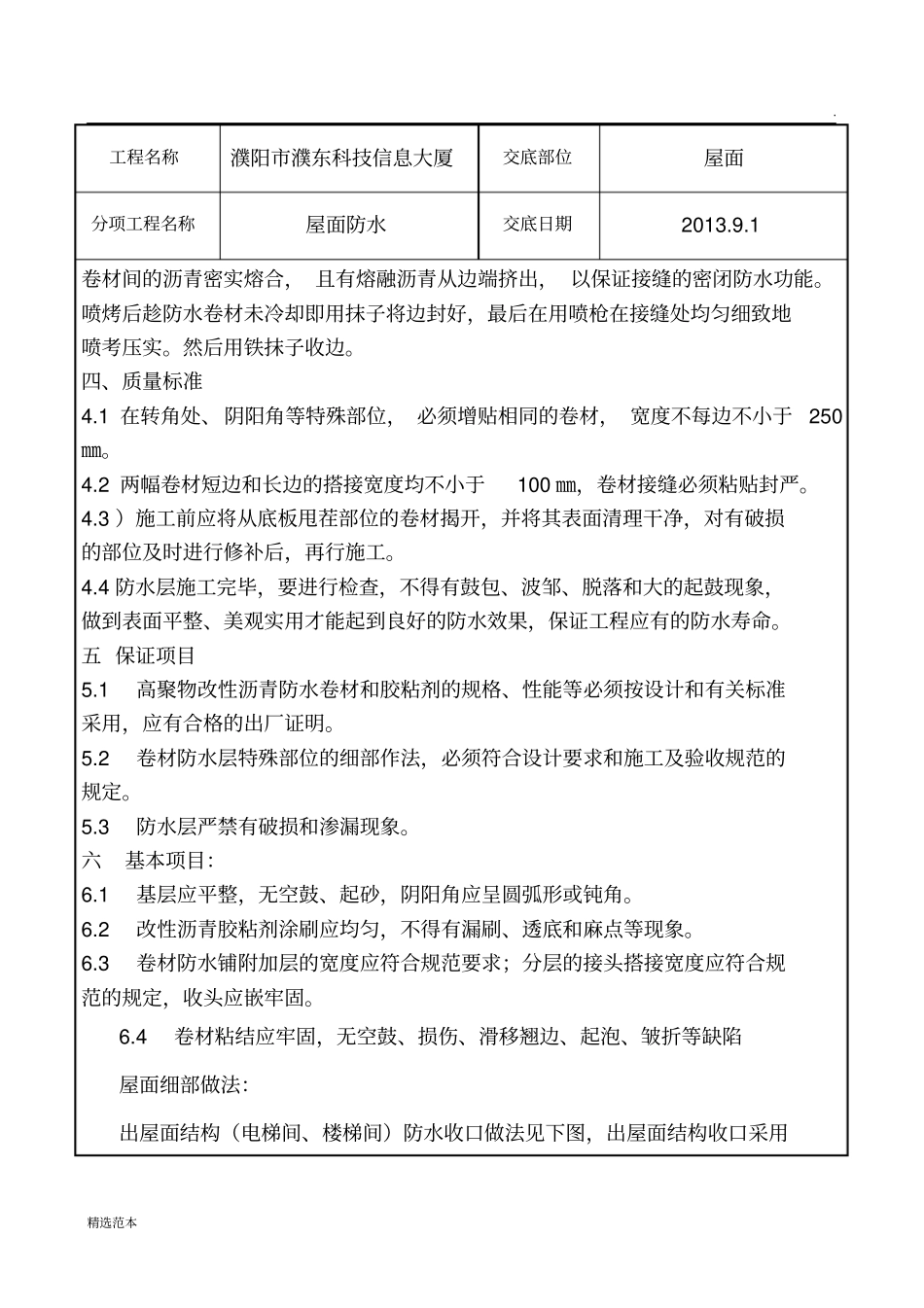

3涂刷基层处理剂:在基层表面满刷一道卷
