简阳市红塔医院及简城中心卫生院业务综合楼基础工程专项第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页施工方案签字盖章签字人职务编制人审核人项目负责人甲方第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页监理第一章工程概况及工程特点一、主要工程概况:简阳市红塔医院及简城中心卫生院合建综合业务楼工程,该工程位于简阳市简城镇、建筑为框架结构、总建筑面积为3099

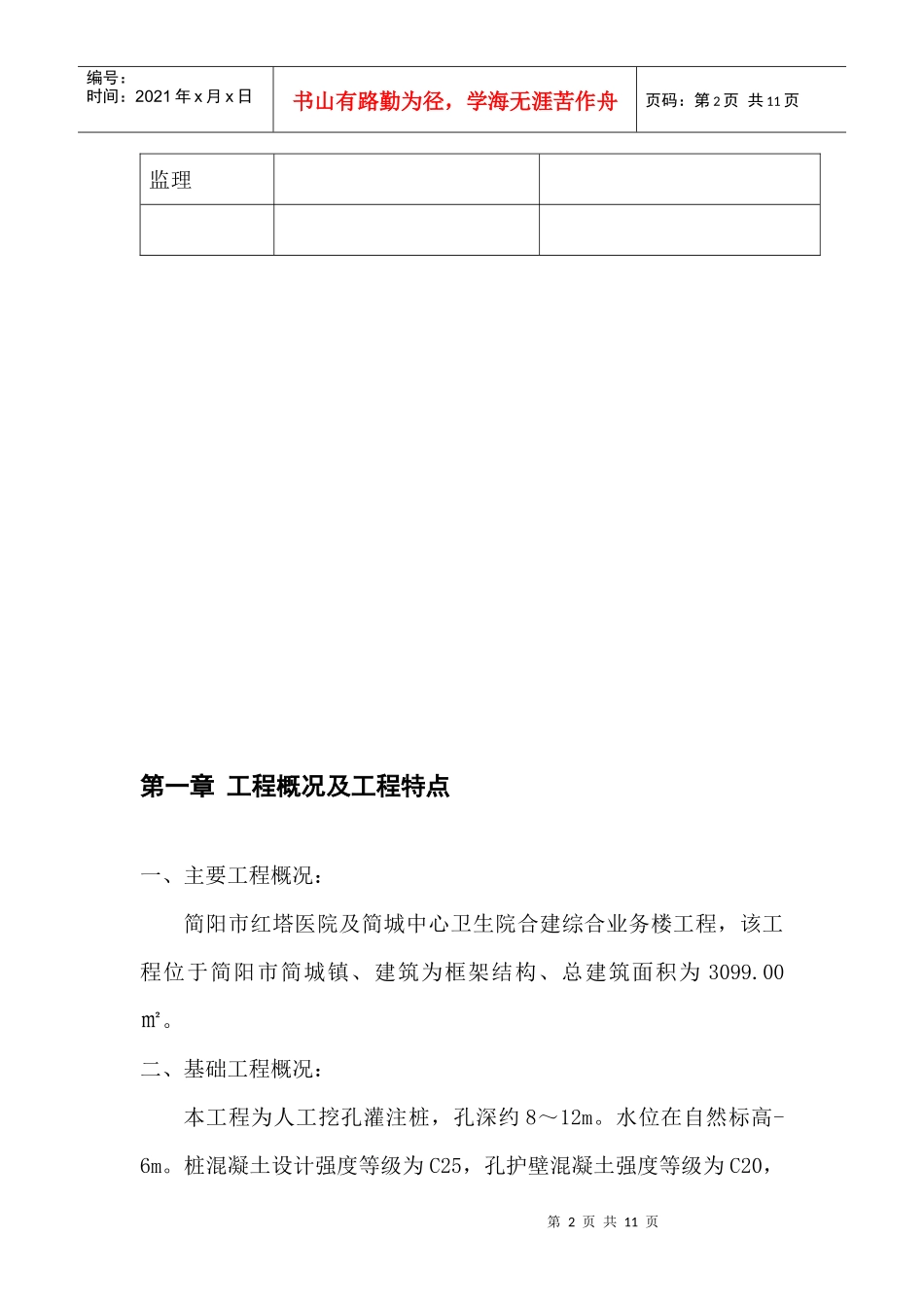

二、基础工程概况:本工程为人工挖孔灌注桩,孔深约8~12m
水位在自然标高-6m
桩混凝土设计强度等级为C25,孔护壁混凝土强度等级为C20,第3页共11页第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共11页占地面积为429
第二章人工挖孔桩工艺技术处理及施工预案地下水是深基础施工中最常见的问题,它给人工挖孔桩施工带来许多困难
含水层中的水在开挖时破坏了其平衡状态,使周围的静态水充入桩孔内,从而影响了人工挖孔桩的正常施工,如果遇到动态水压土层施工,不仅开挖困难,混凝土护壁难于施工成型,甚至被水压冲垮,发生桩身质量问题甚至施工安全问题
如遇到了细砂、粉砂土层,在压力水的作用下,易发生流砂和井漏现象
施工时应保证施工人员安全,及时检测有无毒害气体和缺氧情况,并采取有效措施
一、地下水:1、地下水量不大时可选用潜水泵抽水,边抽水边开挖,成孔后及时浇筑相应段的混凝土护壁,然后继续下一段的施工
2、水量较大时当用施工孔自身水泵抽水,也不易开挖时,应从施工顺序考虑,采取对周围桩孔同时抽水,以减少开挖孔内的涌水量,并采取交替循环施工的方法,组织安排合理,能达到很好的效果
3、对不太深的挖孔桩可在场地四周合理布置统一的轻型管井降水分流,对基础平面第4页共11页第3页共11页编号
