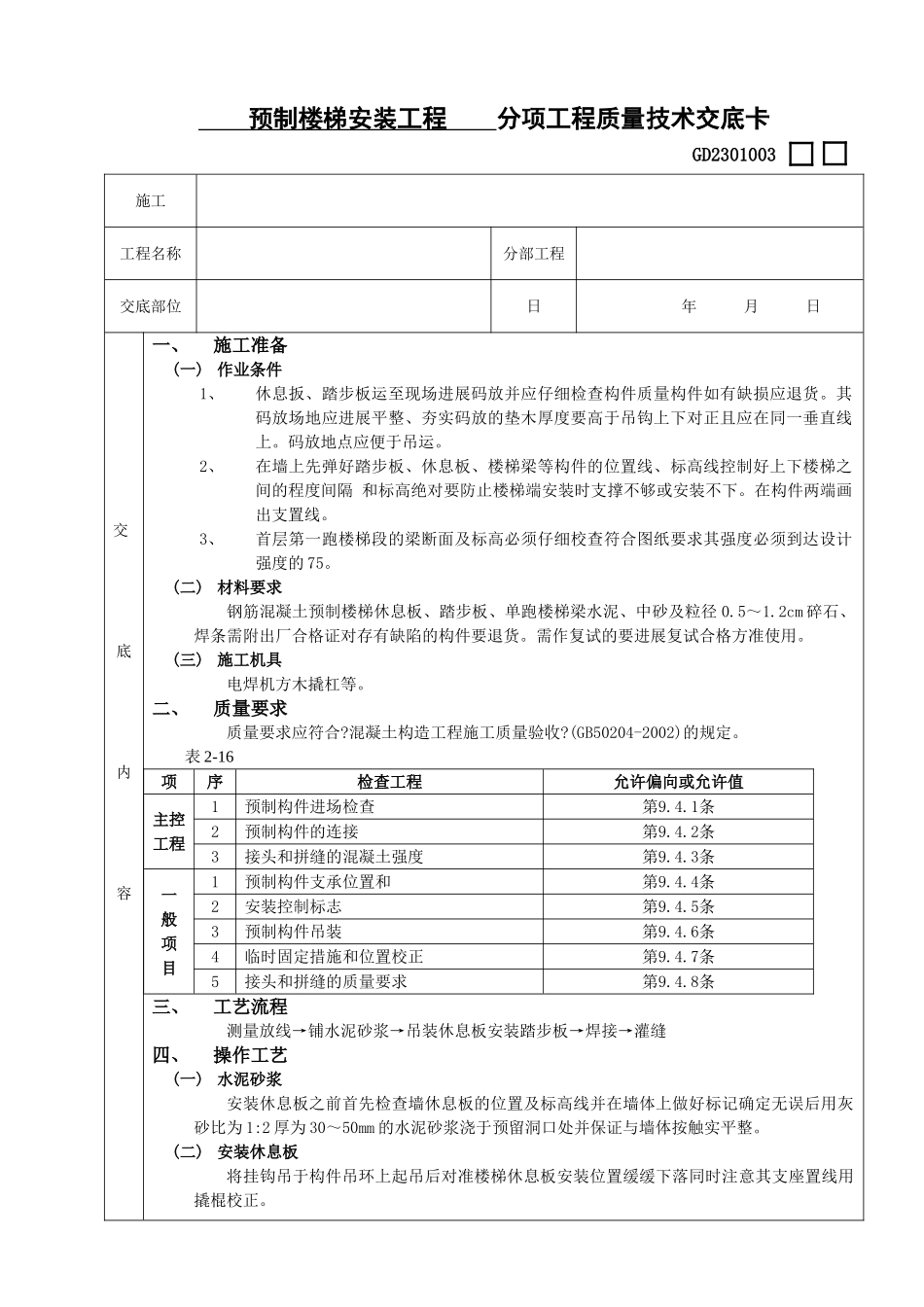

预制楼梯安装工程分项工程质量技术交底卡GD2301003施工工程名称分部工程交底部位日年月日交底内容一、施工准备(一)作业条件1、休息扳、踏步板运至现场进展码放并应仔细检查构件质量构件如有缺损应退货
其码放场地应进展平整、夯实码放的垫木厚度要高于吊钩上下对正且应在同一垂直线上
码放地点应便于吊运
2、在墙上先弹好踏步板、休息板、楼梯梁等构件的位置线、标高线控制好上下楼梯之间的程度间隔和标高绝对要防止楼梯端安装时支撑不够或安装不下
在构件两端画出支置线
3、首层第一跑楼梯段的梁断面及标高必须仔细校查符合图纸要求其强度必须到达设计强度的75
(二)材料要求钢筋混凝土预制楼梯休息板、踏步板、单跑楼梯梁水泥、中砂及粒径0
2cm碎石、焊条需附出厂合格证对存有缺陷的构件要退货
需作复试的要进展复试合格方准使用
(三)施工机具电焊机方木撬杠等
二、质量要求质量要求应符合
混凝土构造工程施工质量验收
(GB50204-2002)的规定
表2-16项序检查工程允许偏向或允许值主控工程1预制构件进场检查第9
1条2预制构件的连接第9
2条3接头和拼缝的混凝土强度第9
3条一般项目1预制构件支承位置和第9
4条2安装控制标志第9
5条3预制构件吊装第9
6条4临时固定措施和位置校正第9
7条5接头和拼缝的质量要求第9

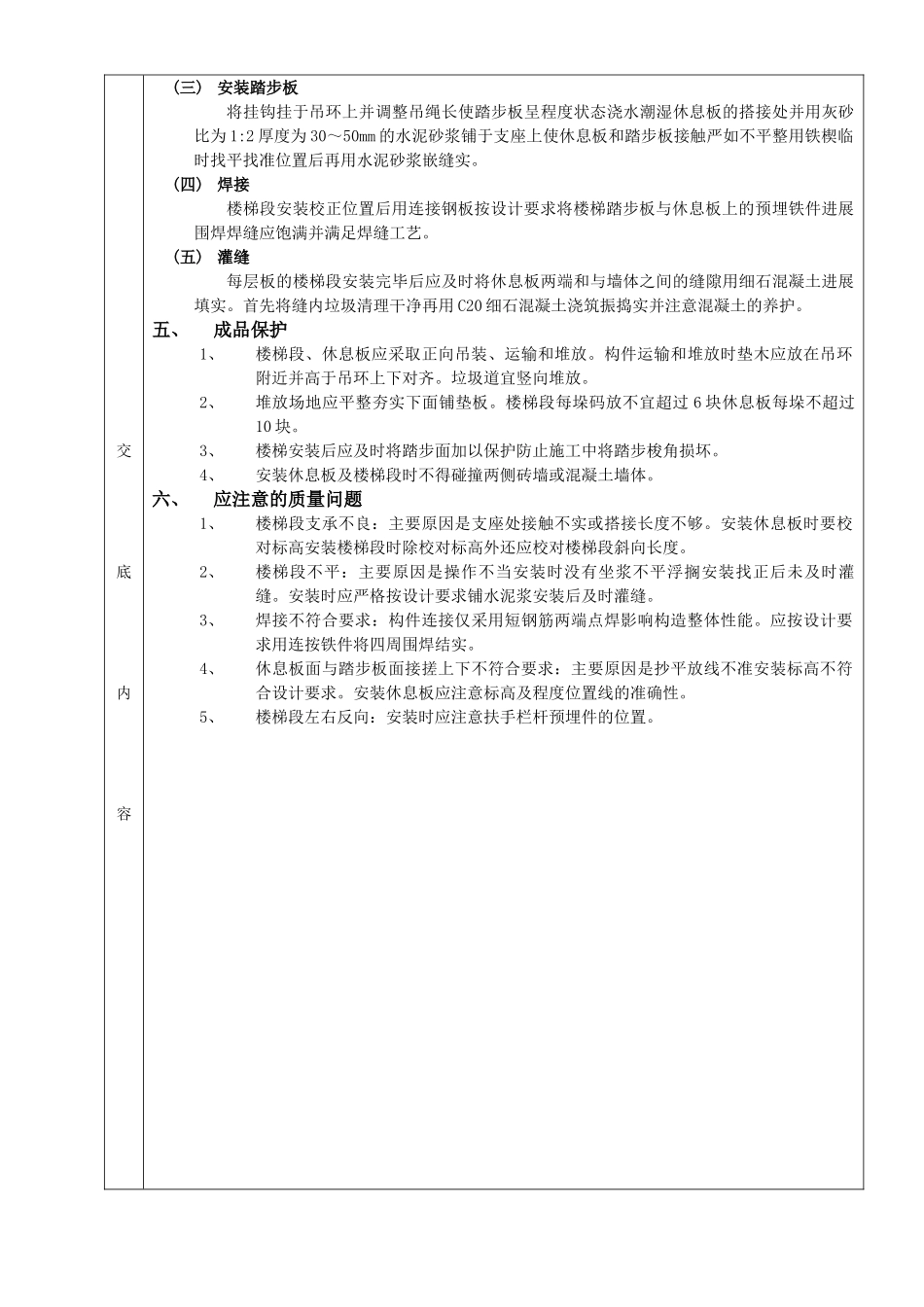

8条三、工艺流程测量放线→铺水泥砂浆→吊装休息板安装踏步板→焊接→灌缝四、操作工艺(一)水泥砂浆安装休息板之前首先检查墙休息板的位置及标高线并在墙体上做好标记确定无误后用灰砂比为1:2厚为30~50mm的水泥砂浆浇于预留洞口处并保证与墙体按触实平整
(二)安装休息板将挂钩吊于构件吊环上起吊后对准楼梯休息板安装位置缓缓下落同时注意其支座置线用撬棍校正
交底内容(三)安装踏步板将挂钩挂于吊环上并调整吊绳长使踏步板呈程度状态浇水潮湿休息板的搭接处
