第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页一、工程概况宝湾国际物流园工程彩板安装施工方案一,工程概况本工程位于廊坊开发区纬四道南纬五道北,建面积为10万m2
地上一层,建筑总高度为11
9m结构形式是门式钢架结构二,编制依据1
廊坊宝湾国际物流园钢结构图纸一套2,工程洽商,设计变更及图纸会审记录3,《钢结构工程施工验收质量规范》GB50205-20014,相关行业标准,质量体系文件及工程管理制度三,施工范围厂房屋面
墙面彩钢板安装,保温棉铺设,天沟制作安装,运输及验收四,施工准备1
作业人员项目部在工人进场后,当天对工人进行进场安全教育,并对工人进行技术辅导及质量控制教育
施工人员必须持证上岗
项目部按规定对相关人员进行技术交底

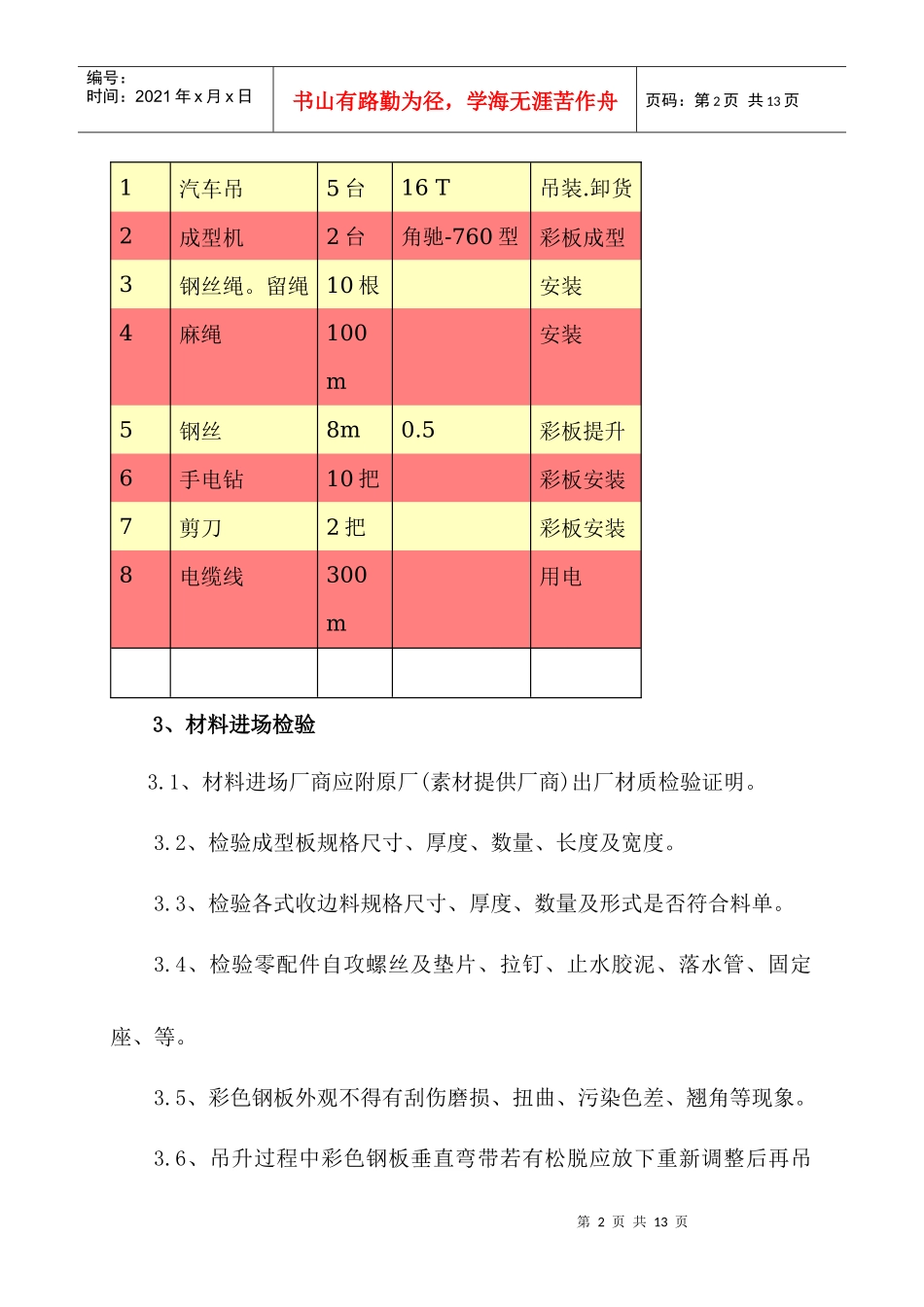

主要设备序号设备名称数量规格用途第2页共13页第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共13页1汽车吊5台16T吊装
卸货2成型机2台角驰-760型彩板成型3钢丝绳
留绳10根安装4麻绳100m安装5钢丝8m0
5彩板提升6手电钻10把彩板安装7剪刀2把彩板安装8电缆线300m用电3、材料进场检验3
1、材料进场厂商应附原厂(素材提供厂商)出厂材质检验证明
2、检验成型板规格尺寸、厚度、数量、长度及宽度
3、检验各式收边料规格尺寸、厚度、数量及形式是否符合料单
4、检验零配件自攻螺丝及垫片、拉钉、止水胶泥、落水管、固定座、等
5、彩色钢板外观不得有刮伤磨损、扭曲、污染色差、翘角等现象

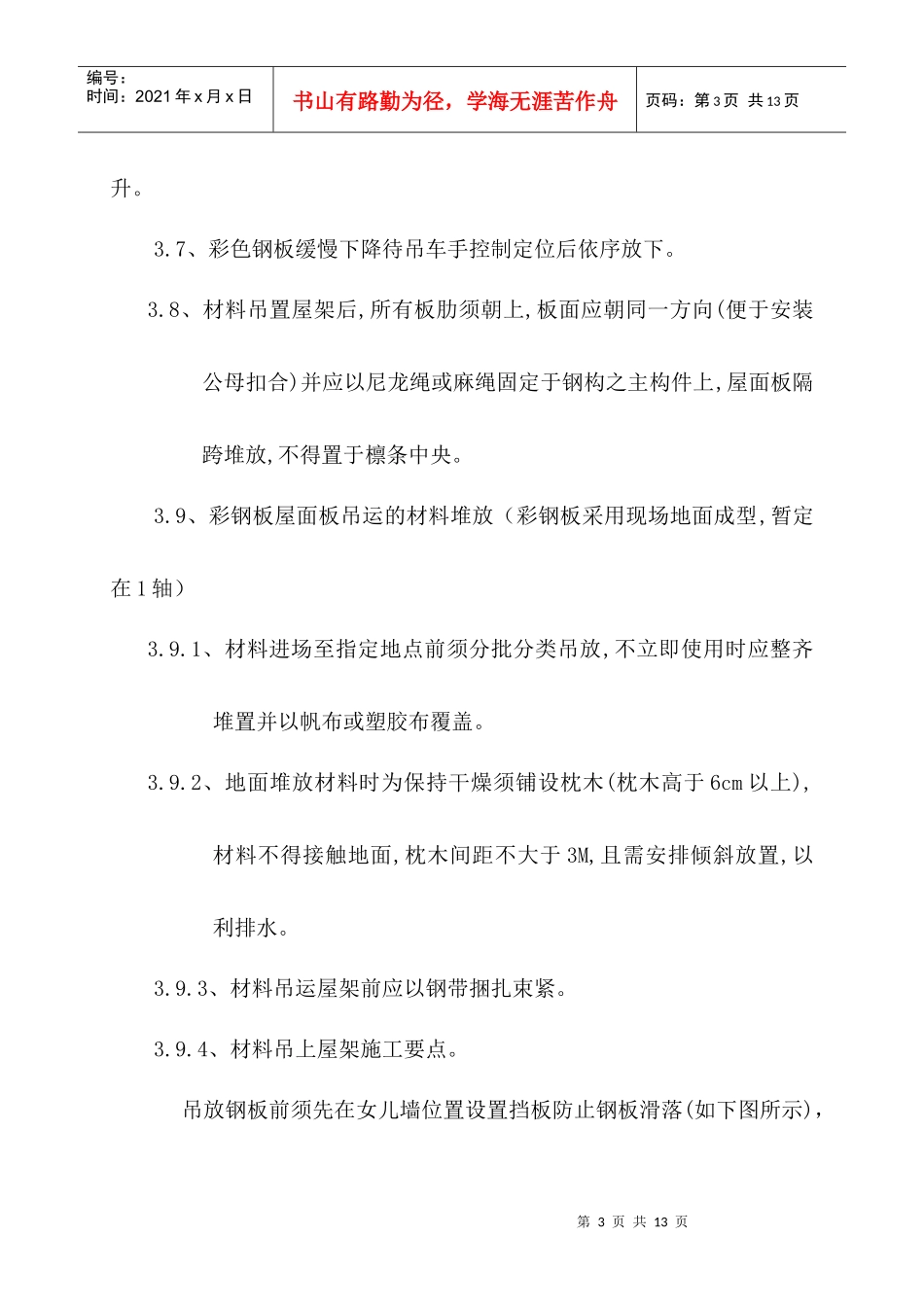

6、吊升过程中彩色钢板垂直弯带若有松脱应放下重新调整后再吊第3页共13页第2页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共13页升
7、彩色钢板缓慢下降待吊车手控制定位后依序放下
8、材料吊置屋架后,所
