混合碎石垫层施工方案一、施工概况浏醴高速公路第14合同段,路基总长为1
586km,根据浏醴公司对96区优化设计方案,96区顶20cm变更为精加工垫层
根据《浏醴高速公路垫层施工技术要求》,经过对料源的调查、取样和试验,确定了垫层材料采用混合碎石
全线混合碎石垫层总量为:13128吨

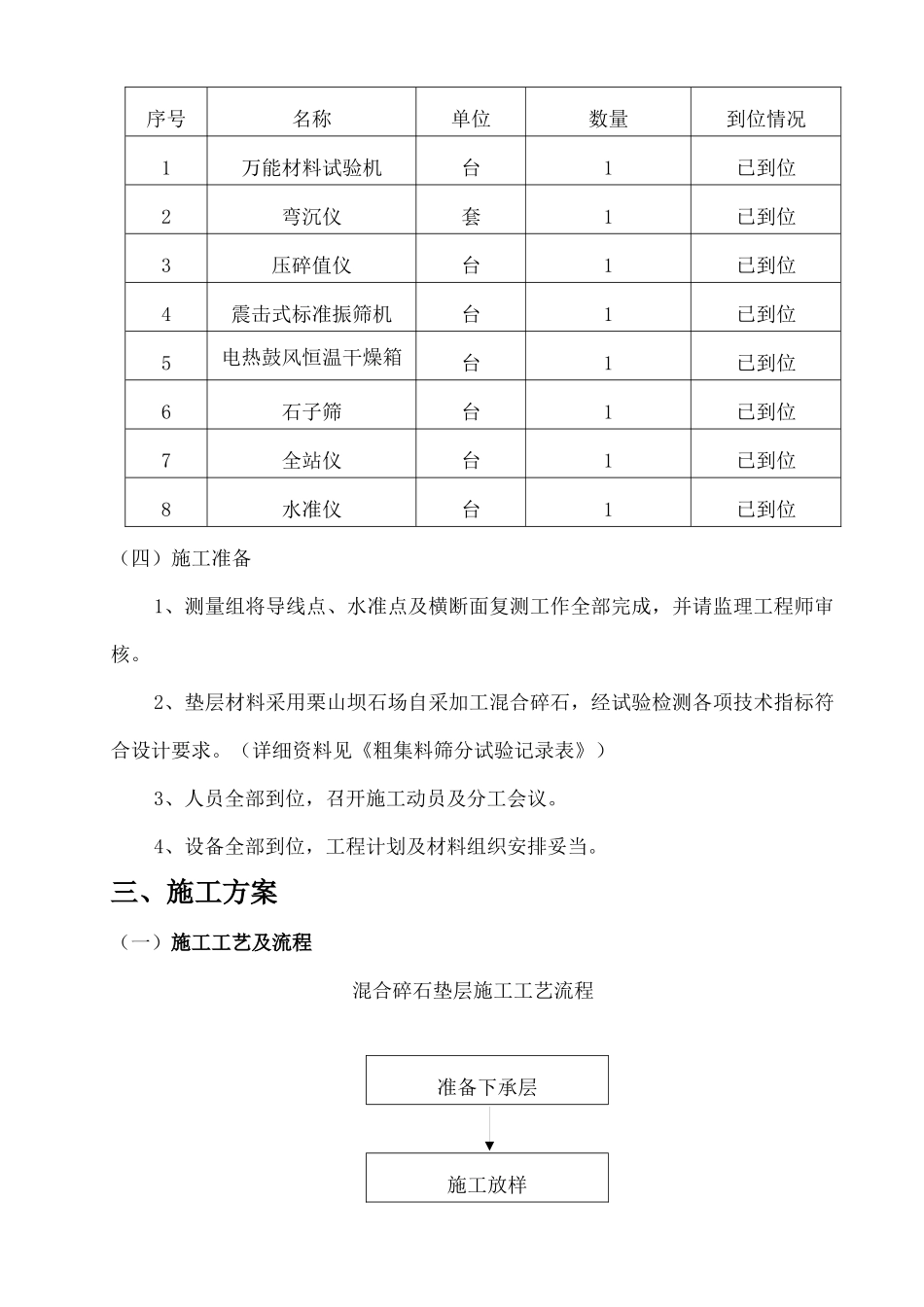

二、施工组织和施工安排(一)施工管理人员情况一览表序号职务姓名职称备注1项目经理罗努银高工2总工谢开武高工3生产经理肖正喜工程师4路基工程师李晓钟工程师5质检工程师谢晖工程师6试验室主任刘霆工程师7测量工程师鲁重测量工程师8测量工程师杨南贵测量工程师9安全环保刘平工程师10现场施工何烈书工程师(二)主要施工机械、设备投入一览表机械名称型号数量备注推土机T2201台性能良好平地机PY1951台性能良好压路机YZ14、YZ181台和2台性能良好运输车25T10台性能良好洒水车8T1台性能良好(三)主要试验检测仪器进场计划表序号名称单位数量到位情况1万能材料试验机台1已到位2弯沉仪套1已到位3压碎值仪台1已到位4震击式标准振筛机台1已到位5电热鼓风恒温干燥箱台1已到位6石子筛台1已到位7全站仪台1已到位8水准仪台1已到位(四)施工准备1、测量组将导线点、水准点及横断面复测工作全部完成,并请监理工程师审核
2、垫层材料采用栗山坝石场自采加工混合碎石,经试验检测各项技术指标符合设计要求
(详细资料见《粗集料筛分试验记录表》)3、人员全部到位,召开施工动员及分工会议
4、设备全部到位,工程计划及材料组织安排妥当

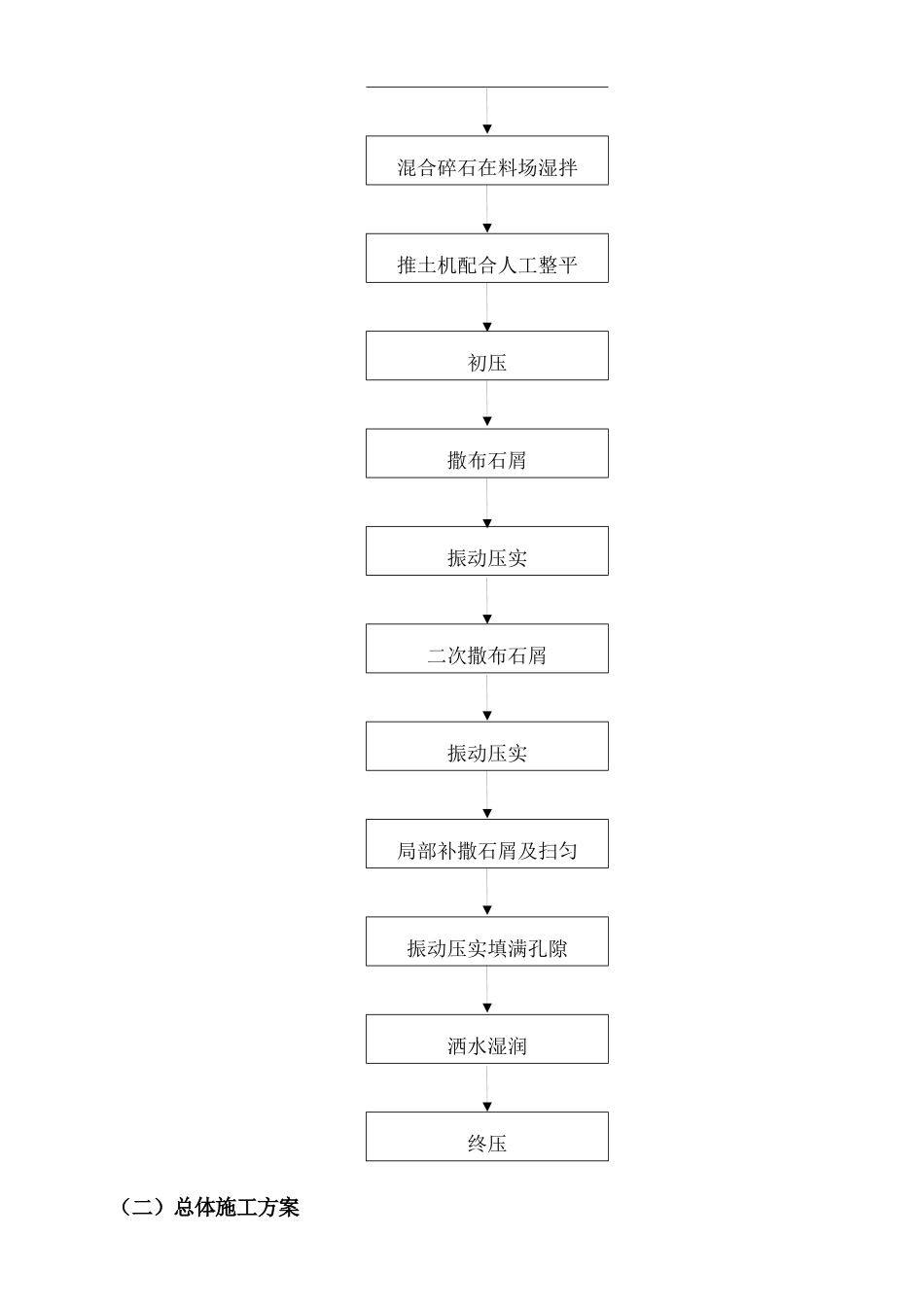

三、施工方案(一)施工工艺及流程混合碎石垫层施工工艺流程准备下承层施工放样混合碎石在料场湿拌推土机配合人工整平初压撒布石屑振动压实二次撒布石屑振动压实局部补撒石屑及扫匀振动压实填满孔隙洒水湿润终压(二)总体施工方案1、准备下承层:对已检查验收合格的路基表面进行清理,并洒水后用YZ18路机碾压1遍,
