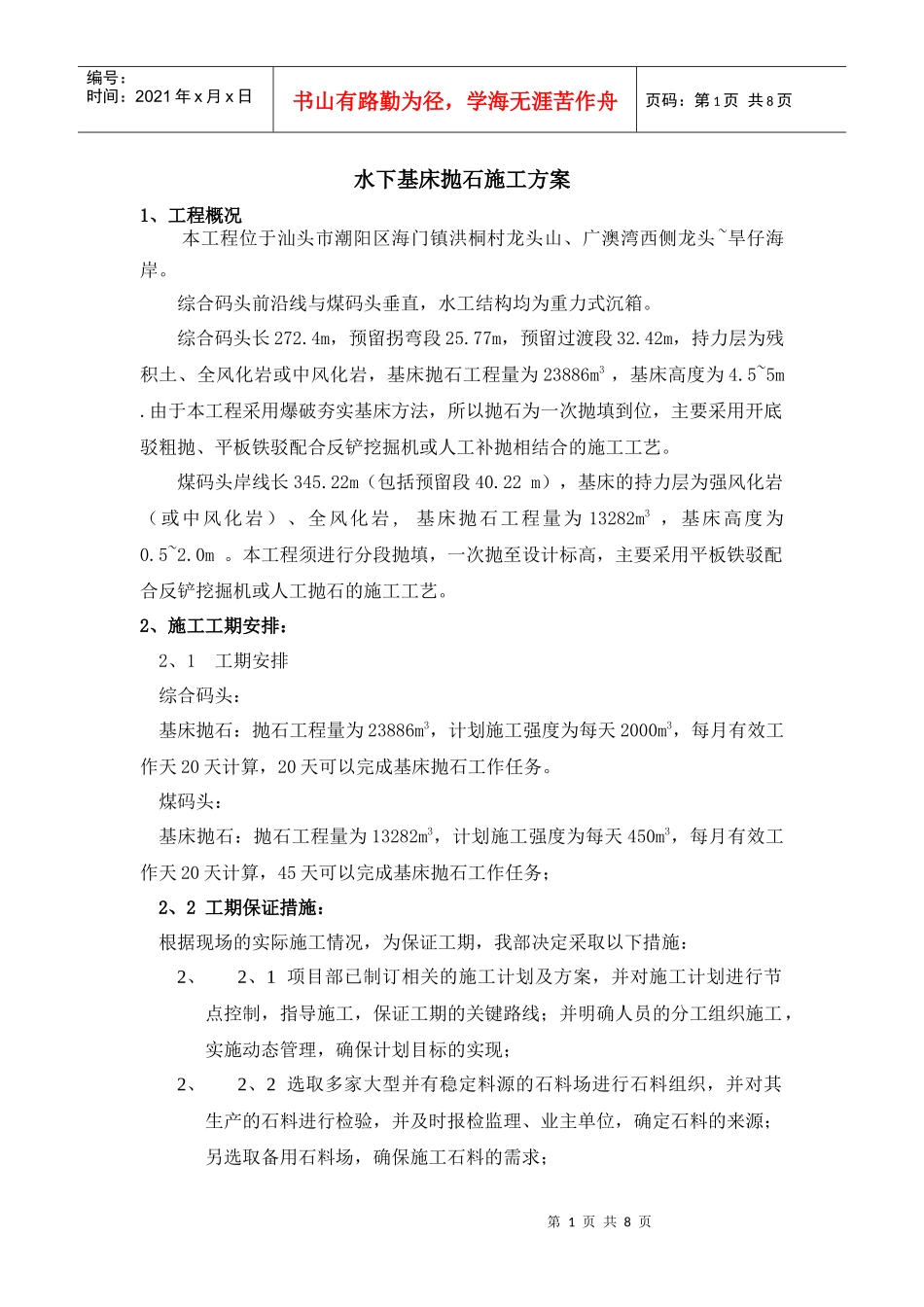

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页水下基床抛石施工方案1、工程概况本工程位于汕头市潮阳区海门镇洪桐村龙头山、广澳湾西侧龙头~旱仔海岸
综合码头前沿线与煤码头垂直,水工结构均为重力式沉箱
综合码头长272
4m,预留拐弯段25
77m,预留过渡段32
42m,持力层为残积土、全风化岩或中风化岩,基床抛石工程量为23886m3,基床高度为4
由于本工程采用爆破夯实基床方法,所以抛石为一次抛填到位,主要采用开底驳粗抛、平板铁驳配合反铲挖掘机或人工补抛相结合的施工工艺
煤码头岸线长345
22m(包括预留段40
22m),基床的持力层为强风化岩(或中风化岩)、全风化岩,基床抛石工程量为13282m3,基床高度为0
本工程须进行分段抛填,一次抛至设计标高,主要采用平板铁驳配合反铲挖掘机或人工抛石的施工工艺

2、施工工期安排:2、1工期安排综合码头:基床抛石:抛石工程量为23886m3,计划施工强度为每天2000m3,每月有效工作天20天计算,20天可以完成基床抛石工作任务
煤码头:基床抛石:抛石工程量为13282m3,计划施工强度为每天450m3,每月有效工作天20天计算,45天可以完成基床抛石工作任务;2、2工期保证措施:根据现场的实际施工情况,为保证工期,我部决定采取以下措施:2、2、1项目部已制订相关的施工计划及方案,并对施工计划进行节点控制,指导施工,保证工期的关键路线;并明确人员的分工组织施工,实施动态管理,确保计划目标的实现;2、2、2选取多家大型并有稳定料源的石料场进行石料组织,并对其生产的石料进行检验,并及时报检监理、业主单位,确定石料的来源;另选取备用石料场,确保施工石料的需求;第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页2、2、
