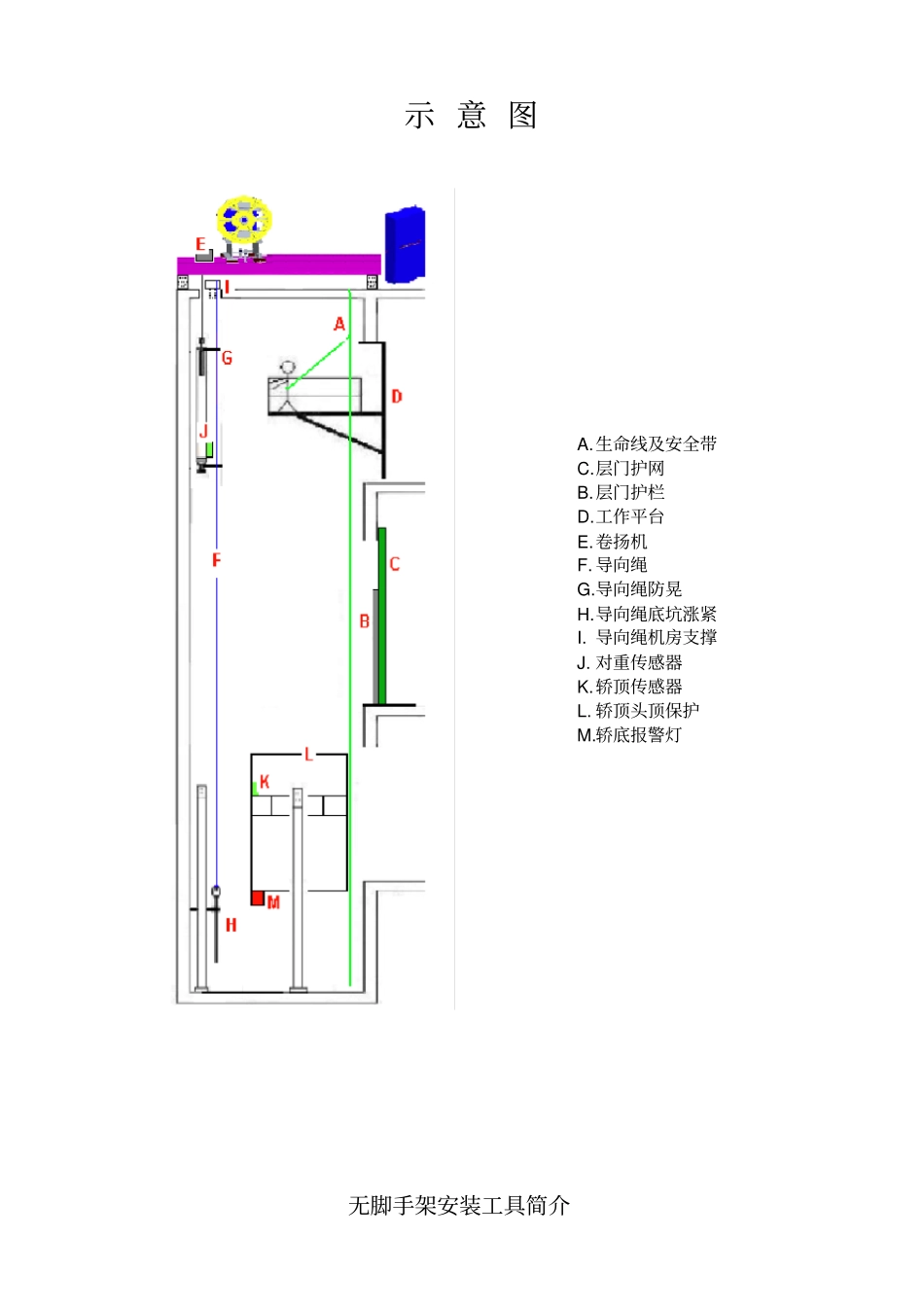

电梯施工方案(无脚手架施工)文件编号:JC-SF-02编制:审核:批准:文件发布日期:2010年7月20日文件实施日期:2010年7月20日四川金成电梯工程有限公司发布示意图无脚手架安装工具简介A
生命线及安全带C
导向绳防晃H
导向绳底坑涨紧I
导向绳机房支撑J
对重传感器K
轿顶传感器L
轿顶头顶保护M
轿底报警灯设备名称图示作用生命线及全身式安全带用于坠落保护层门护网及护栏1)防止安装人员和途经人员意外的坠入井道2)防止杂物落入井道工作平台1)安装曳引绳2)安装导轨支架3)如果需要可用于清理井道壁上的钢筋/钢管
卷扬机用于起吊重物和电梯部件
卷扬机额定载重不得小于本工艺所规定的载重量
不得将卷扬机起吊轿箱作为载人平台
导向绳在安装过程中,导向绳可以避免轿箱和对重碰撞危险
导向绳的防晃螺栓防晃螺栓的大小将限制对重架的晃动量导向绳涨紧用于调整导向绳的张紧力
导向绳机房支撑导向绳在机房中被支撑起,这将保证绳不会被地面或尖锐的边缘磨损红外线接近式传感器红外线接近式传感器的发射端安装在对重架上接收端装在轿顶护栏上
用于警报对重和轿箱的靠近
轿顶头顶保护尽管门口已有保护,但是仍需头顶保护给安装人员提供额外的保护,防止落物
声光报警器声光报警器安装在轿厢底部
当电梯运行时,报警器发出声音并伴随着闪光,以此警示在井道内轿厢下工作的安装人员
新型校导尺新型校导尺较为轻便使得导轨调整工作易于完成专用封线插头和声光报警器安装工不得自行封线,必须由调试员采用专用封线插头
无脚手架安装工艺标准流程1)制定工作计划和安排工作流程至关重要,这将保证安装工作高效地进行
2)在开始安装工作之前必需预先做好与总包和分包的协调工作3)必须有计划的将材料分配到井道附近避免延误工期
现场调查准备工作向施工现场发货井道测量,样板定位制作样板安装机房、底坑设
