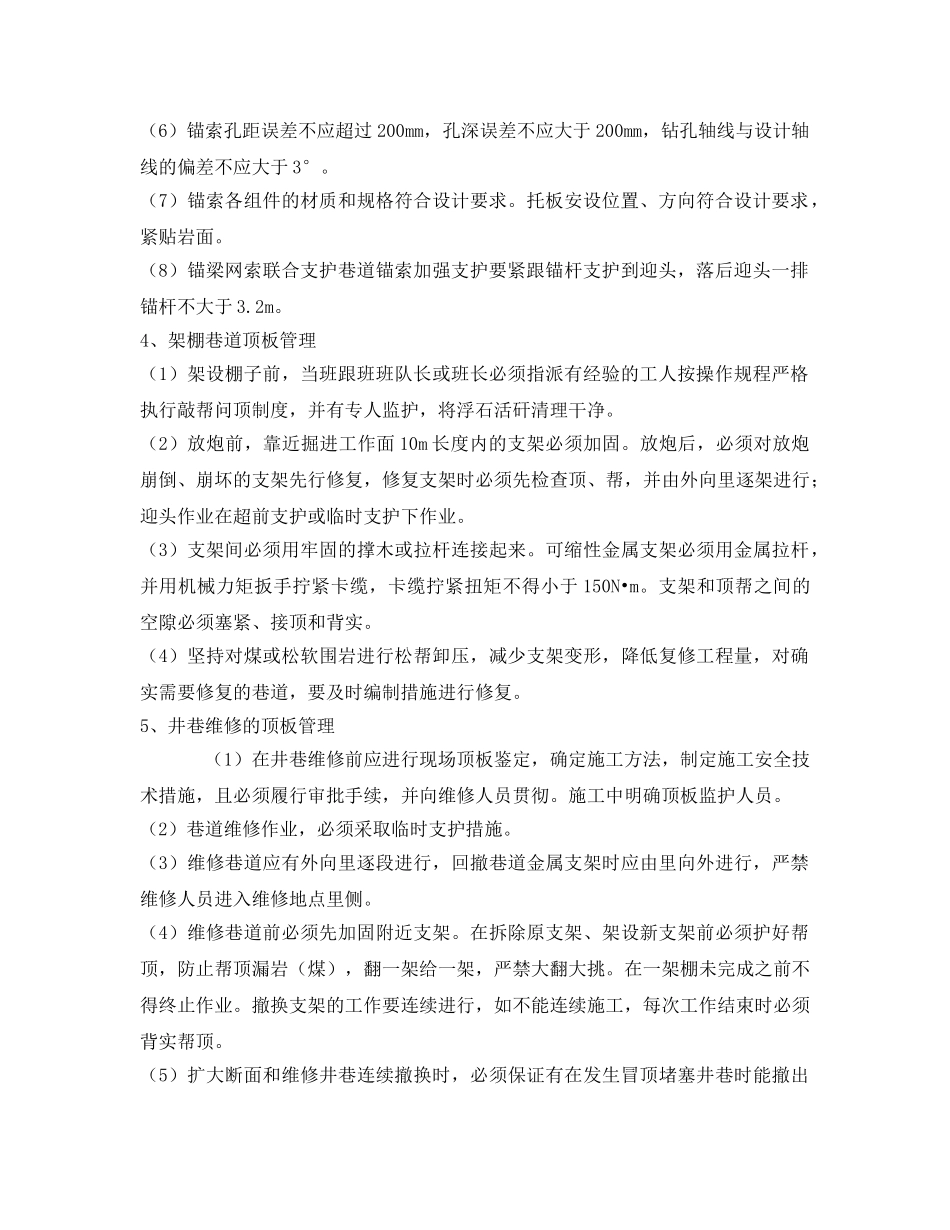

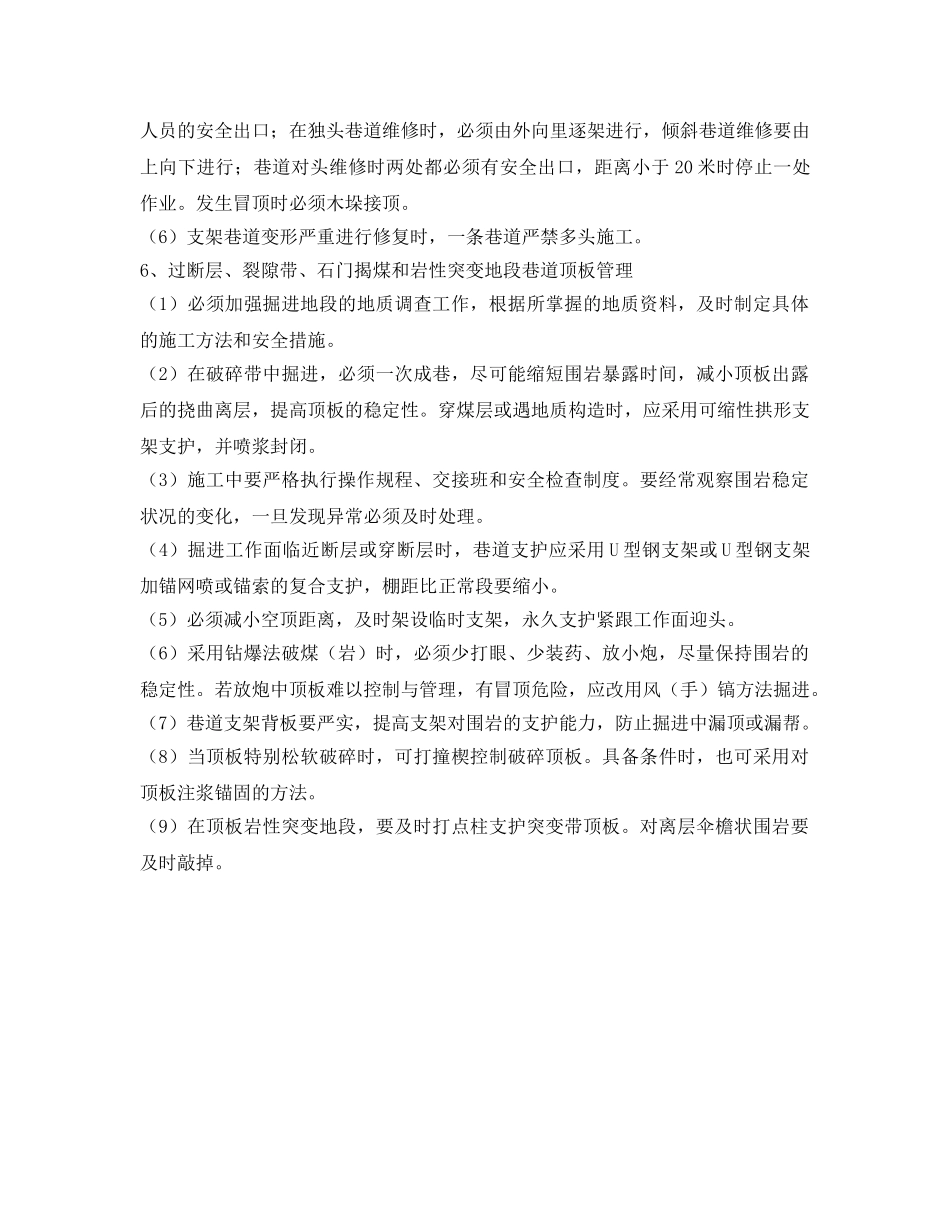

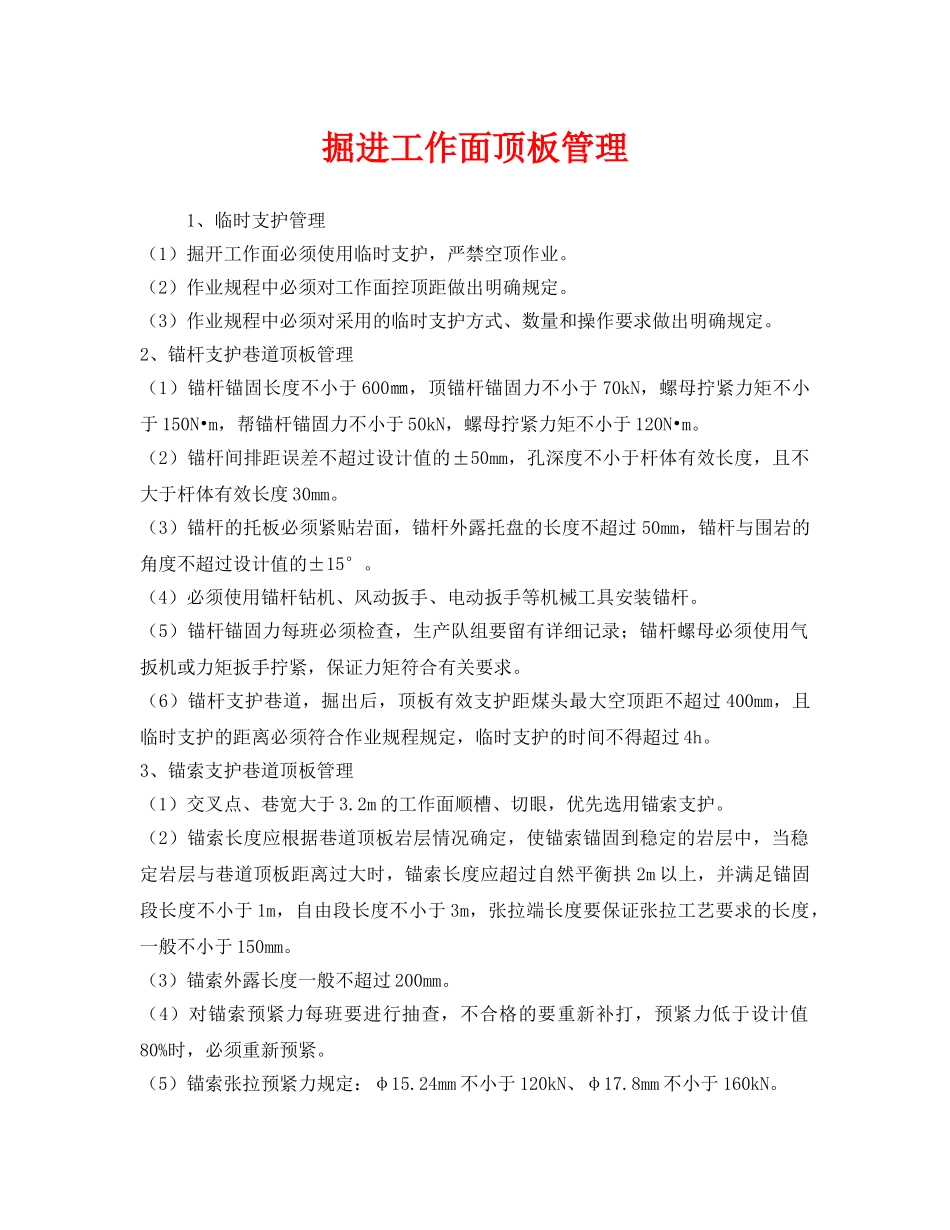

掘进工作面顶板管理1、临时支护管理(1)掘开工作面必须使用临时支护,严禁空顶作业
(2)作业规程中必须对工作面控顶距做出明确规定
(3)作业规程中必须对采用的临时支护方式、数量和操作要求做出明确规定
2、锚杆支护巷道顶板管理(1)锚杆锚固长度不小于600㎜,顶锚杆锚固力不小于70kN,螺母拧紧力矩不小于150N•m,帮锚杆锚固力不小于50kN,螺母拧紧力矩不小于120N•m
(2)锚杆间排距误差不超过设计值的±50mm,孔深度不小于杆体有效长度,且不大于杆体有效长度30mm
(3)锚杆的托板必须紧贴岩面,锚杆外露托盘的长度不超过50mm,锚杆与围岩的角度不超过设计值的±15°
(4)必须使用锚杆钻机、风动扳手、电动扳手等机械工具安装锚杆
(5)锚杆锚固力每班必须检查,生产队组要留有详细记录;锚杆螺母必须使用气扳机或力矩扳手拧紧,保证力矩符合有关要求
(6)锚杆支护巷道,掘出后,顶板有效支护距煤头最大空顶距不超过400mm,且临时支护的距离必须符合作业规程规定,临时支护的时间不得超过4h
3、锚索支护巷道顶板管理(1)交叉点、巷宽大于3
2m的工作面顺槽、切眼,优先选用锚索支护
(2)锚索长度应根据巷道顶板岩层情况确定,使锚索锚固到稳定的岩层中,当稳定岩层与巷道顶板距离过大时,锚索长度应超过自然平衡拱2m以上,并满足锚固段长度不小于1m,自由段长度不小于3m,张拉端长度要保证张拉工艺要求的长度,一般不小于150mm
(3)锚索外露长度一般不超过200mm
(4)对锚索预紧力每班要进行抽查,不合格的要重新补打,预紧力低于设计值80%时,必须重新预紧
(5)锚索张拉预紧力规定:φ15
24mm不小于120kN、φ17
8mm不小于160kN
(6)锚索孔距误差不应超过200mm,孔深误差不应大于200mm,钻孔轴线与设计轴线的偏差不应大于3°
(7)锚索各组件的材质和规格符合设计
