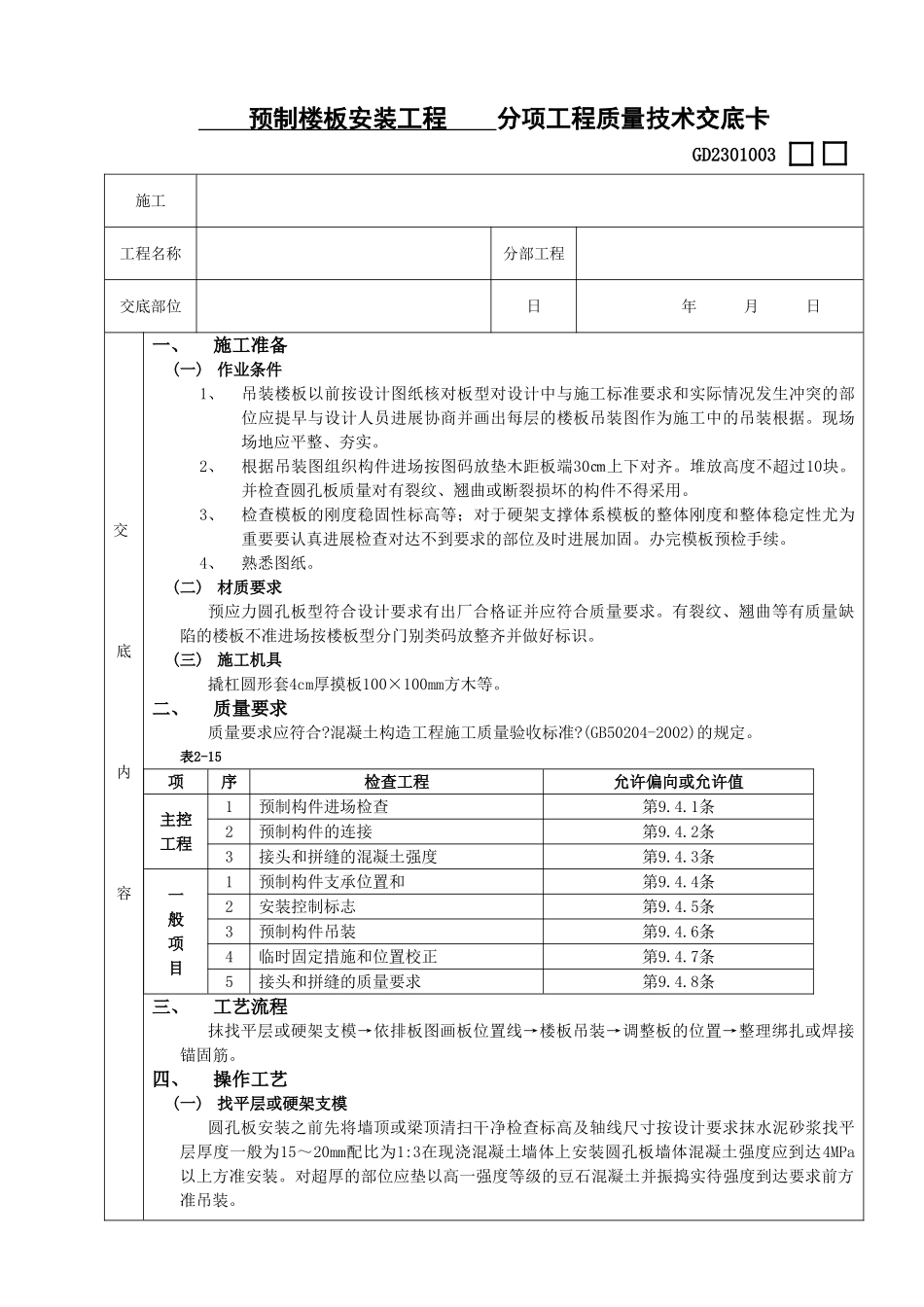

预制楼板安装工程分项工程质量技术交底卡GD2301003施工工程名称分部工程交底部位日年月日交底内容一、施工准备(一)作业条件1、吊装楼板以前按设计图纸核对板型对设计中与施工标准要求和实际情况发生冲突的部位应提早与设计人员进展协商并画出每层的楼板吊装图作为施工中的吊装根据
现场场地应平整、夯实
2、根据吊装图组织构件进场按图码放垫木距板端30㎝上下对齐
堆放高度不超过10块
并检查圆孔板质量对有裂纹、翘曲或断裂损坏的构件不得采用
3、检查模板的刚度稳固性标高等;对于硬架支撑体系模板的整体刚度和整体稳定性尤为重要要认真进展检查对达不到要求的部位及时进展加固
办完模板预检手续
4、熟悉图纸
(二)材质要求预应力圆孔板型符合设计要求有出厂合格证并应符合质量要求
有裂纹、翘曲等有质量缺陷的楼板不准进场按楼板型分门别类码放整齐并做好标识
(三)施工机具撬杠圆形套4cm厚摸板100×100mm方木等
二、质量要求质量要求应符合
混凝土构造工程施工质量验收标准
(GB50204-2002)的规定
表2-15项序检查工程允许偏向或允许值主控工程1预制构件进场检查第9
1条2预制构件的连接第9
2条3接头和拼缝的混凝土强度第9
3条一般项目1预制构件支承位置和第9
4条2安装控制标志第9
5条3预制构件吊装第9
6条4临时固定措施和位置校正第9
7条5接头和拼缝的质量要求第9
8条三、工艺流程抹找平层或硬架支模→依排板图画板位置线→楼板吊装→调整板的位置→整理绑扎或焊接锚固筋
四、操作工艺(一)找平层或硬架支模圆孔板安装之前先将墙顶或梁顶清扫干净检查标高及轴线尺寸按设计要求抹水泥砂浆找平层厚度一般为15~20mm配比为1:3在现浇混凝土墙体上安装圆孔板墙体混凝土强度应到达4MPa以上方准安装

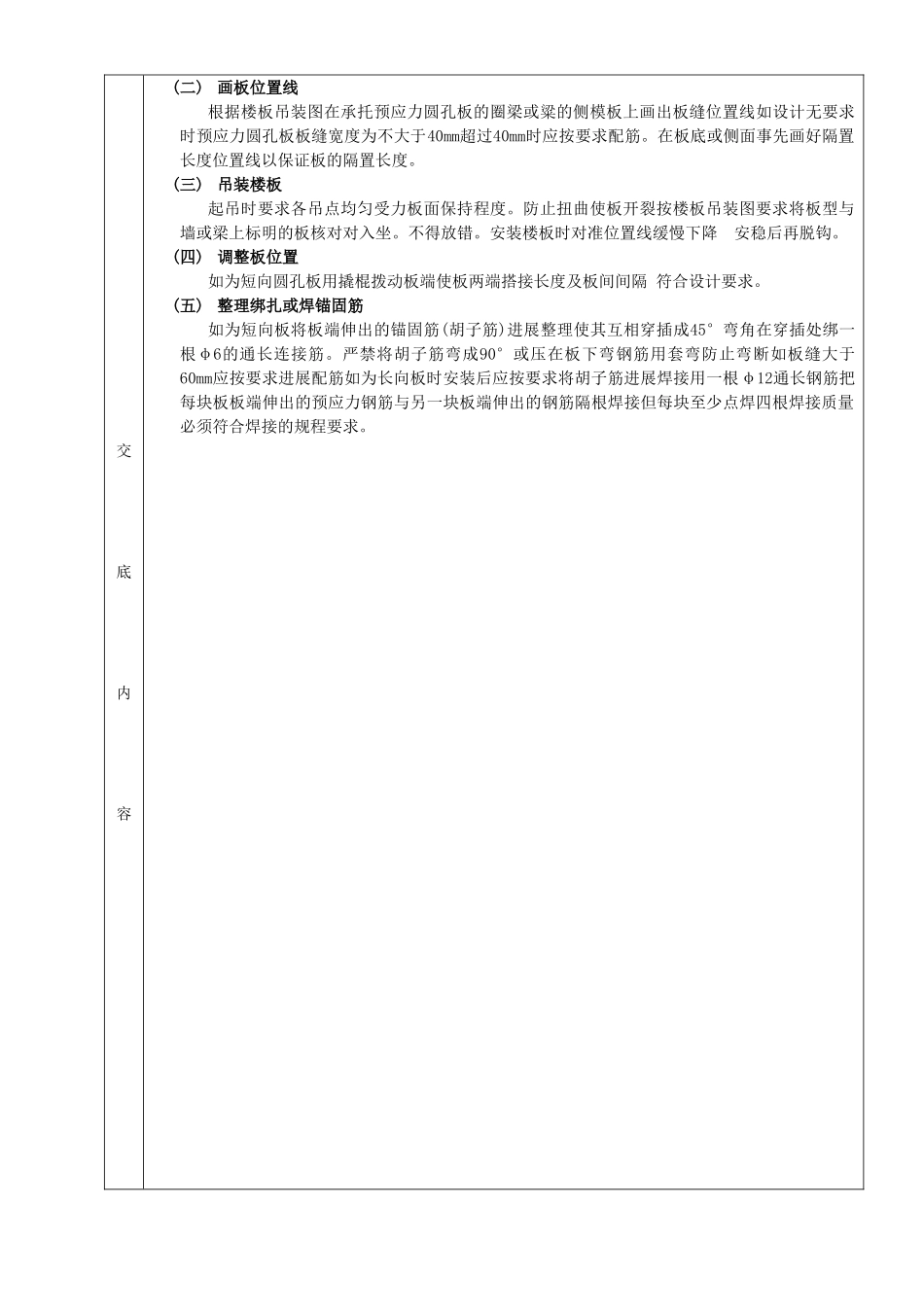

对超厚的部位应垫以高一强度等级的豆石混凝土并振捣实待强度到达要求前方
