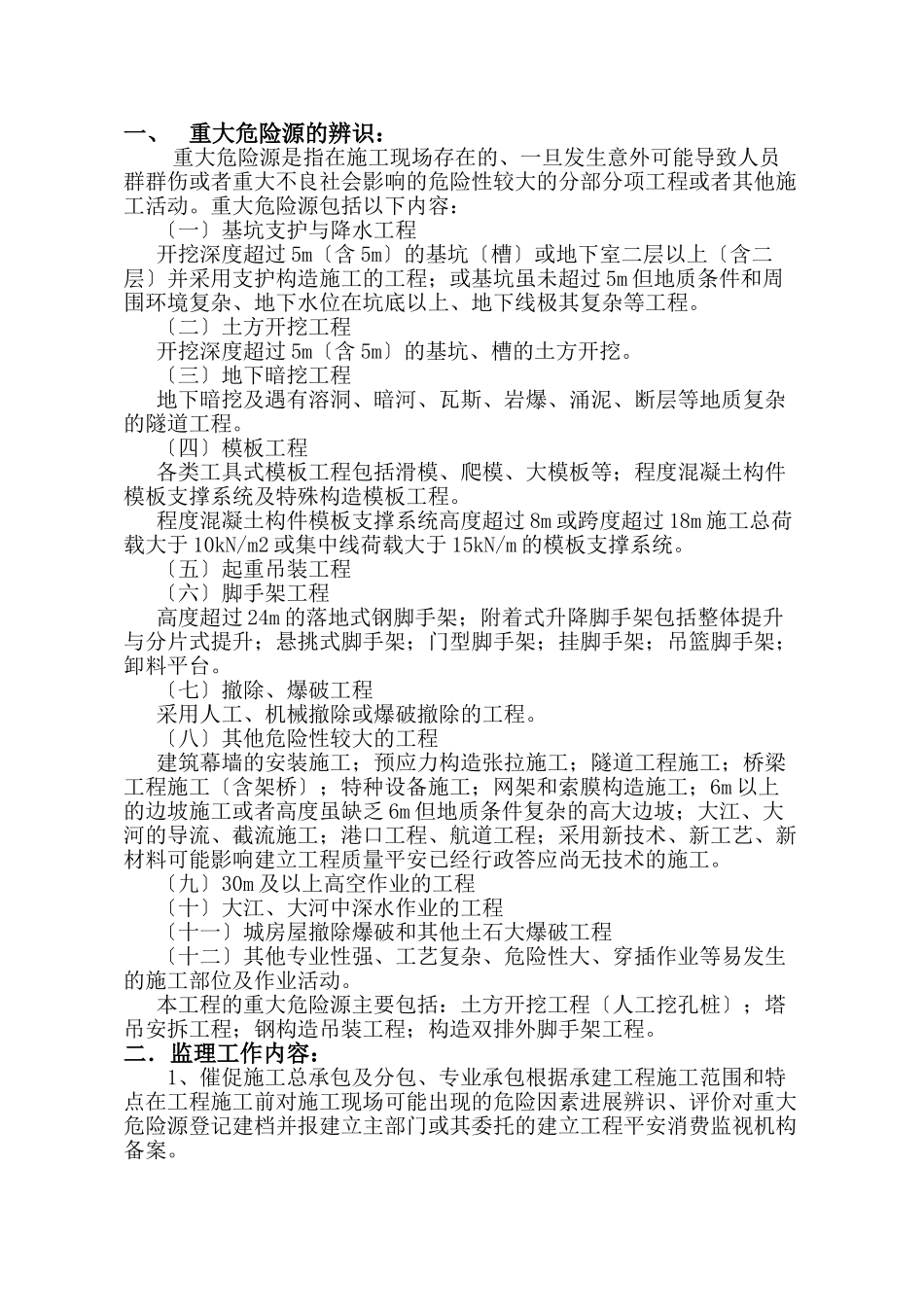

一、重大危险源的辨识:重大危险源是指在施工现场存在的、一旦发生意外可能导致人员群群伤或者重大不良社会影响的危险性较大的分部分项工程或者其他施工活动。重大危险源包括以下内容:〔一〕基坑支护与降水工程开挖深度超过5m〔含5m〕的基坑〔槽〕或地下室二层以上〔含二层〕并采用支护构造施工的工程;或基坑虽未超过5m但地质条件和周围环境复杂、地下水位在坑底以上、地下线极其复杂等工程。〔二〕土方开挖工程开挖深度超过5m〔含5m〕的基坑、槽的土方开挖。〔三〕地下暗挖工程地下暗挖及遇有溶洞、暗河、瓦斯、岩爆、涌泥、断层等地质复杂的隧道工程。〔四〕模板工程各类工具式模板工程包括滑模、爬模、大模板等;程度混凝土构件模板支撑系统及特殊构造模板工程。程度混凝土构件模板支撑系统高度超过8m或跨度超过18m施工总荷载大于10kN/m2或集中线荷载大于15kN/m的模板支撑系统。〔五〕起重吊装工程〔六〕脚手架工程高度超过24m的落地式钢脚手架;附着式升降脚手架包括整体提升与分片式提升;悬挑式脚手架;门型脚手架;挂脚手架;吊篮脚手架;卸料平台。〔七〕撤除、爆破工程采用人工、机械撤除或爆破撤除的工程。〔八〕其他危险性较大的工程建筑幕墙的安装施工;预应力构造张拉施工;隧道工程施工;桥梁工程施工〔含架桥〕;特种设备施工;网架和索膜构造施工;6m以上的边坡施工或者高度虽缺乏6m但地质条件复杂的高大边坡;大江、大河的导流、截流施工;港口工程、航道工程;采用新技术、新工艺、新材料可能影响建立工程质量平安已经行政答应尚无技术的施工。〔九〕30m及以上高空作业的工程〔十〕大江、大河中深水作业的工程〔十一〕城房屋撤除爆破和其他土石大爆破工程〔十二〕其他专业性强、工艺复杂、危险性大、穿插作业等易发生的施工部位及作业活动。本工程的重大危险源主要包括:土方开挖工程〔人工挖孔桩〕;塔吊安拆工程;钢构造吊装工程;构造双排外脚手架工程。二.监理工作内容:1、催促施工总承包及分包、专业承包根据承建工程施工范围和特点在工程施工前对施工现场可能出现的危险因素进展辨识、评价对重大危险源登记建档并报建立主部门或其委托的建立工程平安消费监视机构备案。2、催促施工制定重大危险源的理制度明确详细理的责任部门、责任人与工作职责做好重大危险源的风险评价、施工方案、控制措施、检查、验收及应急处置工作。3、催促施工编制重大危险源专项平安施工方案。方案应当由施工相应专业的技术人员编制经施工平安理部门与工程技术理部门〔或者设备理部门〕共同审核技术负责人批准、加盖;再报工程工程监理的工程总监审查批准加盖工程总监执业资格专用章后方可施行。4、对建立部?危险性较大工程平安专项施工方案编制及专家证审查方法?规定必须经专家证审查的平安专项施工方案催促施工组织专家组进展证审查并根据专家证审查进展完善。专家组的证审查书应当作为方案的附件。经批准的平安专项施工方案确需修改时催促施工修改后按原审批程序重新审批。5、催促施工建立重大危险源制度重大危险源内容包括重大危险源名称、出现的时段、涉及的危险因素、控制措施、责任部门和责任人。在施工现场入口显著位置和有重大危险源的作业点附近挂牌。催促施工建立重大危险源的理台帐。6、催促施工总承包和专业承包编制重大危险源的应急预案按规定装备相应的抢险救助人员与设施并组织演练。7、催促施工将施工现场重大危险源情况作为平安教育内容告知作业人员;对有重大危险源的施工作业向所有作业人员进展平安技术交底并有书面记录和签字。8、催促施工建立重大危险源的平安检查制度对重大危险源的平安措施进展检查、验收每月不少于一次工程部每周不少于一次有重大危险源的施工作业须有专职平安消费理人员和监理人员进展现场监视检查、验收情况应当做好记录。三、监理工作职责:1、监理必须对重大危险源的平安专项施工方案和应急预案进展审查对重大危险源进展巡查、平行检查及必要的旁站监理。对监理过程现的问题应当立即下达整改书。对整改不力的应当责暂时停顿施工作业及时将有关情况书面建立工程平安消费监视机构。监理应当将重大危险源的理情况作为平安监理的重...
