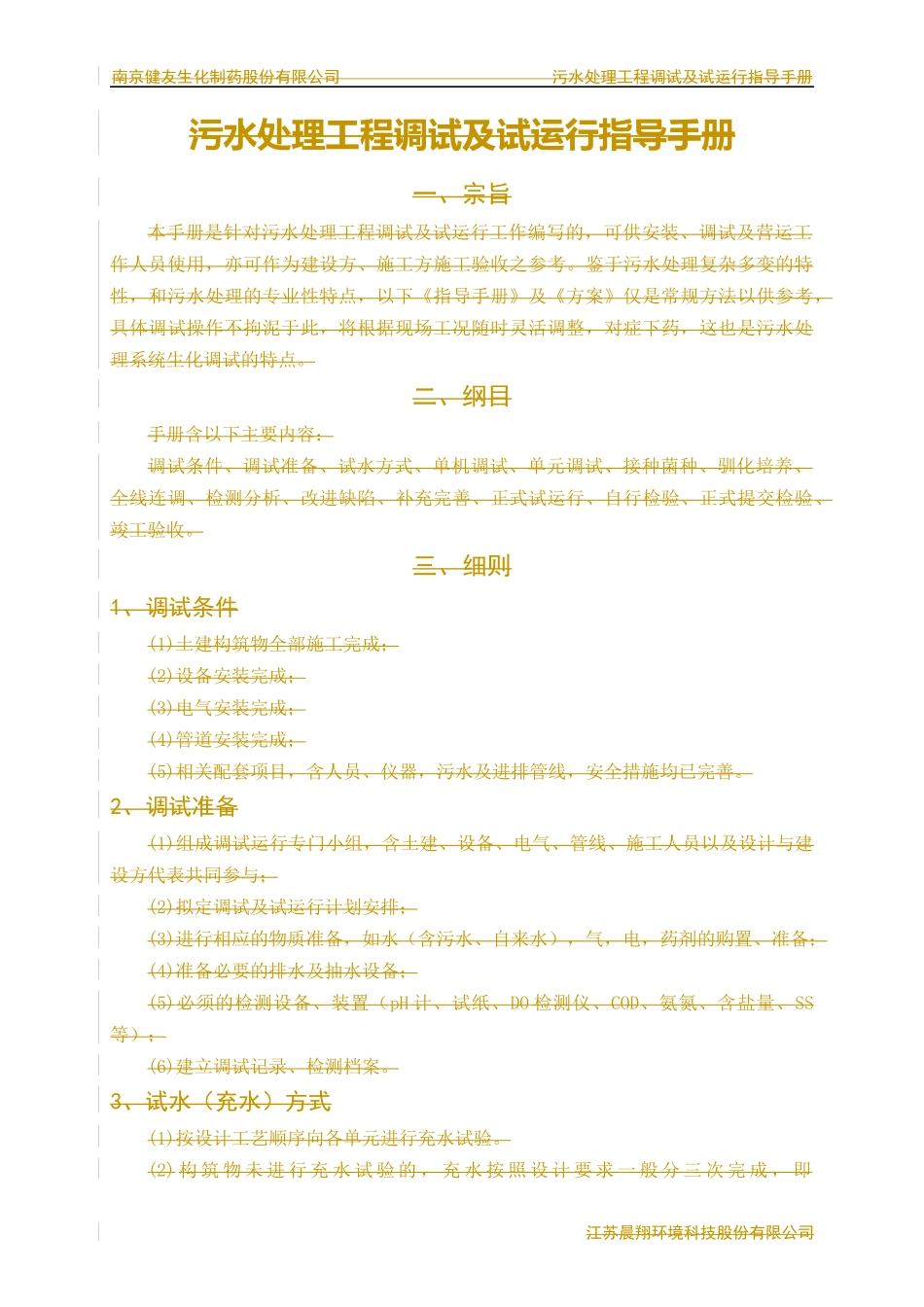

南京健友生化制药股份有限公司污水处理工程调试及试运行指导手册南京健友生化制药股份有限公司污水处理工程调试及试运行指导手册编制单位:江苏晨翔环境科技股份有限公司江苏晨翔环境科技股份有限公司南京健友生化制药股份有限公司污水处理工程调试及试运行指导手册污水处理工程调试及试运行指导手册一、宗旨本手册是针对污水处理工程调试及试运行工作编写的,可供安装、调试及营运工作人员使用,亦可作为建设方、施工方施工验收之参考
鉴于污水处理复杂多变的特性,和污水处理的专业性特点,以下《指导手册》及《方案》仅是常规方法以供参考,具体调试操作不拘泥于此,将根据现场工况随时灵活调整,对症下药,这也是污水处理系统生化调试的特点
二、纲目手册含以下主要内容:调试条件、调试准备、试水方式、单机调试、单元调试、接种菌种、驯化培养、全线连调、检测分析、改进缺陷、补充完善、正式试运行、自行检验、正式提交检验、竣工验收
三、细则1、调试条件(1)土建构筑物全部施工完成;(2)设备安装完成;(3)电气安装完成;(4)管道安装完成;(5)相关配套项目,含人员、仪器,污水及进排管线,安全措施均已完善
2、调试准备(1)组成调试运行专门小组,含土建、设备、电气、管线、施工人员以及设计与建设方代表共同参与;(2)拟定调试及试运行计划安排;(3)进行相应的物质准备,如水(含污水、自来水),气,电,药剂的购置、准备;(4)准备必要的排水及抽水设备;(5)必须的检测设备、装置(pH计、试纸、DO检测仪、COD、氨氮、含盐量、SS等);(6)建立调试记录、检测档案
3、试水(充水)方式(1)按设计工艺顺序向各单元进行充水试验
(2)构筑物未进行充水试验的,充水按照设计要求一般分三次完成,即江苏晨翔环境科技股份有限公司南京健友生化制药股份有限公司污水处理工程调试及试运行指导手册1/3、1/3、1/3充水,每充水1/3后,暂停3-8小时,检
