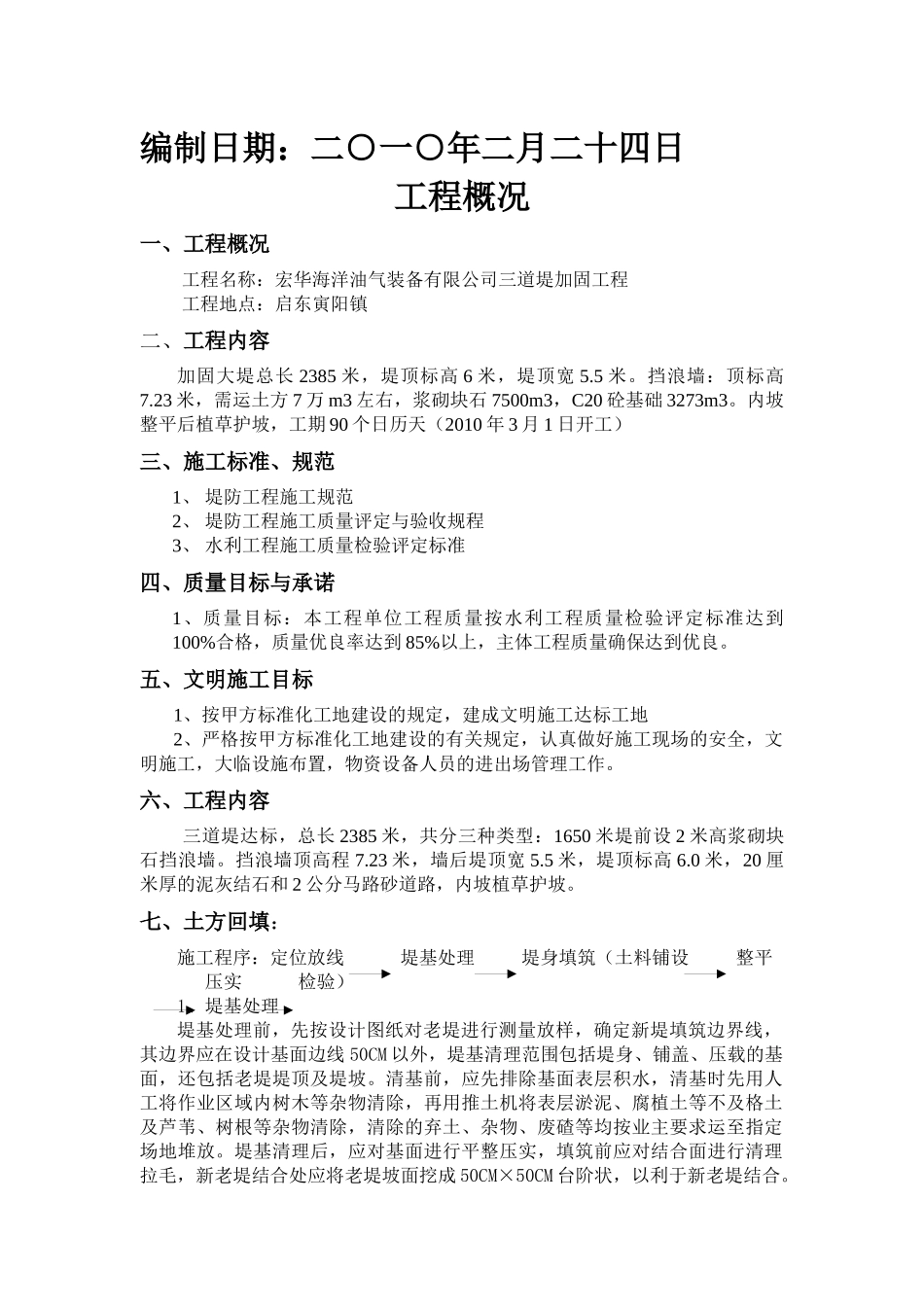

宏华海洋油气装备(江苏)有限公司三道堤加固工程施工组织设计编制单位:上海申鼎市政科技实业有限公司编制日期:二○一○年二月二十四日工程概况一、工程概况工程名称:宏华海洋油气装备有限公司三道堤加固工程工程地点:启东寅阳镇二、工程内容加固大堤总长2385米,堤顶标高6米,堤顶宽5
挡浪墙:顶标高7
23米,需运土方7万m3左右,浆砌块石7500m3,C20砼基础3273m3
内坡整平后植草护坡,工期90个日历天(2010年3月1日开工)三、施工标准、规范1、堤防工程施工规范2、堤防工程施工质量评定与验收规程3、水利工程施工质量检验评定标准四、质量目标与承诺1、质量目标:本工程单位工程质量按水利工程质量检验评定标准达到100%合格,质量优良率达到85%以上,主体工程质量确保达到优良
五、文明施工目标1、按甲方标准化工地建设的规定,建成文明施工达标工地2、严格按甲方标准化工地建设的有关规定,认真做好施工现场的安全,文明施工,大临设施布置,物资设备人员的进出场管理工作
六、工程内容三道堤达标,总长2385米,共分三种类型:1650米堤前设2米高浆砌块石挡浪墙
挡浪墙顶高程7
23米,墙后堤顶宽5
5米,堤顶标高6
0米,20厘米厚的泥灰结石和2公分马路砂道路,内坡植草护坡

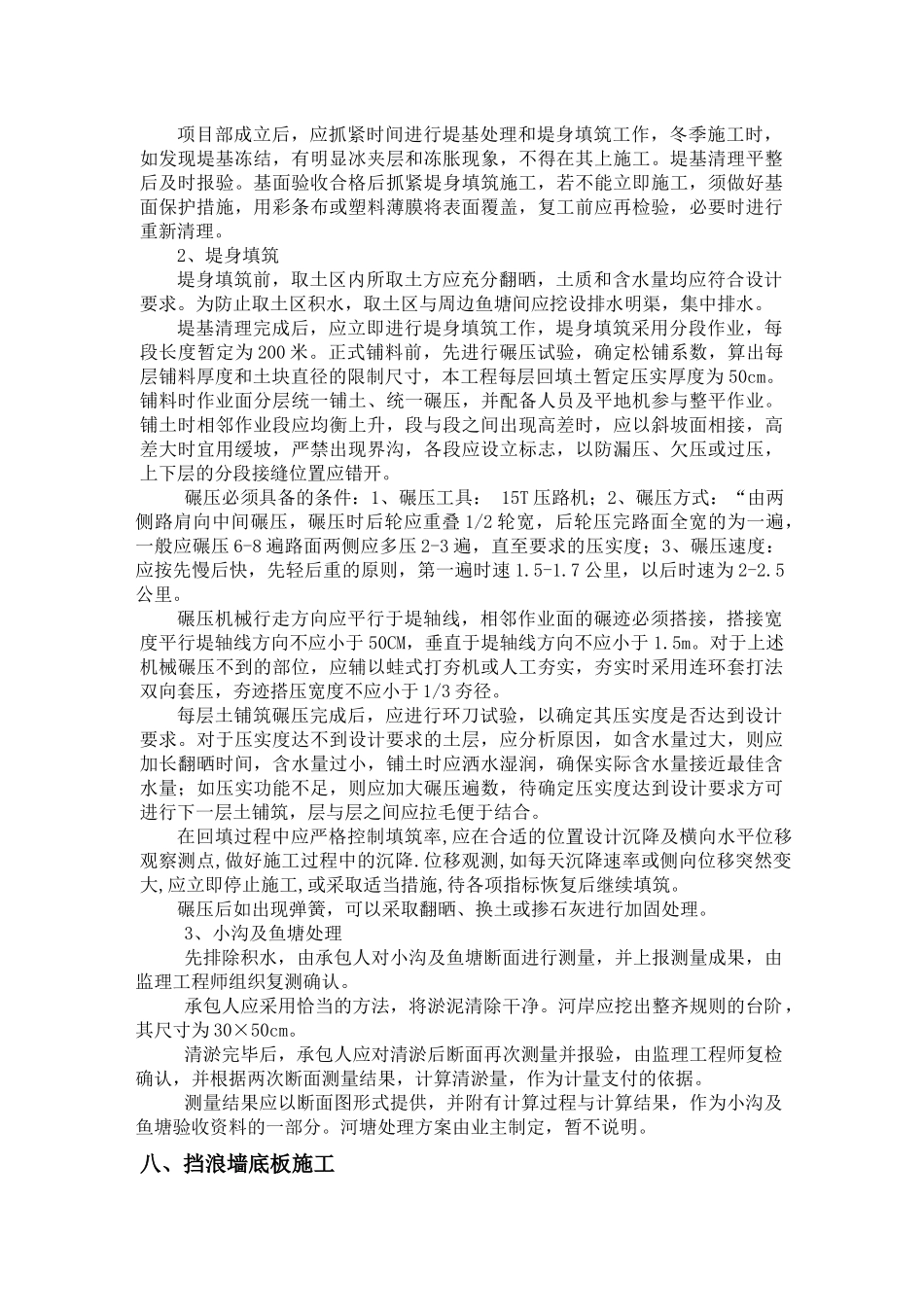

七、土方回填:施工程序:定位放线堤基处理堤身填筑(土料铺设整平压实检验)1、堤基处理堤基处理前,先按设计图纸对老堤进行测量放样,确定新堤填筑边界线,其边界应在设计基面边线50CM以外,堤基清理范围包括堤身、铺盖、压载的基面,还包括老堤堤顶及堤坡
清基前,应先排除基面表层积水,清基时先用人工将作业区域内树木等杂物清除,再用推土机将表层淤泥、腐植土等不及格土及芦苇、树根等杂物清除,清除的弃土、杂物、废碴等均按业主要求运至指定场地堆放
堤基清理后,应对基面进行平整压实,填筑前应对结合面进行清理拉毛,新老堤结合处应将老
