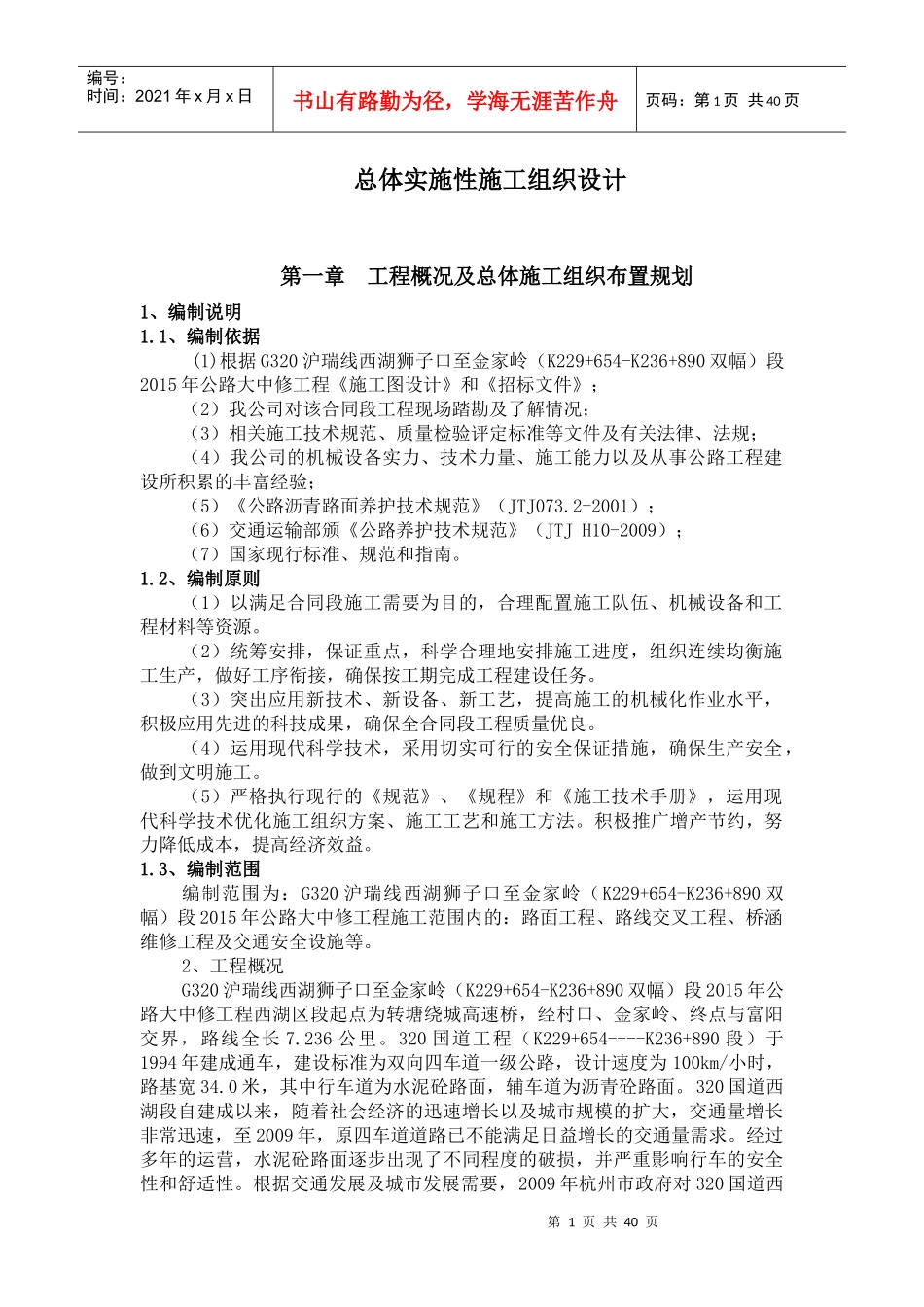

第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共40页总体实施性施工组织设计第一章工程概况及总体施工组织布置规划1、编制说明1
1、编制依据(1)根据G320沪瑞线西湖狮子口至金家岭(K229+654-K236+890双幅)段2015年公路大中修工程《施工图设计》和《招标文件》;(2)我公司对该合同段工程现场踏勘及了解情况;(3)相关施工技术规范、质量检验评定标准等文件及有关法律、法规;(4)我公司的机械设备实力、技术力量、施工能力以及从事公路工程建设所积累的丰富经验;(5)《公路沥青路面养护技术规范》(JTJ073
2-2001);(6)交通运输部颁《公路养护技术规范》(JTJH10-2009);(7)国家现行标准、规范和指南
2、编制原则(1)以满足合同段施工需要为目的,合理配置施工队伍、机械设备和工程材料等资源
(2)统筹安排,保证重点,科学合理地安排施工进度,组织连续均衡施工生产,做好工序衔接,确保按工期完成工程建设任务
(3)突出应用新技术、新设备、新工艺,提高施工的机械化作业水平,积极应用先进的科技成果,确保全合同段工程质量优良
(4)运用现代科学技术,采用切实可行的安全保证措施,确保生产安全,做到文明施工
(5)严格执行现行的《规范》、《规程》和《施工技术手册》,运用现代科学技术优化施工组织方案、施工工艺和施工方法
积极推广增产节约,努力降低成本,提高经济效益
3、编制范围编制范围为:G320沪瑞线西湖狮子口至金家岭(K229+654-K236+890双幅)段2015年公路大中修工程施工范围内的:路面工程、路线交叉工程、桥涵维修工程及交通安全设施等
2、工程概况G320沪瑞线西湖狮子口至金家岭(K229+654-K236+890双幅)段2015年公路大中修工程西湖区段起点为转塘绕城高速桥,经村口、金家岭、终点与富
