(新寺旅游公路沿线)马吉、北坡、古贤村供水管道改建工程施工组织设计目录第一章施工方案和方法第二章进度计划第三章现场平面布置和安全文明施工措施的合理性、科学性第四章质量保证体系与措施第五章主要机具、设备和劳动力的配备第六章项目经理和主要技术、管理人员的配备1第一章施工方案和方法一、施工准备1、施工前准备参加图纸会审、设计技术交底和施工技术交底
提交劳动力、机械设备、油料及设备配件的进场计划,经审批后落实
编制测量方案,建立控制网并加以保护
搞好质量、安全、环保等工作,确定质量、安全、环保目标
工序能力的审定,即对配备的技术人员、施工机具的数量、规格、完好性等进行审定,以满足施工要求
施工用水、用电、施工道路及临时设施的准备
开工初期,根据施工现场情况派专人负责施工现场的的布置,根据工程需要,及时调配劳动力,机械设备及相关施工队伍的机具配套使用,保证按计划及时进场
2、施工技术准备技术准备:开工前组织施工管理人员(包括班组长)施工方案、施工规程,现场环境,做好技术交底和质量,安全交底,指定专人做好土壤、树木检测工作,由专人做好各工种的原始施工记录和隐蔽工程验收记录,留好书面数据
3、施工方案本工程是铜川市耀州区关庄镇(新寺旅游公路沿线)马吉、北坡、古贤村供水管道改建工程,主要是铺设PE管道、砖砌阀门井、拆除恢复混凝土路面、过路涵管安装
编制好施工技术方案是保证该工程能够如期保质保量顺利进行的重要工作,严格按照招标文件的要求,根据现场情况我们确立以下方案

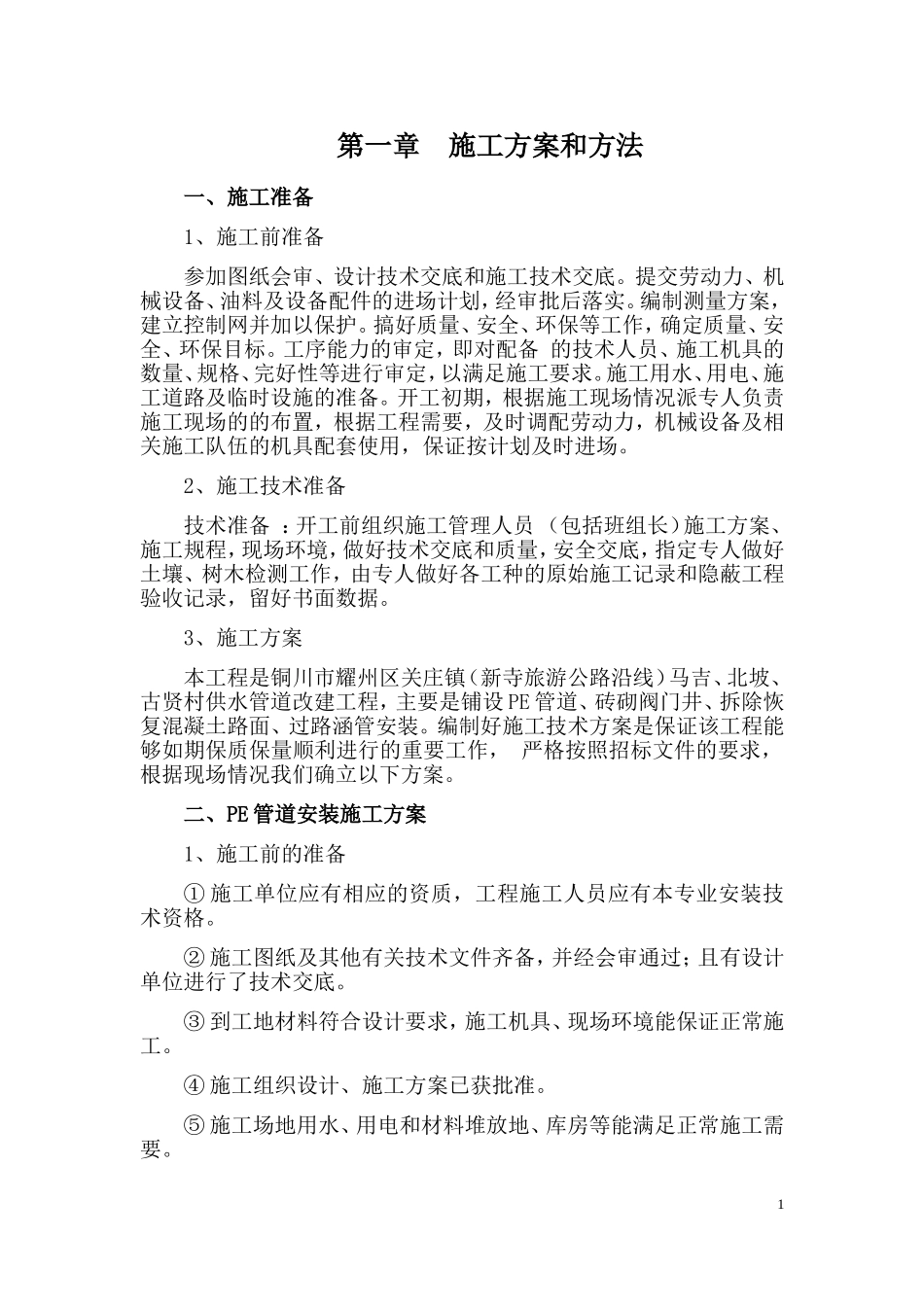

二、PE管道安装施工方案1、施工前的准备①施工单位应有相应的资质,工程施工人员应有本专业安装技术资格
②施工图纸及其他有关技术文件齐备,并经会审通过;且有设计单位进行了技术交底
③到工地材料符合设计要求,施工机具、现场环境能保证正常施工
④施工组织设计、施工方案已获批准
⑤施工场地用水、用电和材料堆放地、库房等能满足正常施工需要
