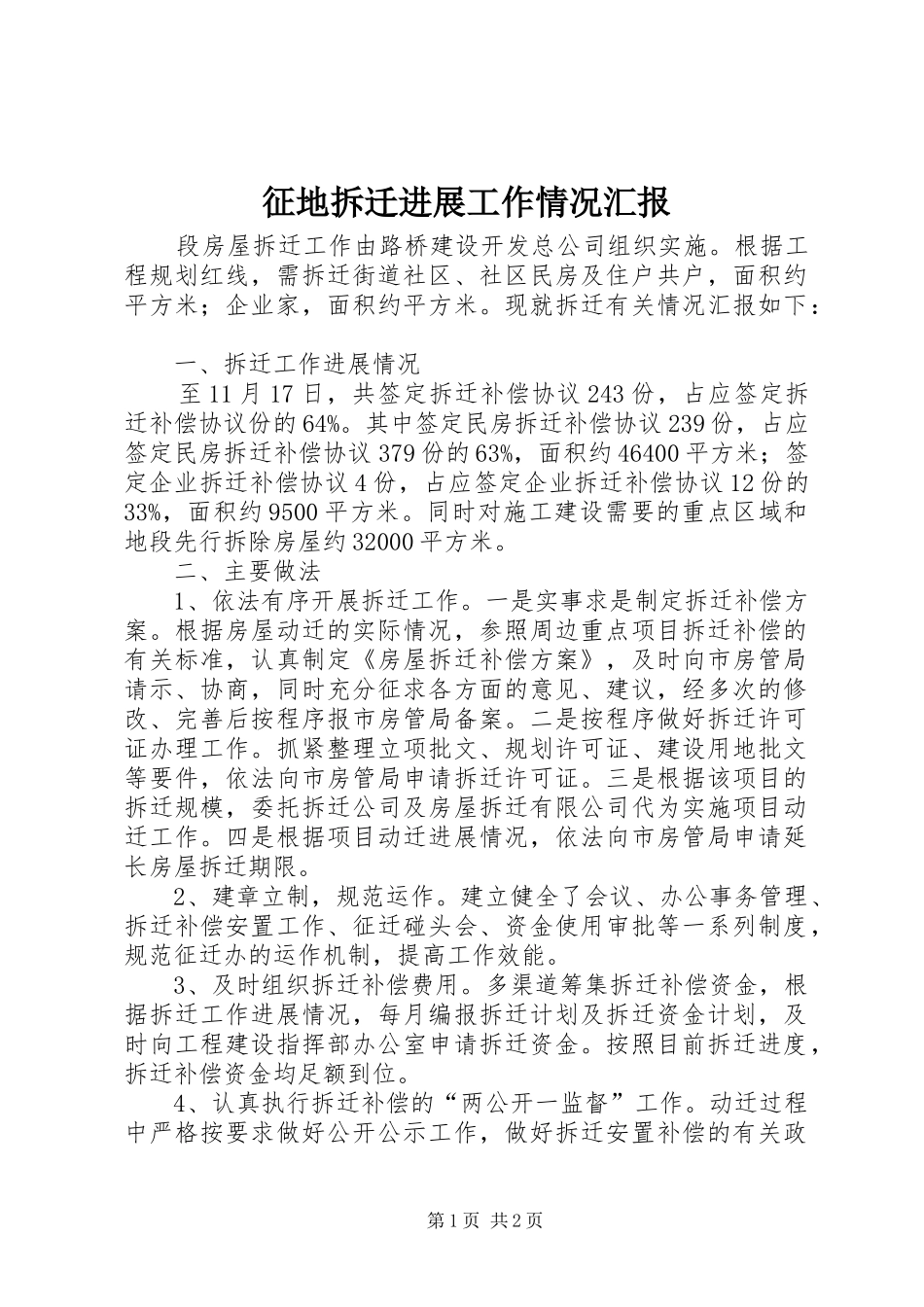

征地拆迁进展工作情况汇报段房屋拆迁工作由路桥建设开发总公司组织实施
根据工程规划红线,需拆迁街道社区、社区民房及住户共户,面积约平方米;企业家,面积约平方米
现就拆迁有关情况汇报如下:一、拆迁工作进展情况至11月17日,共签定拆迁补偿协议243份,占应签定拆迁补偿协议份的64%
其中签定民房拆迁补偿协议239份,占应签定民房拆迁补偿协议379份的63%,面积约46400平方米;签定企业拆迁补偿协议4份,占应签定企业拆迁补偿协议12份的33%,面积约9500平方米
同时对施工建设需要的重点区域和地段先行拆除房屋约32000平方米
二、主要做法1、依法有序开展拆迁工作
一是实事求是制定拆迁补偿方案
根据房屋动迁的实际情况,参照周边重点项目拆迁补偿的有关标准,认真制定《房屋拆迁补偿方案》,及时向市房管局请示、协商,同时充分征求各方面的意见、建议,经多次的修改、完善后按程序报市房管局备案
二是按程序做好拆迁许可证办理工作
抓紧整理立项批文、规划许可证、建设用地批文等要件,依法向市房管局申请拆迁许可证
三是根据该项目的拆迁规模,委托拆迁公司及房屋拆迁有限公司代为实施项目动迁工作
四是根据项目动迁进展情况,依法向市房管局申请延长房屋拆迁期限
2、建章立制,规范运作
建立健全了会议、办公事务管理、拆迁补偿安置工作、征迁碰头会、资金使用审批等一系列制度,规范征迁办的运作机制,提高工作效能
3、及时组织拆迁补偿费用
多渠道筹集拆迁补偿资金,根据拆迁工作进展情况,每月编报拆迁计划及拆迁资金计划,及时向工程建设指挥部办公室申请拆迁资金
按照目前拆迁进度,拆迁补偿资金均足额到位
4、认真执行拆迁补偿的“两公开一监督”工作

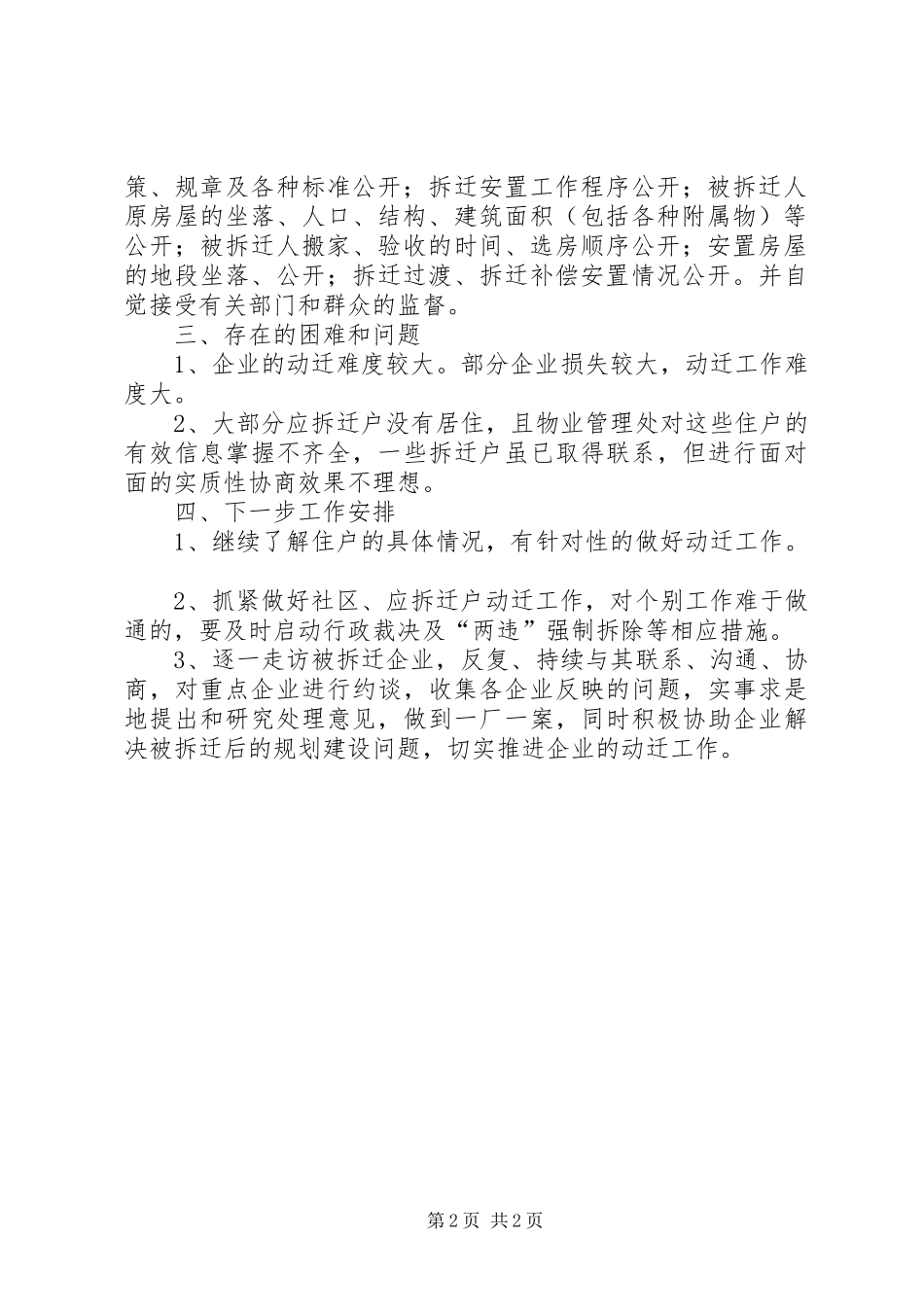

动迁过程中严格按要求做好公开公示工作,做好拆迁安置补偿的有关政第1页共2页策、规章及各种标准公开;拆迁安置工作程序公开;被拆迁人原房屋的坐落、人口、结构、建筑面积(包括各种附属物
