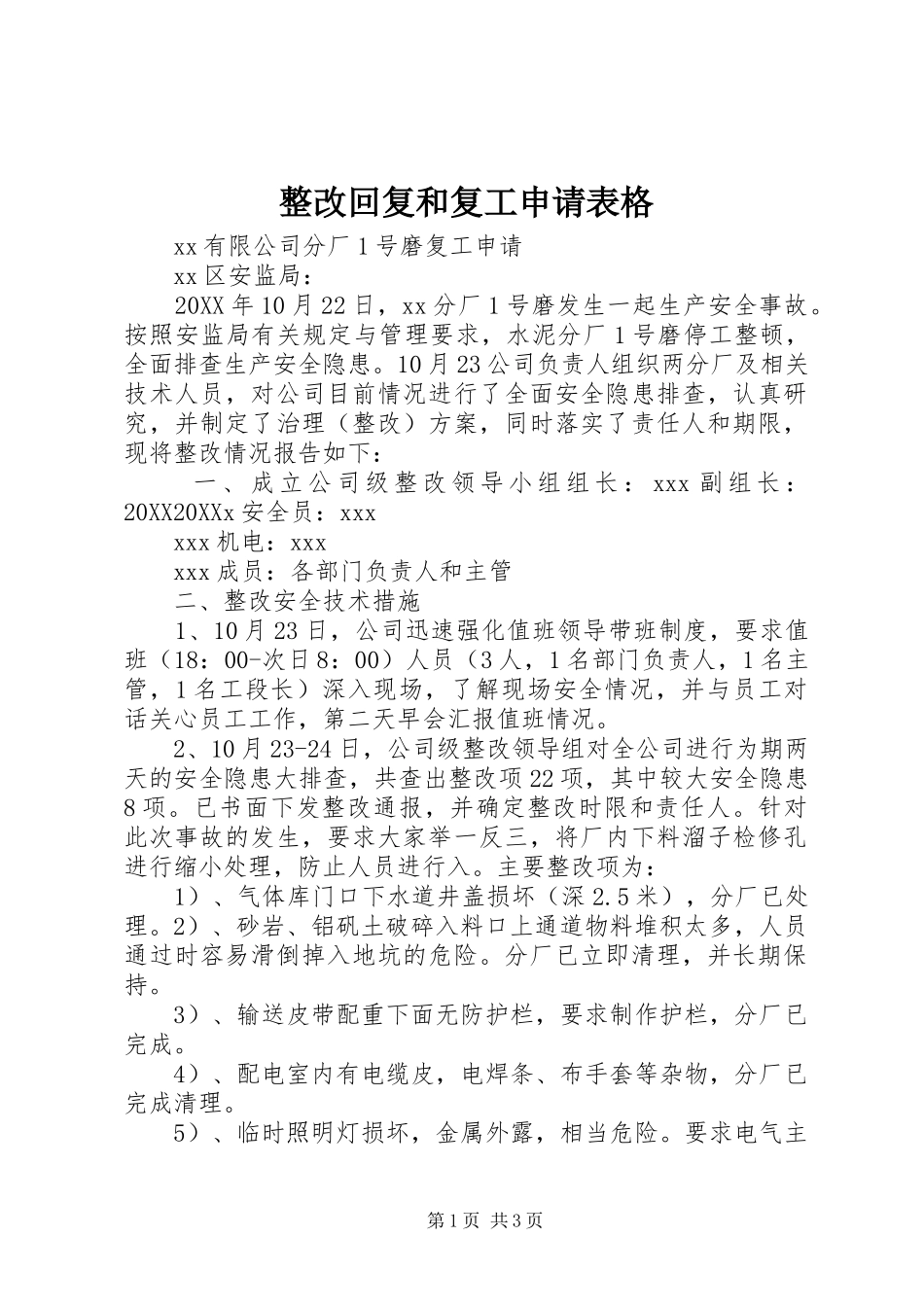

整改回复和复工申请表格xx有限公司分厂1号磨复工申请xx区安监局:20XX年10月22日,xx分厂1号磨发生一起生产安全事故。按照安监局有关规定与管理要求,水泥分厂1号磨停工整顿,全面排查生产安全隐患。10月23公司负责人组织两分厂及相关技术人员,对公司目前情况进行了全面安全隐患排查,认真研究,并制定了治理(整改)方案,同时落实了责任人和期限,现将整改情况报告如下:一、成立公司级整改领导小组组长:xxx副组长:20XX20XXx安全员:xxxxxx机电:xxxxxx成员:各部门负责人和主管二、整改安全技术措施1、10月23日,公司迅速强化值班领导带班制度,要求值班(18:00-次日8:00)人员(3人,1名部门负责人,1名主管,1名工段长)深入现场,了解现场安全情况,并与员工对话关心员工工作,第二天早会汇报值班情况。2、10月23-24日,公司级整改领导组对全公司进行为期两天的安全隐患大排查,共查出整改项22项,其中较大安全隐患8项。已书面下发整改通报,并确定整改时限和责任人。针对此次事故的发生,要求大家举一反三,将厂内下料溜子检修孔进行缩小处理,防止人员进行入。主要整改项为:1)、气体库门口下水道井盖损坏(深2.5米),分厂已处理。2)、砂岩、铝矾土破碎入料口上通道物料堆积太多,人员通过时容易滑倒掉入地坑的危险。分厂已立即清理,并长期保持。3)、输送皮带配重下面无防护栏,要求制作护栏,分厂已完成。4)、配电室内有电缆皮,电焊条、布手套等杂物,分厂已完成清理。5)、临时照明灯损坏,金属外露,相当危险。要求电气主第1页共3页管组织人员进行用电安全培训。已组织员工学习。6)、2号线机坑积水已满,已完成抽水工作并制作围栏。7)、水泥库顶吊装孔无围栏,已制作围栏。8)、水泥库顶围栏检修后未及时恢复。已按要求恢复。9)、档案记录,要求各部门认真负责填写。部门负责人亲自抓,及时完成操作规程学习和上墙工作。24日已组织人员学习操作规程并考试。10)1、2X主排风机联轴器无防护罩。26日已制作防护罩。11)事故现场无安全警示标志。26日已张贴警示标志。3、严格高危作业许可制度。根据公司作业许可证办里程序,要求各部门严格审查,坚决执行“谁审批,谁许可,谁负责,谁申请,谁监控”的原则,从源头上防止生产安全事故。4、10月27日,公司下发冬季“五防”活动通知。要求各部门认真积极开展此项活动。严格落实制定各项防范措施,做到“思想到位、责任到位、措施到位、监督到位、整改到位”五到位。将冬季“五防”责任制落实到各工段、各班组和个人,形成层层抓落实的安全生产保障体系。5、10月30日,召开安全大会,会议要求,工段长、主管、安全员、部门负责人发言谈感受(全员写心得体会),要全面深刻反思,痛定思痛,切实增强抓紧抓好安全生产工作的使命感、责任感和紧迫感;如何加强安全生产宣传、教育和培训,营造良好氛围,提高职工安全意识,强化工作督查,依法依规,严格问责,深切认识人身安全重要性。以提升安全责任为出发点,本着“珍惜生命,安全可贵”的理念,引导职工深切认识安全生产的极端重要性,深入查找安全意识和从业技能方面的不足,真正把安全生产工作讲在嘴上,牢记在心,落实在行动上。6、生产技术处,研讨分析从工艺上杜绝或者减少漏料堵料现象,从而减少人员清堵风险。以上为我公司自查自纠和跟据安监局的整顿整改要求完成情况,特申请水泥分厂1号磨复工验收。第2页共3页20XX有限公司第3页共3页

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2024年整改回复和复工申请表格

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
