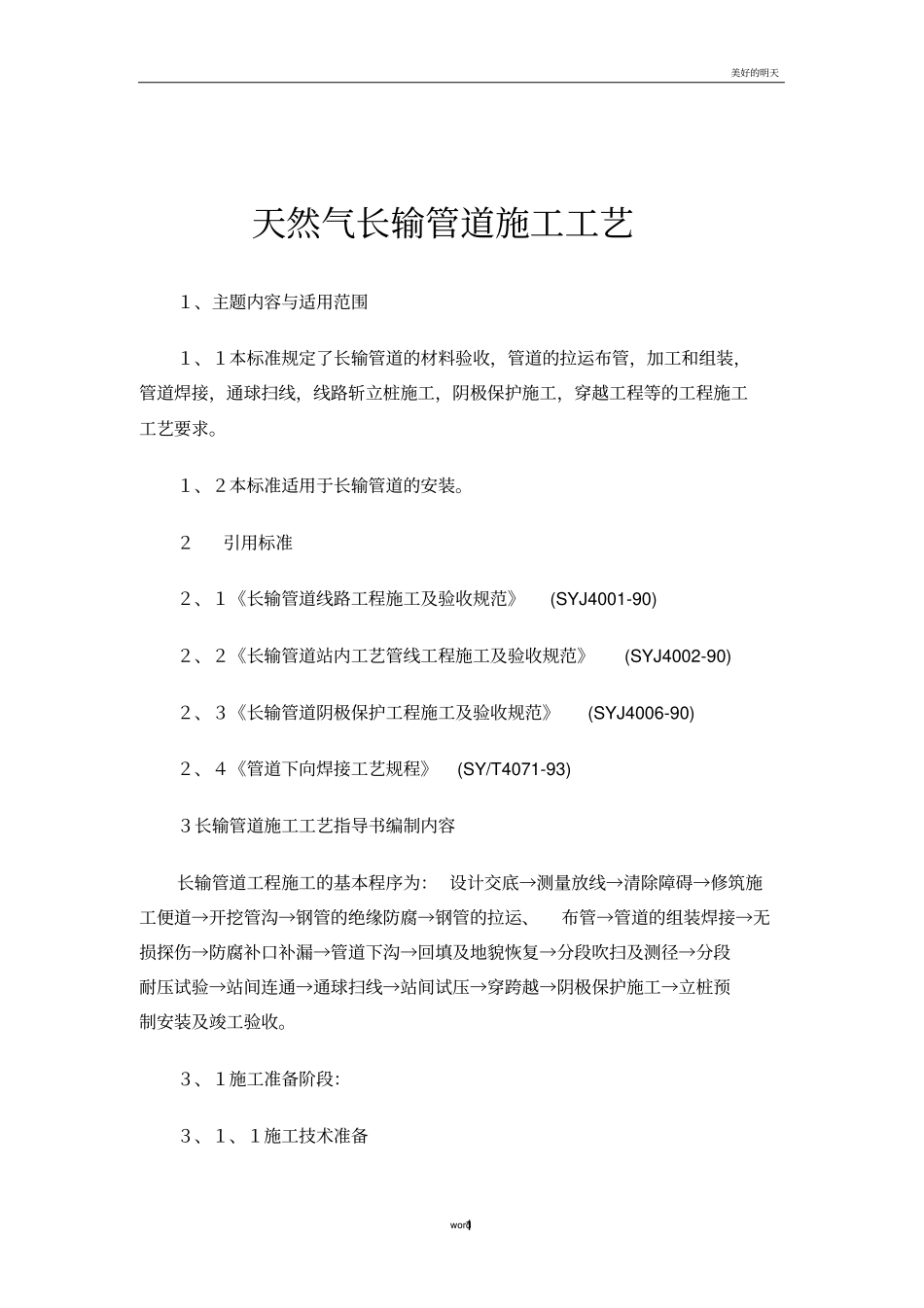

美好的明天word1天然气长输管道施工工艺1、主题内容与适用范围1、1本标准规定了长输管道的材料验收,管道的拉运布管,加工和组装,管道焊接,通球扫线,线路斩立桩施工,阴极保护施工,穿越工程等的工程施工工艺要求
1、2本标准适用于长输管道的安装
2引用标准2、1《长输管道线路工程施工及验收规范》(SYJ4001-90)2、2《长输管道站内工艺管线工程施工及验收规范》(SYJ4002-90)2、3《长输管道阴极保护工程施工及验收规范》(SYJ4006-90)2、4《管道下向焊接工艺规程》(SY/T4071-93)3长输管道施工工艺指导书编制内容长输管道工程施工的基本程序为:设计交底→测量放线→清除障碍→修筑施工便道→开挖管沟→钢管的绝缘防腐→钢管的拉运、布管→管道的组装焊接→无损探伤→防腐补口补漏→管道下沟→回填及地貌恢复→分段吹扫及测径→分段耐压试验→站间连通→通球扫线→站间试压→穿跨越→阴极保护施工→立桩预制安装及竣工验收

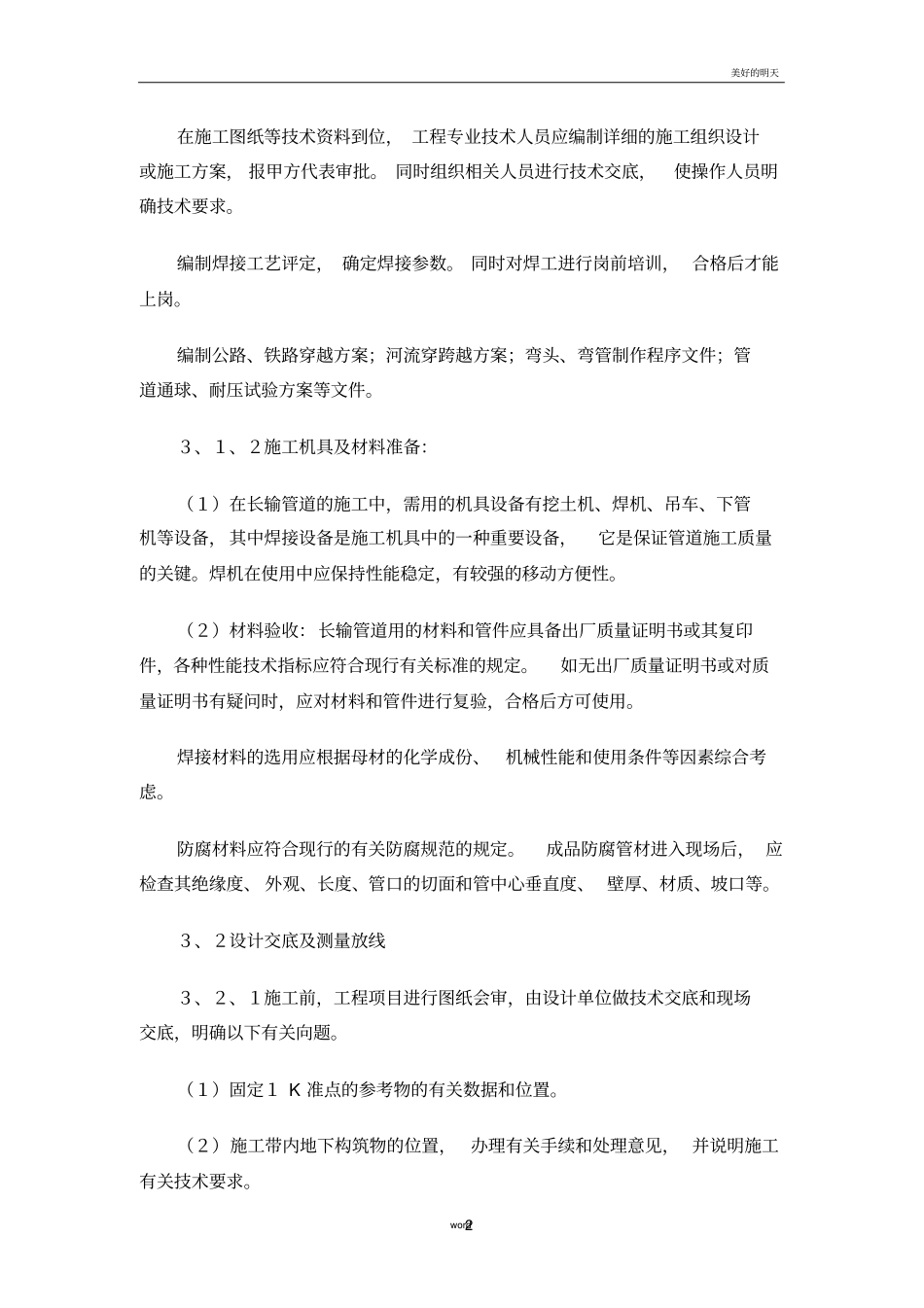

3、1施工准备阶段:3、1、1施工技术准备美好的明天word2在施工图纸等技术资料到位,工程专业技术人员应编制详细的施工组织设计或施工方案,报甲方代表审批
同时组织相关人员进行技术交底,使操作人员明确技术要求
编制焊接工艺评定,确定焊接参数
同时对焊工进行岗前培训,合格后才能上岗
编制公路、铁路穿越方案;河流穿跨越方案;弯头、弯管制作程序文件;管道通球、耐压试验方案等文件
3、1、2施工机具及材料准备:(1)在长输管道的施工中,需用的机具设备有挖土机、焊机、吊车、下管机等设备,其中焊接设备是施工机具中的一种重要设备,它是保证管道施工质量的关键
焊机在使用中应保持性能稳定,有较强的移动方便性
(2)材料验收:长输管道用的材料和管件应具备出厂质量证明书或其复印件,各种性能技术指标应符合现行有关标准的规定

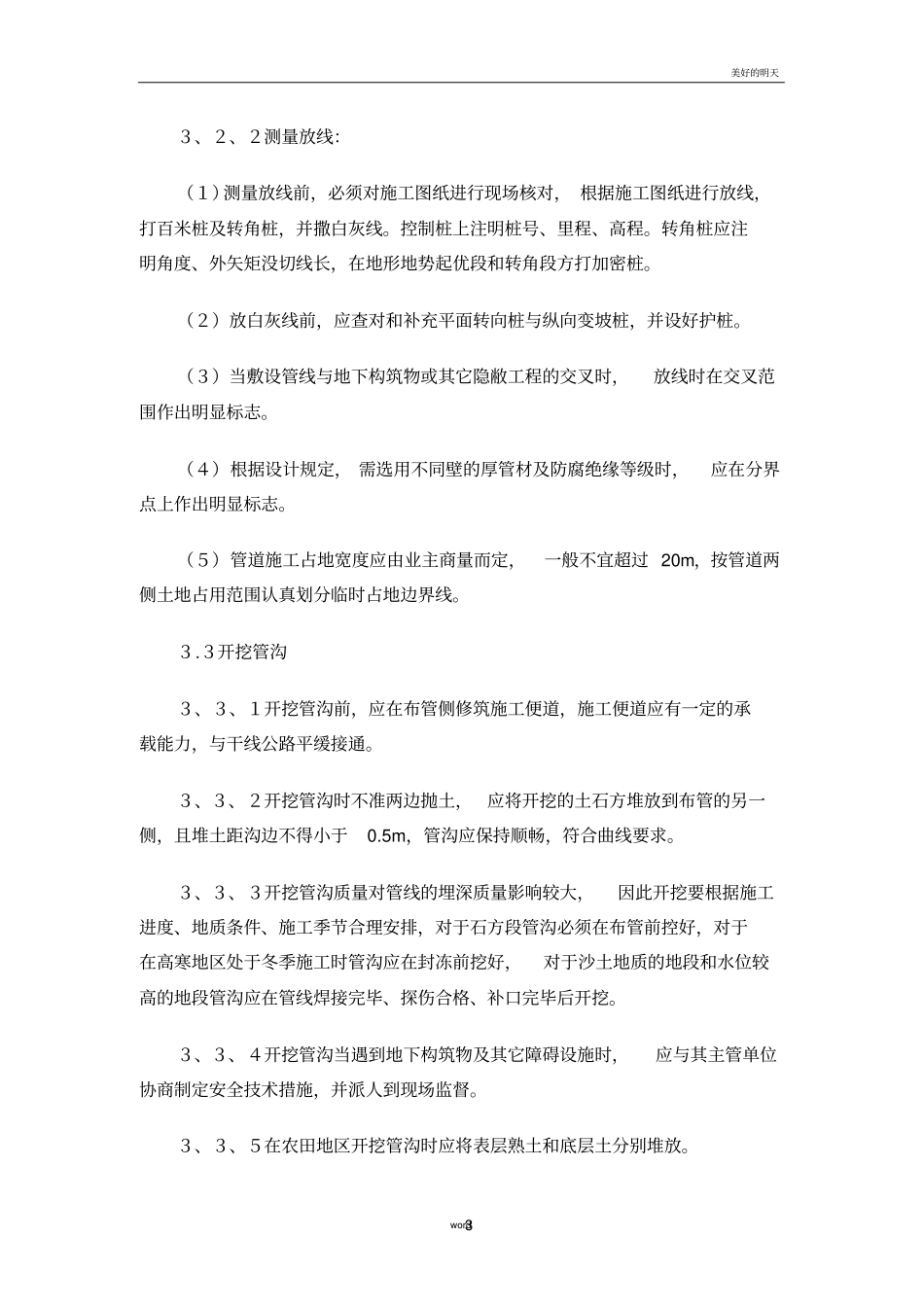

如无出厂质量证明书或对质量证明书有疑问时,应对材料和管
