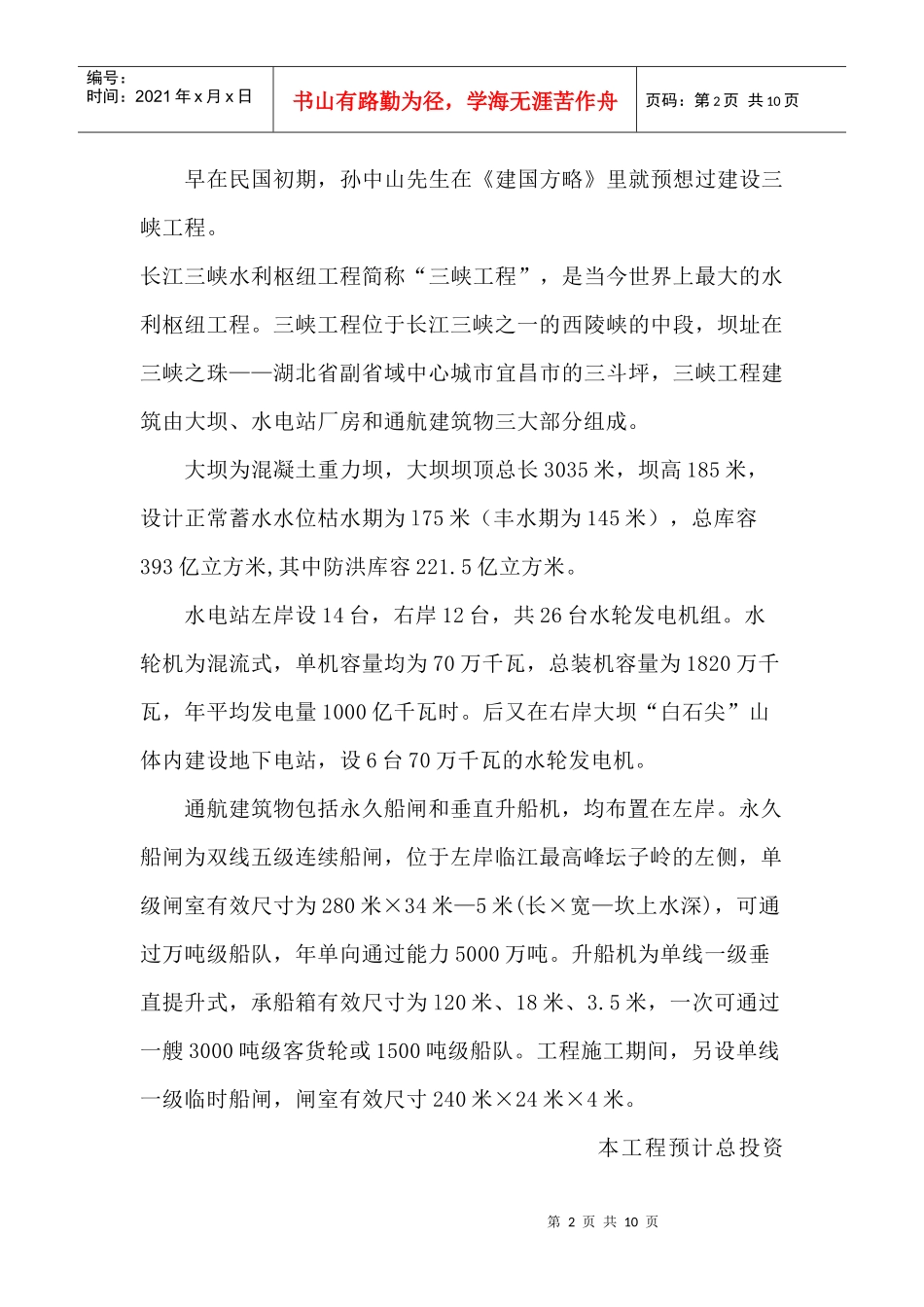

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页三峡水利枢纽工程的概况及其影响第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页早在民国初期,孙中山先生在《建国方略》里就预想过建设三峡工程
长江三峡水利枢纽工程简称“三峡工程”,是当今世界上最大的水利枢纽工程
三峡工程位于长江三峡之一的西陵峡的中段,坝址在三峡之珠——湖北省副省域中心城市宜昌市的三斗坪,三峡工程建筑由大坝、水电站厂房和通航建筑物三大部分组成
大坝为混凝土重力坝,大坝坝顶总长3035米,坝高185米,设计正常蓄水水位枯水期为l75米(丰水期为145米),总库容393亿立方米,其中防洪库容221
水电站左岸设14台,右岸12台,共26台水轮发电机组
水轮机为混流式,单机容量均为70万千瓦,总装机容量为1820万千瓦,年平均发电量1000亿千瓦时
后又在右岸大坝“白石尖”山体内建设地下电站,设6台70万千瓦的水轮发电机
通航建筑物包括永久船闸和垂直升船机,均布置在左岸
永久船闸为双线五级连续船闸,位于左岸临江最高峰坛子岭的左侧,单级闸室有效尺寸为280米×34米—5米(长×宽—坎上水深),可通过万吨级船队,年单向通过能力5000万吨
升船机为单线一级垂直提升式,承船箱有效尺寸为l20米、18米、3
5米,一次可通过一艘3000吨级客货轮或1500吨级船队
工程施工期间,另设单线一级临时船闸,闸室有效尺寸240米×24米×4米

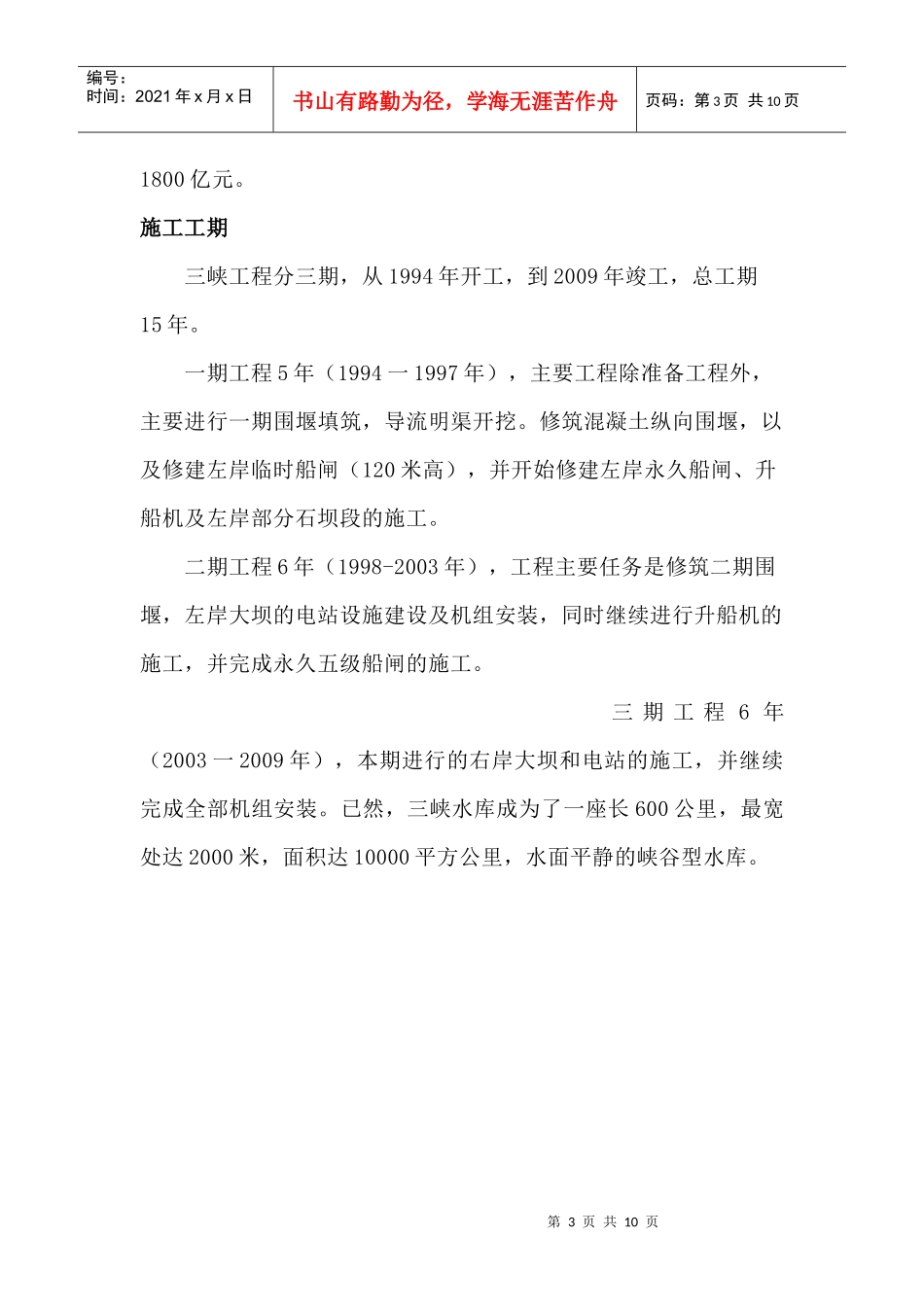

本工程预计总投资第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页1800亿元
施工工期三峡工程分三期,从1994年开工,到2009年竣工,总工期15年
一期工程5年(1994一1997年),主要工程除准备工程外,主要进行
