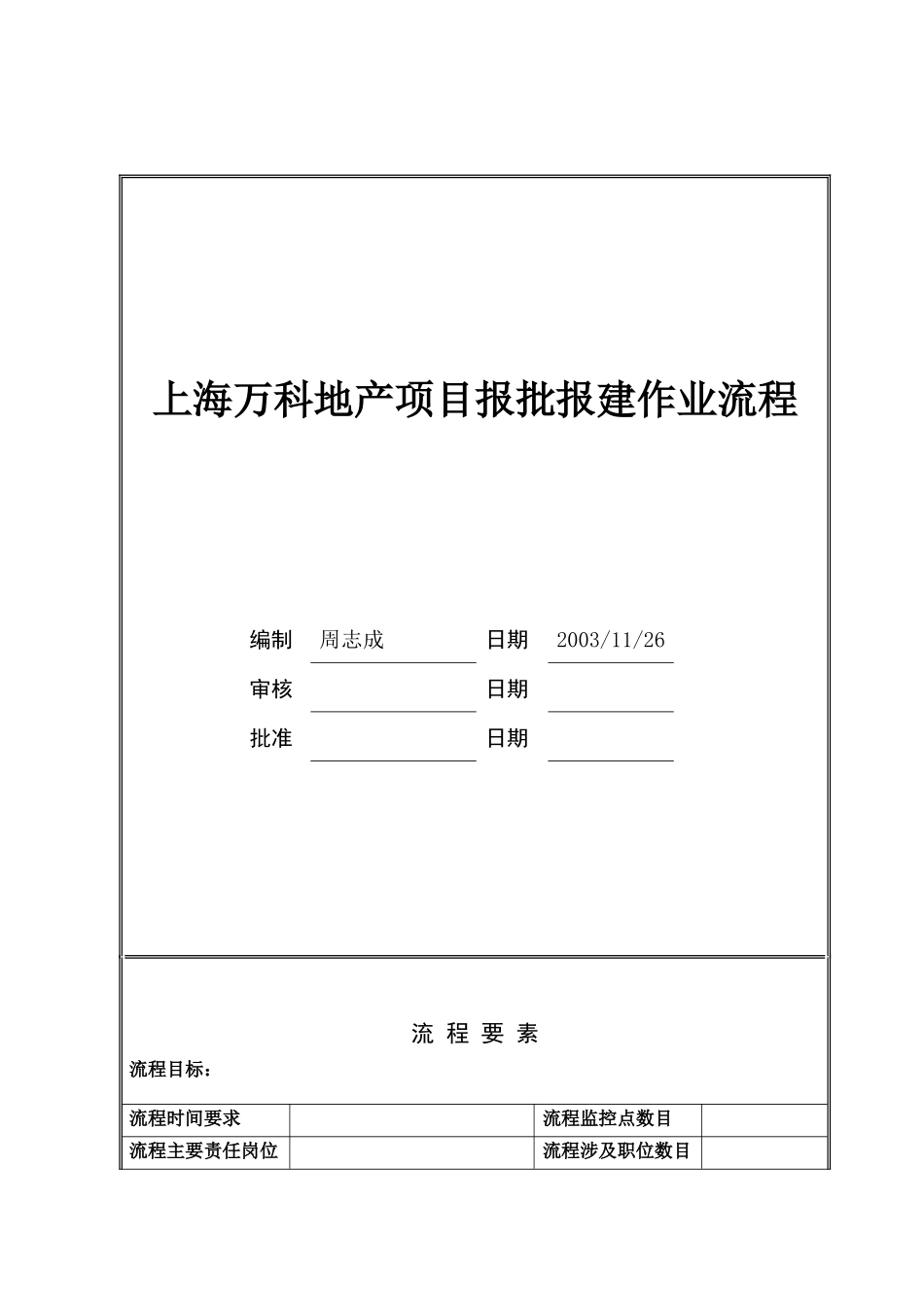

上海万科地产项目报批报建作业流程编制周志成日期2003/11/26审核日期批准日期流程要素流程目标:流程时间要求流程监控点数目流程主要责任岗位流程涉及职位数目修订记录日期修订状态修改内容修改人审核人批准人第6页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共8页1
目的科学有效地安排项目各阶段的报批报建工作,确保项目的正常开发经营
适用范围适用于上海万科项目开发过程中,因为地理位置较远,报批报建成本较高而由项目经理部负责的报批报建工作
术语和定义4
项目经理部4
严格按照公司规范化运作要求,根据项目开发进度,及时准确地办妥各项目所需报批报建手续,提供相关合法文件,为各项目的顺利开发经营提供保证;4
市场营销部、客户事务部、项目发展部、采购管理部、成本管理部、设计部负责提交本部门报批报建资料

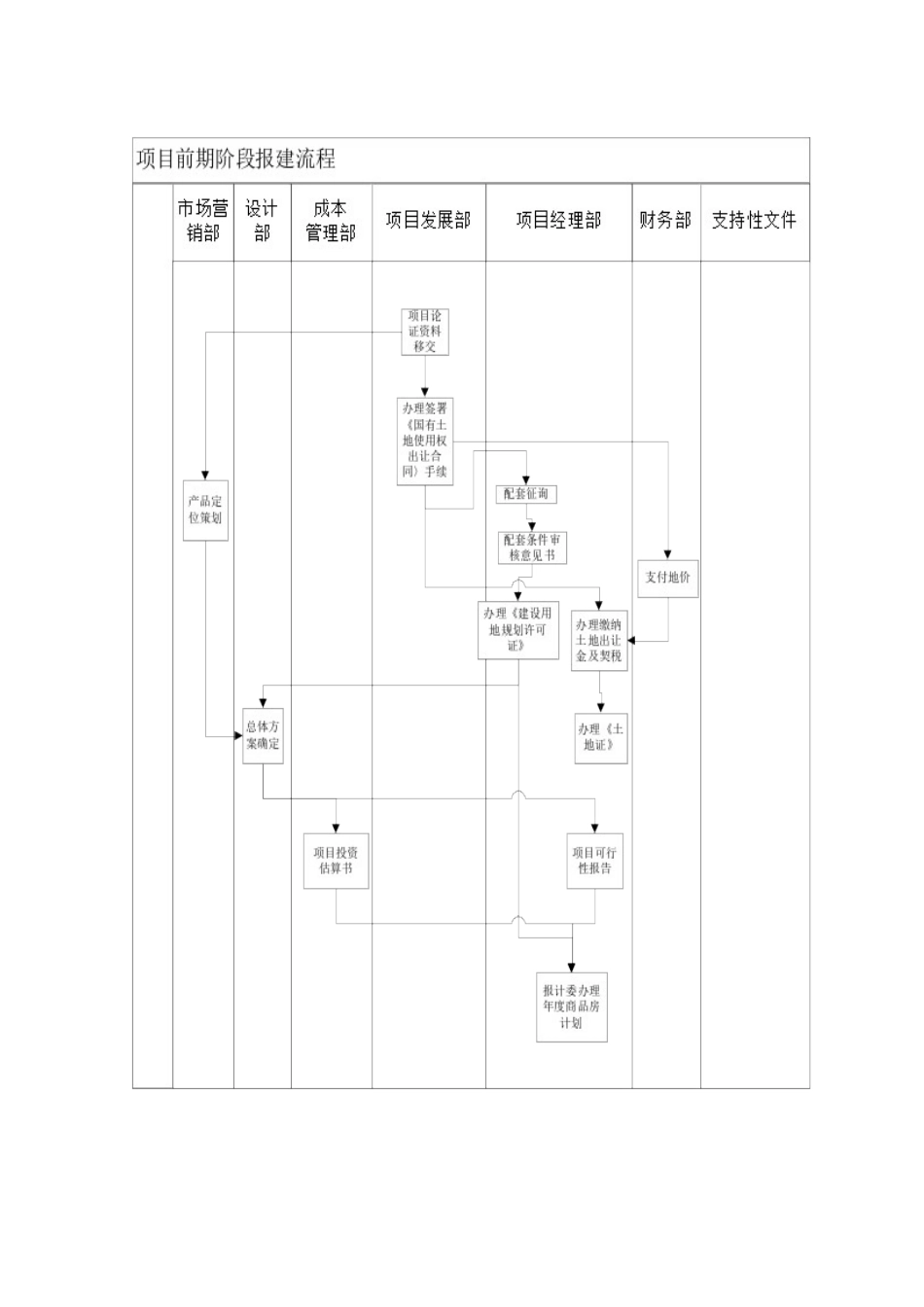

在项目开发过程中,需各部门向项目经理部提交的报批报建资料及提交时机见下表:报批报建事项所需资料资料提交部门提交时机房地产证付清地价款证明财务部按土地出让合同土地出让合同项目发展部办完付清地价款证明建设用地规划许可证土地出让合同项目发展部中标且测绘报告完成申办项目地名注册项目名称及释义市场营销部方案报建前设计方案报审设计方案文件设计部审核后初步设计报审初步设计图设计部审核后建设工程规划许可证审图公司审核后的施工图设计部审核后第7页共8页第6页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第7页共8页报批报建事项所需资料资料提交部门提交时机商品房面积预测施工图及电子文件设计部开盘前60天预售许可证预售合同示范文本市场营销部开盘前30天有资质的测绘机构出具工程进度鉴证报告项目经理部开盘前15天物业公司的前期物业管理服务合同总经理办公室开盘前30天公安部门批准的门牌号码批文及附图项目经理
