中铁十八局集团五公司国高网乐山至雅安段公路TJ3标标项目经理部拌合站施工方案编制:黎波审核:王兴广日期:2010/04/04拌和站施工方案一、工程概况根据本标段混凝土主要使用地为LK5+597红山中桥到LK8+284燕岗大桥段,尤其是燕岗大桥为本标段的重点控制工程,为满足混凝土施工需求,现于里程桩号LK6+300位置的线路左侧建立混凝土拌合站,共占地约6700m2,其主要组成部分为实验室240m2,砂仓840m2,石仓3个各770m2,拌合楼两栋及拌合棚,将负责中铁十八局乐雅高速TJ3合同段的混凝土的拌合任务
堆料场隔离采用37cm砖砌墙,高1
因本施工段混凝土工程量相对较少,结合现场实际施工情况,拟设置两座拌合楼,均采用HZS90型,每座拌合楼每小时产量可达75m3
用混凝土罐车运至施工现场,以满足施工需求
二、施工工期从2010年4月5日开始清除表土,于2010年4月30日完成施工
其中4月8日前完成表土清理,碾压密实;4月11日前完成沙砾石填料压实
拌合站建设:4月18日前完成混凝土地面浇注,4月22日前完成拌合站基础建设,组装完成;4月27日前完成料仓建设,彩钢瓦防雨蓬搭建;4月29日前完成调试,校称;至此,拌合站具备拌合生产能力
实验室建设:4月10日前完成板房基地处理;4月12日完成板房搭建,4月13日开始安装试验仪器并同步校正,4月15日完成具备试验能力

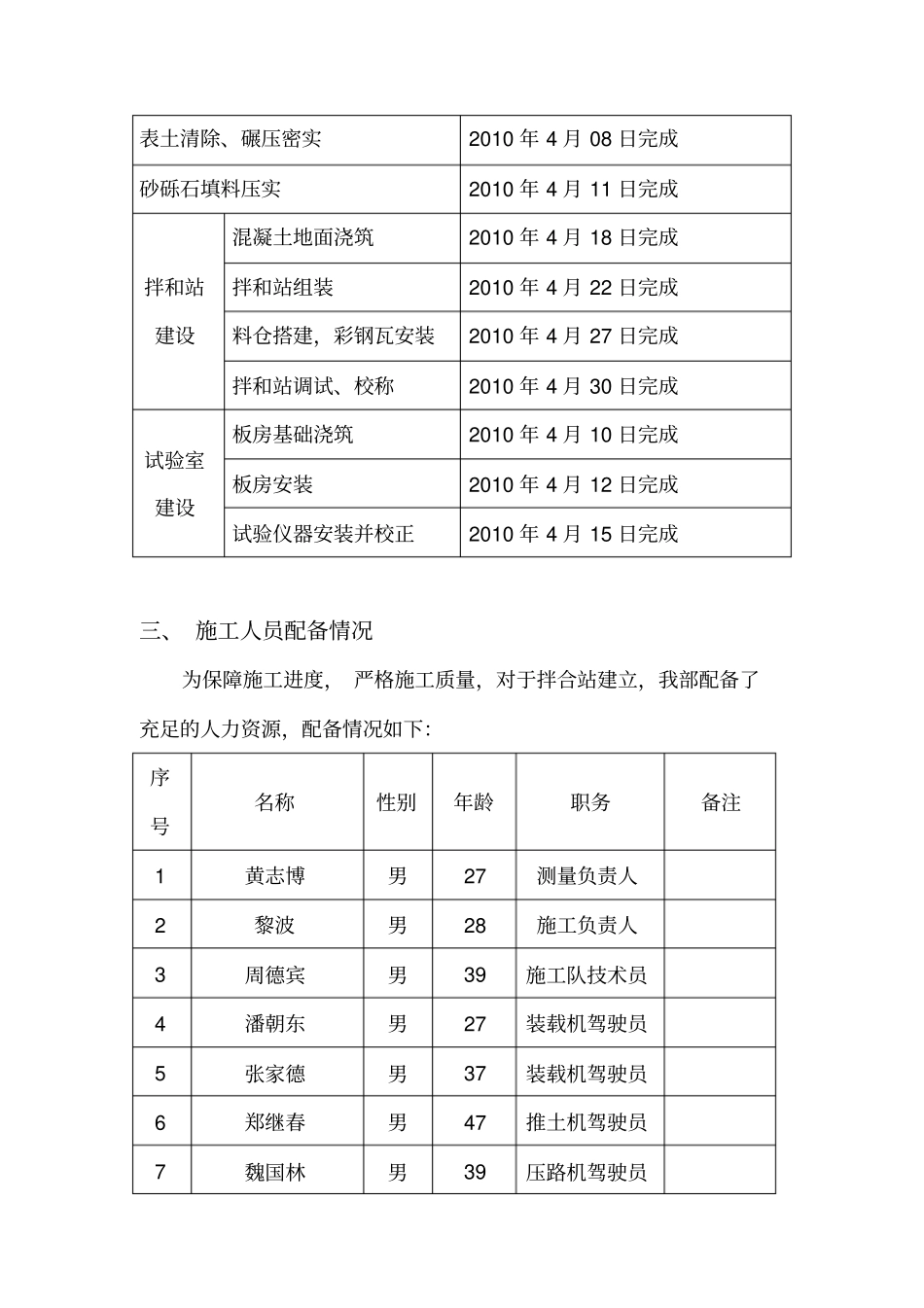

工期计划表:表土清除、碾压密实2010年4月08日完成砂砾石填料压实2010年4月11日完成拌和站建设混凝土地面浇筑2010年4月18日完成拌和站组装2010年4月22日完成料仓搭建,彩钢瓦安装2010年4月27日完成拌和站调试、校称2010年4月30日完成试验室建设板房基础浇筑2010年4月10日完成板房安装2010年4月12日完成试验仪器安装并校正2010年4月15日完成三、施工人员配备情况为保障
