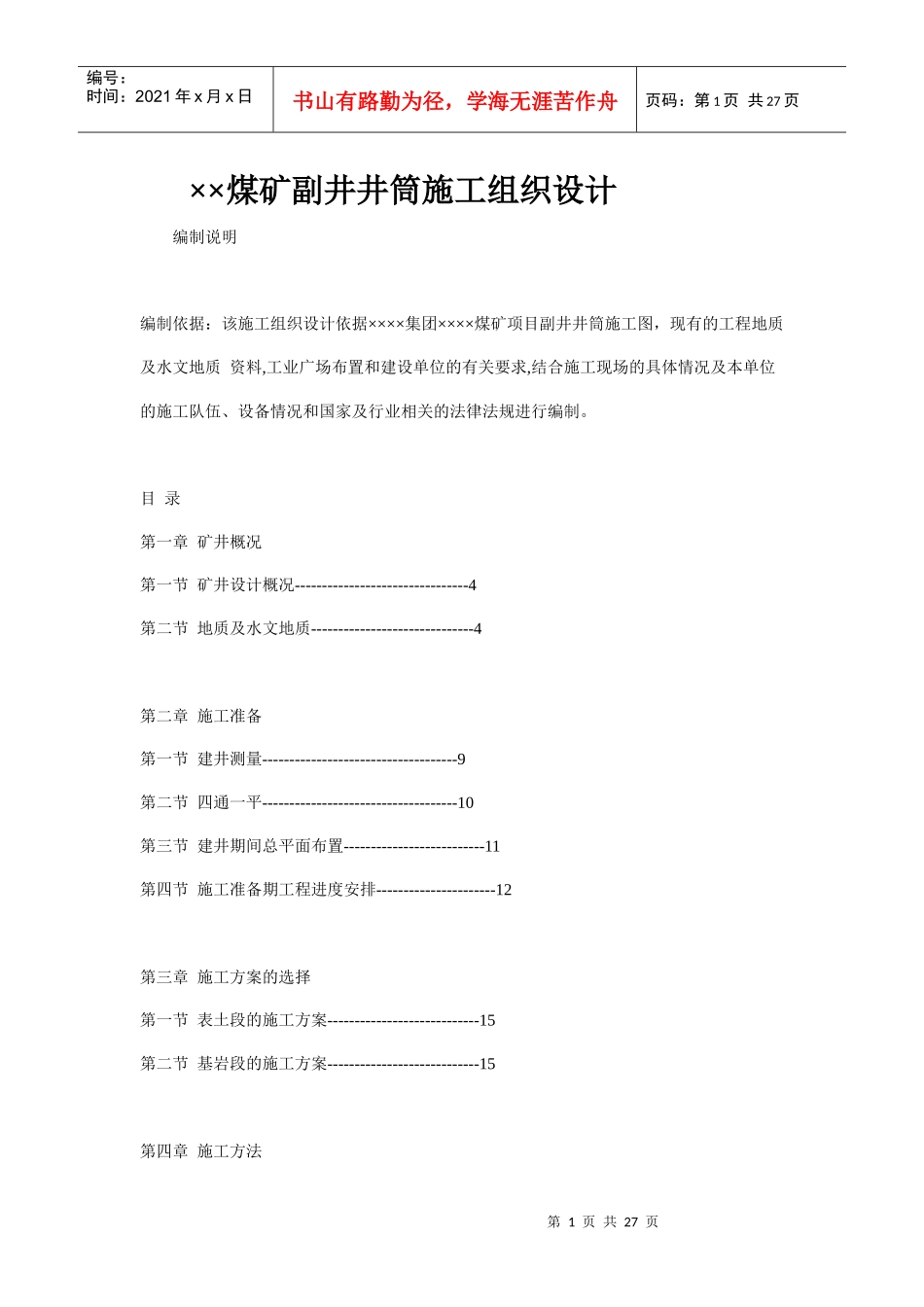

第1页共27页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共27页××煤矿副井井筒施工组织设计编制说明编制依据:该施工组织设计依据××××集团××××煤矿项目副井井筒施工图,现有的工程地质及水文地质资料,工业广场布置和建设单位的有关要求,结合施工现场的具体情况及本单位的施工队伍、设备情况和国家及行业相关的法律法规进行编制

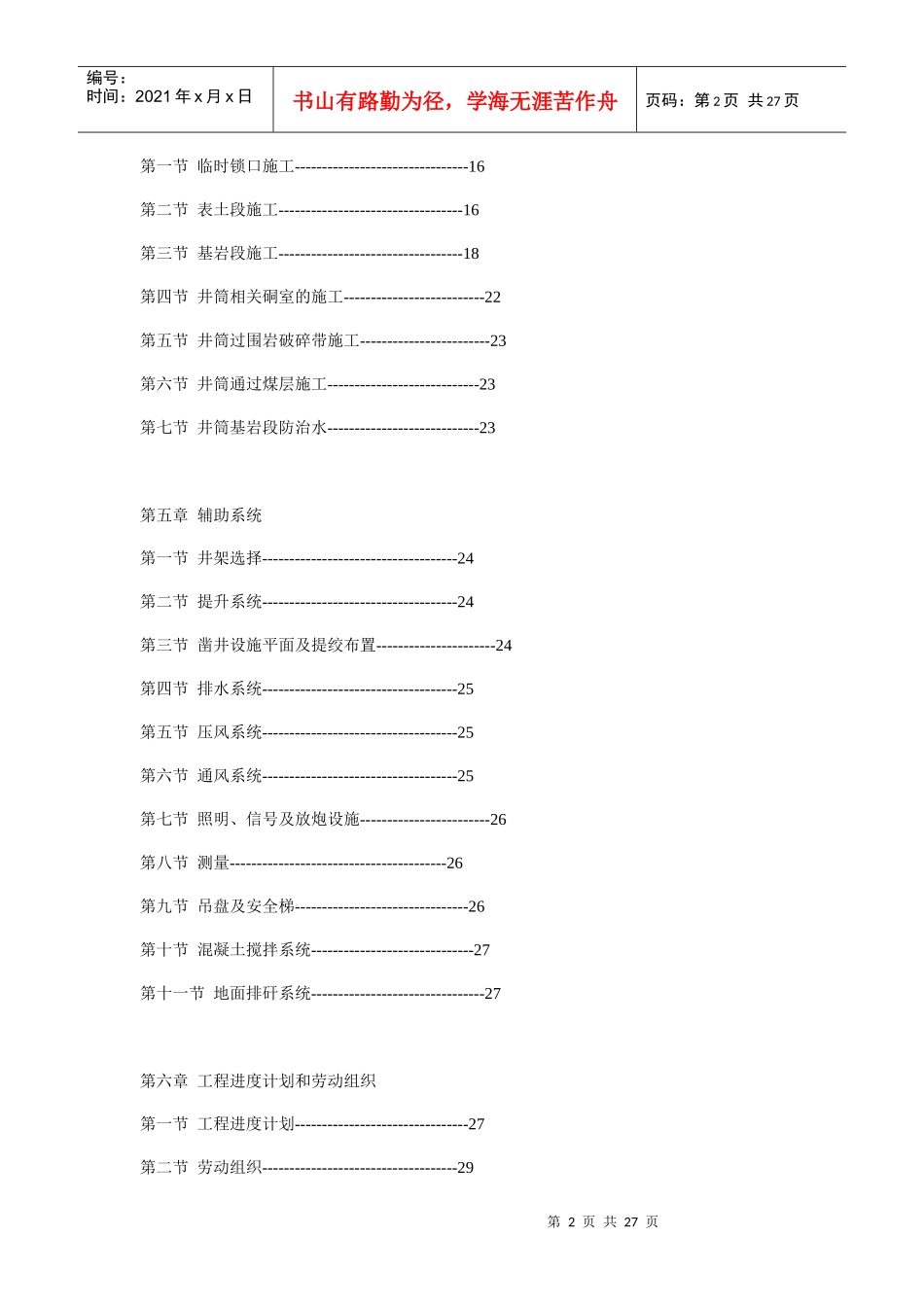

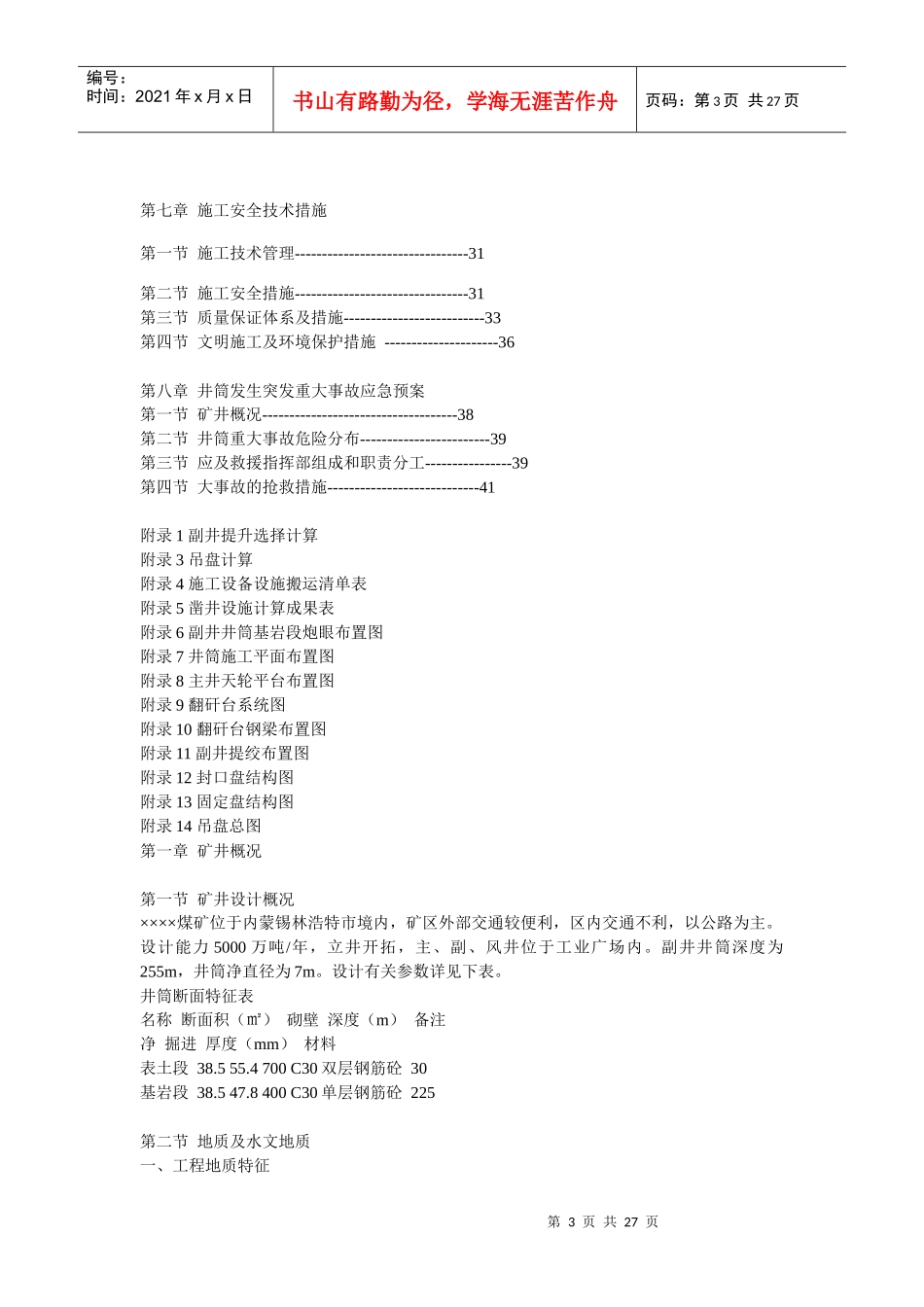

目录第一章矿井概况第一节矿井设计概况--------------------------------4第二节地质及水文地质------------------------------4第二章施工准备第一节建井测量------------------------------------9第二节四通一平------------------------------------10第三节建井期间总平面布置--------------------------11第四节施工准备期工程进度安排----------------------12第三章施工方案的选择第一节表土段的施工方案----------------------------15第二节基岩段的施工方案----------------------------15第四章施工方法第2页共27页第1页共27页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共27页第一节临时锁口施工--------------------------------16第二节表土段施工----------------------------------16第三节基岩段施工----------------------------------18第四节井筒相关硐室的施工--------------------------22第五节井筒过围岩破碎带施工---------------------
