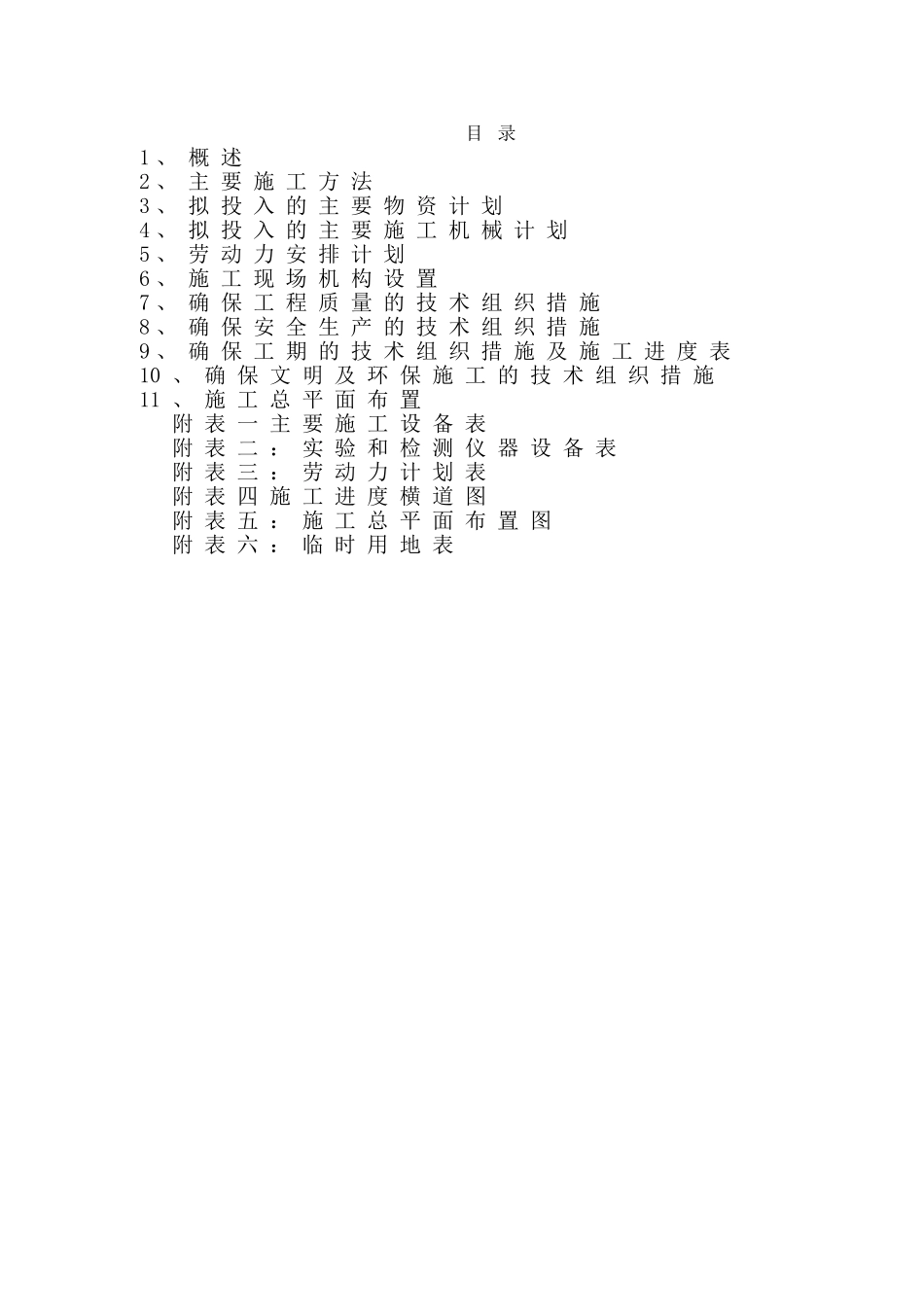

目录1、概述2、主要施工方法3、拟投入的主要物资计划4、拟投入的主要施工机械计划5、劳动力安排计划6、施工现场机构设置7、确保工程质量的技术组织措施8、确保安全生产的技术组织措施9、确保工期的技术组织措施及施工进度表10、确保文明及环保施工的技术组织措施11、施工总平面布置附表一主要施工设备表附表二:实验和检测仪器设备表附表三:劳动力计划表附表四施工进度横道图附表五:施工总平面布置图附表六:临时用地表1、概述1

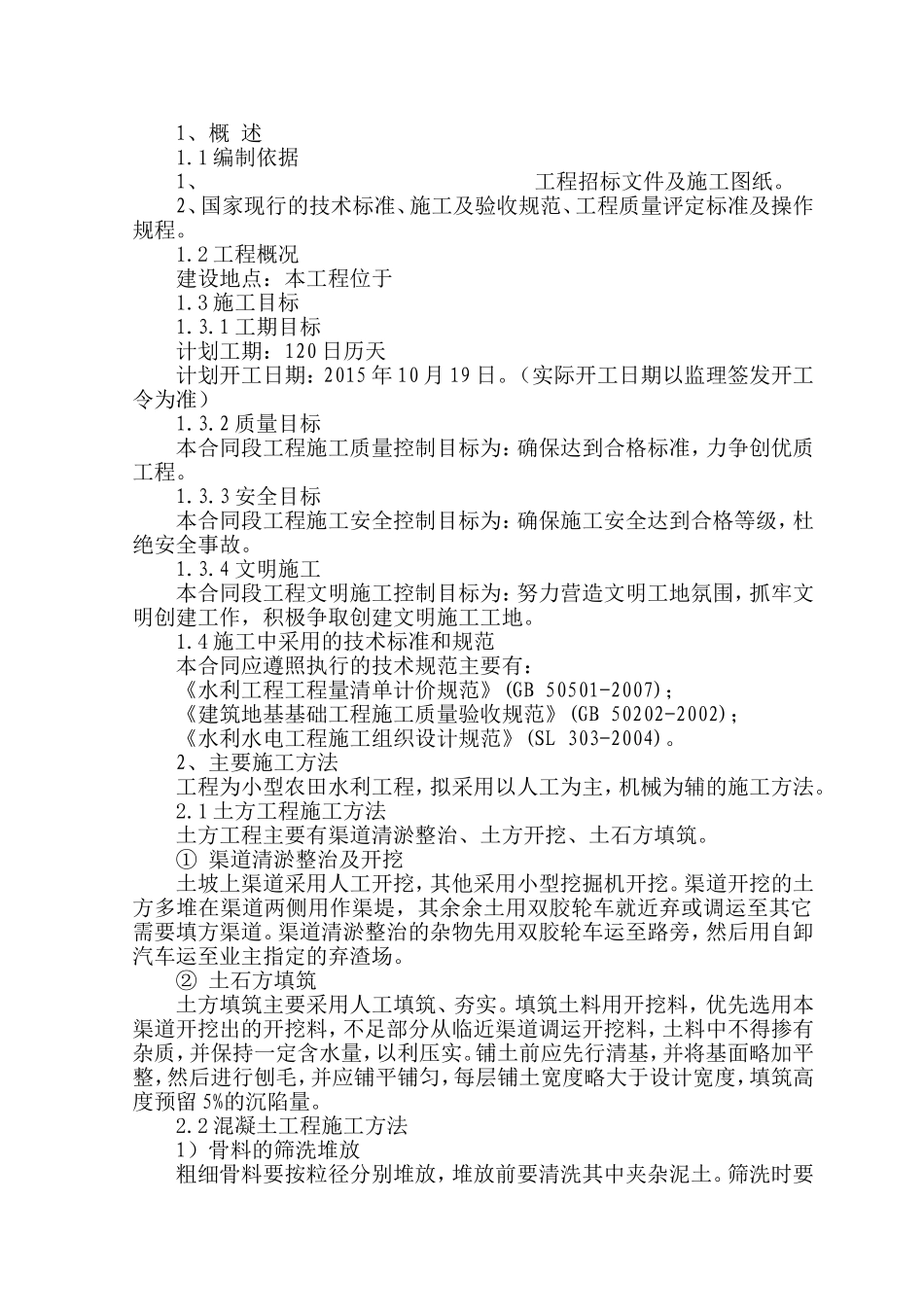

1编制依据1、工程招标文件及施工图纸
2、国家现行的技术标准、施工及验收规范、工程质量评定标准及操作规程
2工程概况建设地点:本工程位于1
3施工目标1
1工期目标计划工期:120日历天计划开工日期:2015年10月19日
(实际开工日期以监理签发开工令为准)1
2质量目标本合同段工程施工质量控制目标为:确保达到合格标准,力争创优质工程
3安全目标本合同段工程施工安全控制目标为:确保施工安全达到合格等级,杜绝安全事故
4文明施工本合同段工程文明施工控制目标为:努力营造文明工地氛围,抓牢文明创建工作,积极争取创建文明施工工地
4施工中采用的技术标准和规范本合同应遵照执行的技术规范主要有:《水利工程工程量清单计价规范》(GB50501-2007);《建筑地基基础工程施工质量验收规范》(GB50202-2002);《水利水电工程施工组织设计规范》(SL303-2004)
2、主要施工方法工程为小型农田水利工程,拟采用以人工为主,机械为辅的施工方法
1土方工程施工方法土方工程主要有渠道清淤整治、土方开挖、土石方填筑
①渠道清淤整治及开挖土坡上渠道采用人工开挖,其他采用小型挖掘机开挖
渠道开挖的土方多堆在渠道两侧用作渠堤,其余余土用双胶轮车就近弃或调运至其它需要填方渠道
渠道清淤整治的杂物先用双胶轮车运至路旁,然后用自卸汽车运至业主指定的弃
