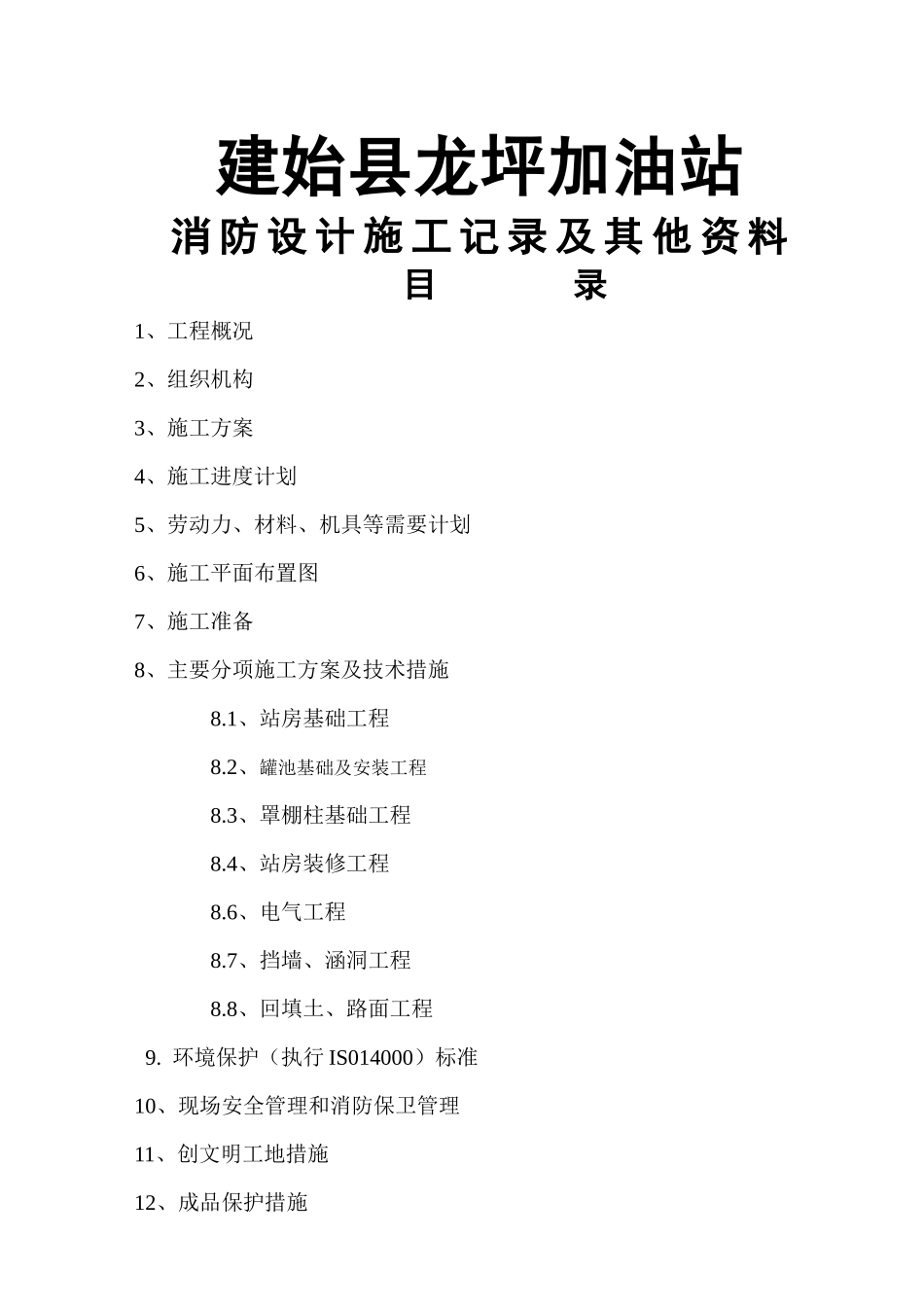

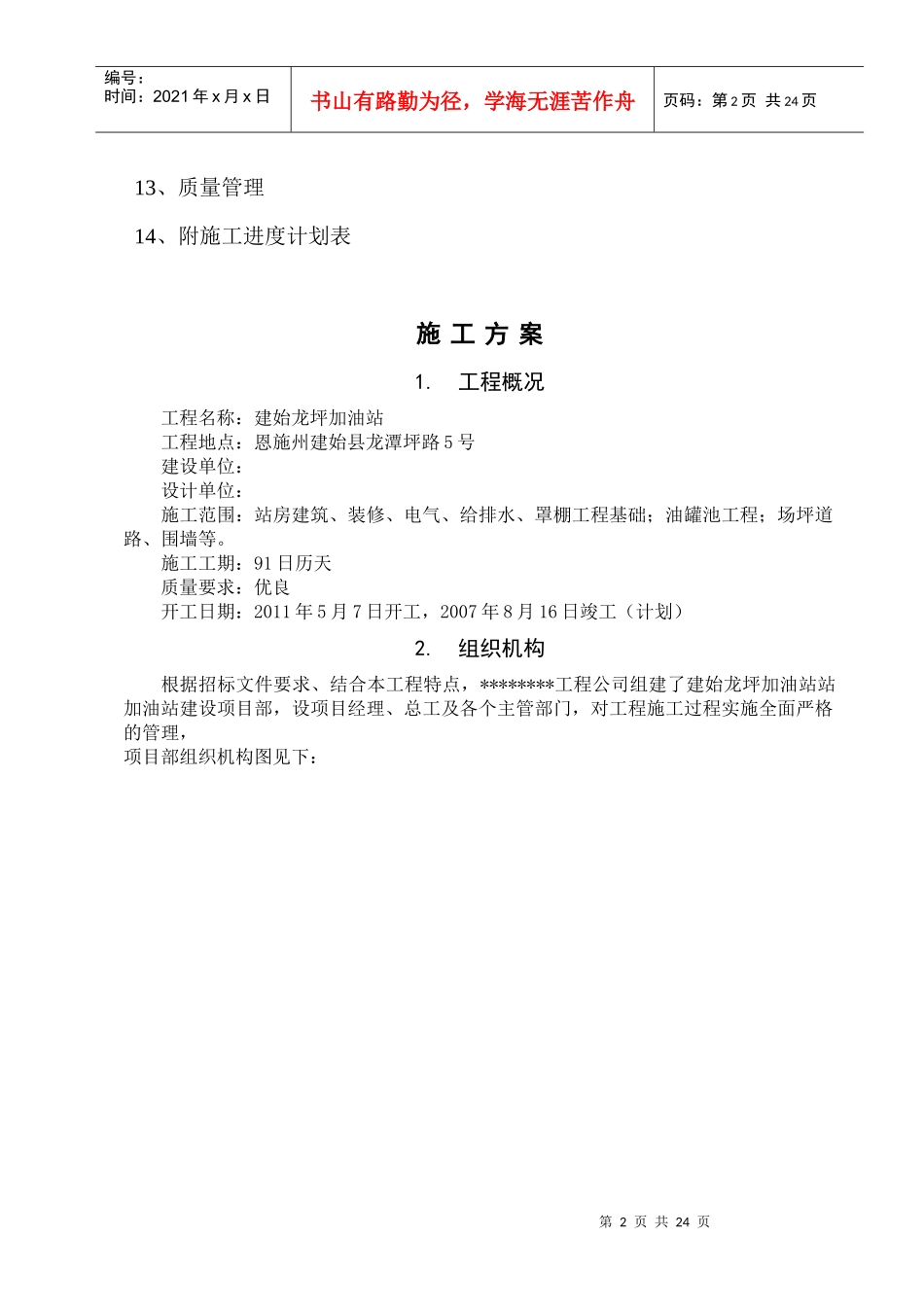

建始县龙坪加油站消防设计施工记录及其他资料目录1、工程概况2、组织机构3、施工方案4、施工进度计划5、劳动力、材料、机具等需要计划6、施工平面布置图7、施工准备8、主要分项施工方案及技术措施8.1、站房基础工程8.2、罐池基础及安装工程8.3、罩棚柱基础工程8.4、站房装修工程8.6、电气工程8.7、挡墙、涵洞工程8.8、回填土、路面工程9.环境保护(执行IS014000)标准10、现场安全管理和消防保卫管理11、创文明工地措施12、成品保护措施第2页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共24页13、质量管理14、附施工进度计划表施工方案1.工程概况工程名称:建始龙坪加油站工程地点:恩施州建始县龙潭坪路5号建设单位:设计单位:施工范围:站房建筑、装修、电气、给排水、罩棚工程基础;油罐池工程;场坪道路、围墙等。施工工期:91日历天质量要求:优良开工日期:2011年5月7日开工,2007年8月16日竣工(计划)2.组织机构根据招标文件要求、结合本工程特点,********工程公司组建了建始龙坪加油站站加油站建设项目部,设项目经理、总工及各个主管部门,对工程施工过程实施全面严格的管理,项目部组织机构图见下:第3页共24页第2页共24页安装一队安装二队土建队技术:朱东彦质量:张成彬统计:谷迎春材料:马国庆预算:曹仕霞安全:刘春朴定额:赵冬娟标准:徐晶辉项目经理:王发昶项目副经理:曾宪斌技术负责人:费明电工队编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共24页3.施工方案3.1.施工阶段的划分该工程由于工期紧,结合现场实际施工条件,为尽快完成工程目标,划分三个施工面(即Ⅰ:站房、挡墙工程,Ⅱ:油罐池、罩棚柱工程,Ⅲ:回填土、道路工程),由两个工程队同时施工。3.2.施工顺序施工时各工序前后衔接做到科学合理,在确保安全、不扰民的情况下,进行立体交叉作业。3.2.1.站房建筑工程施工按先地下后地面、先基础后上部的顺序进行。放线→挖基→基础垫层灌筑→基础灌注及砌筑→钢结构加工运输→钢结构锚固及焊接→清理现场→装修3.2.2站房装修工程施工顺序按房间→走廊→楼梯间;先湿作业,后干作业;先专业后土建;具体如下:①普通房间:顶板刮腻子→墙面抹灰→地面垫层及砼面层→安装电管、穿线→开关插座安装→墙面刮腻子→顶棚、墙面涂料→门窗套安装→暖气罩、窗帘盒安装→门、窗套油漆→铺地砖、贴踢脚线→灯具安装→家具安放→清理竣工。②特殊房间:墙面抹灰→地面垫层及砼面层→安装吊顶龙骨→安装电线→开关插第4页共24页第3页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共24页座→吊顶面层安装→墙面刮腻子→顶棚、墙面涂料→门窗套安装→暖气罩、窗帘盒安装→门、窗套等木制品油漆→铺地砖、贴踢脚线→灯具安装→家具安放→清理竣工。水、暖、电等设备管线的安装调试与顶板工程同时完成,卫生间的装修施工工序复杂,因而在整个施工过程中穿插进行。3.2.3.罐池工程罐池工程施工顺序按先地下后地面。具体如下:放线→开挖基坑→井点降水→灌注钢筋砼基础→安装钢筋砼预制立板→防水、防腐层→吊装油罐及回填→安装钢筋砼预制盖板→灌注检查井→回填土并夯实。3.2.4.罩棚立柱工程罩棚工程按先基础后上部的施工顺序进行。具体如下:放线→基坑开挖→二次放线→灌注基础→→→→电气配管穿线。3.2.5挡墙工程挡土墙工程按先基础后上部的施工顺序进行。具体如下:放线→基坑开挖→二次放线→灌注基础→砌筑墙体→灌注砼帽石→回填卵石及渗水土。3.2.6涵洞工程放线→挖基坑→二次放线→灌注砼垫层→绑扎钢筋安装模板→灌注砼墙身→安装预制钢筋砼盖板→回填土并夯实。3.2.7回填土及路面工程挖运原场地种植土→换填土并分层碾压、试验→回填级配砂石并分层碾压→浇注C30砼面层。4.施工进度计划按合同规定的工期、施工进度计划安排为:总施工期为116日历天;2天做竣工前的修整,1天做竣工验交准备工作,1天作竣工验交,确保按期完成。在确保安全和不扰民的情况下,多上人。施工进度计划(见总施工计划进度)。5.劳动力、材料、机具需求计划5.1.劳动力需求计划本工程按定...
