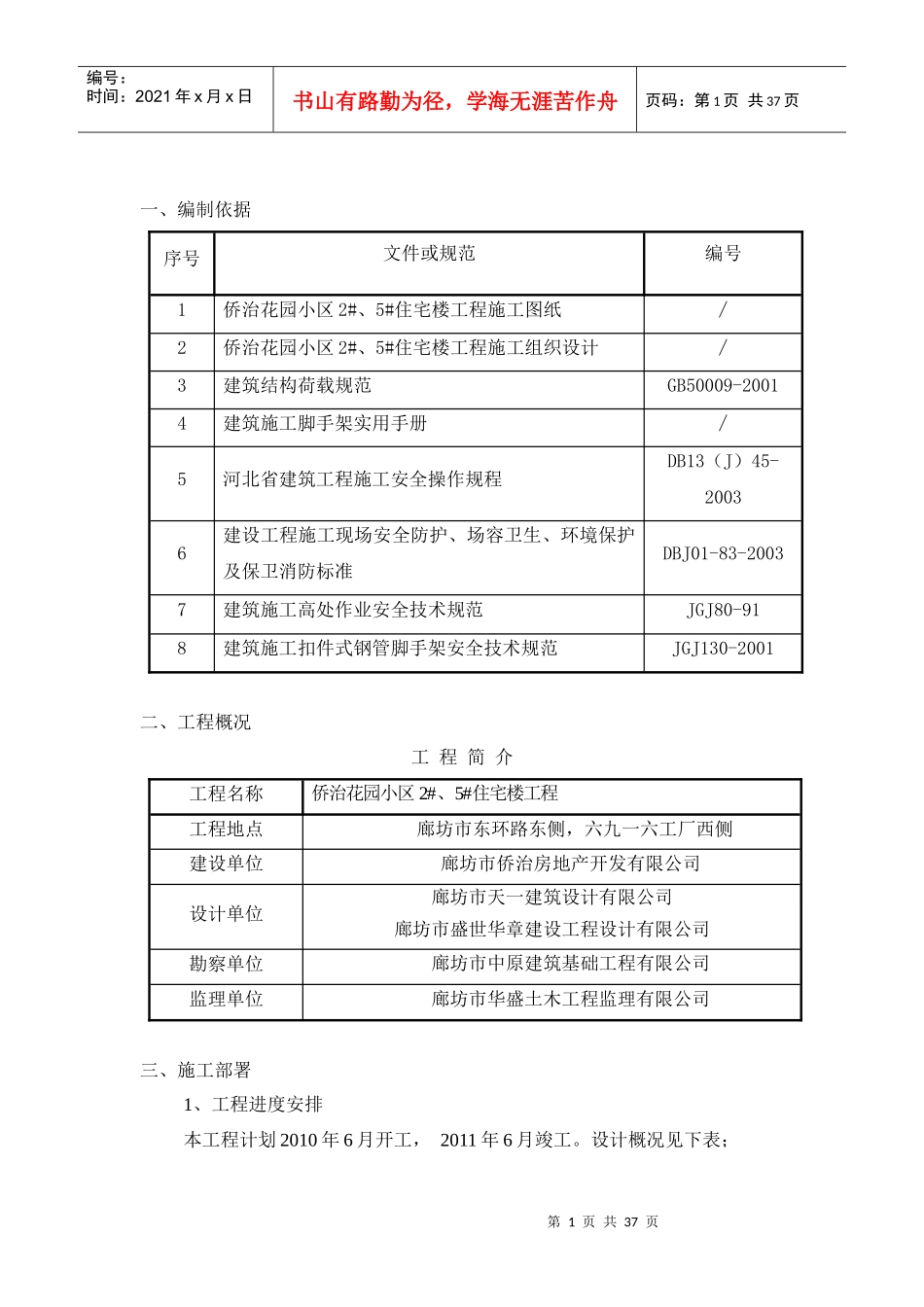

第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共37页一、编制依据序号文件或规范编号1侨治花园小区2#、5#住宅楼工程施工图纸∕2侨治花园小区2#、5#住宅楼工程施工组织设计∕3建筑结构荷载规范GB50009-20014建筑施工脚手架实用手册∕5河北省建筑工程施工安全操作规程DB13(J)45-20036建设工程施工现场安全防护、场容卫生、环境保护及保卫消防标准DBJ01-83-20037建筑施工高处作业安全技术规范JGJ80-918建筑施工扣件式钢管脚手架安全技术规范JGJ130-2001二、工程概况工程简介工程名称侨治花园小区2#、5#住宅楼工程工程地点廊坊市东环路东侧,六九一六工厂西侧建设单位廊坊市侨治房地产开发有限公司设计单位廊坊市天一建筑设计有限公司廊坊市盛世华章建设工程设计有限公司勘察单位廊坊市中原建筑基础工程有限公司监理单位廊坊市华盛土木工程监理有限公司三、施工部署1、工程进度安排本工程计划2010年6月开工,2011年6月竣工

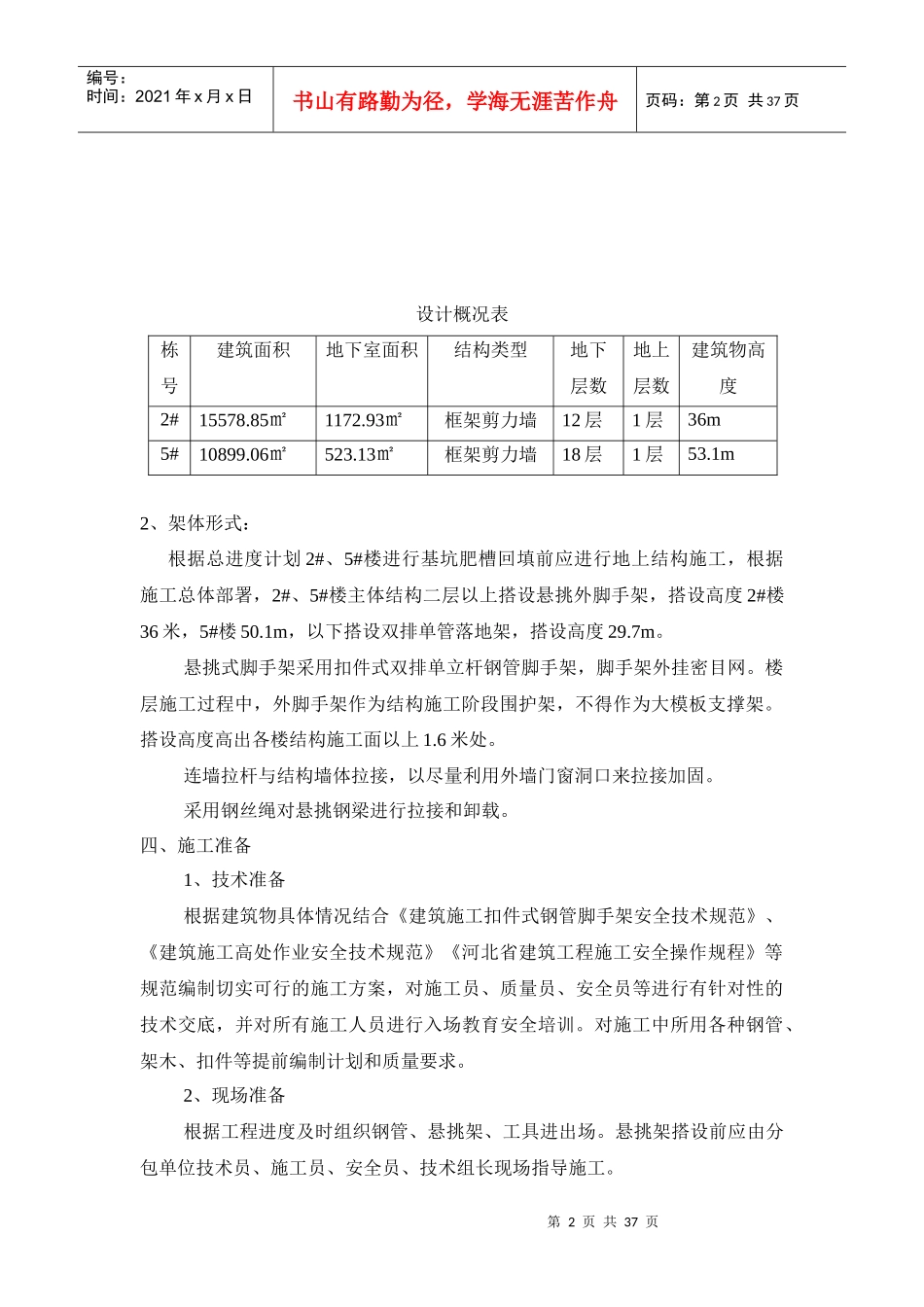

设计概况见下表;第2页共37页第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共37页设计概况表栋号建筑面积地下室面积结构类型地下层数地上层数建筑物高度2#15578
85㎡1172
93㎡框架剪力墙12层1层36m5#10899
06㎡523
13㎡框架剪力墙18层1层53
1m2、架体形式:根据总进度计划2#、5#楼进行基坑肥槽回填前应进行地上结构施工,根据施工总体部署,2#、5#楼主体结构二层以上搭设悬挑外脚手架,搭设高度2#楼36米,5#楼50
1m,以下搭设双排单管落地架,搭设高度29
悬挑式脚手架采用扣件式双排单立杆钢管脚手架,脚手架外挂密目网
楼层施工过程中,外脚手架作为结构施工阶段围护架,不得作为大模板支撑架

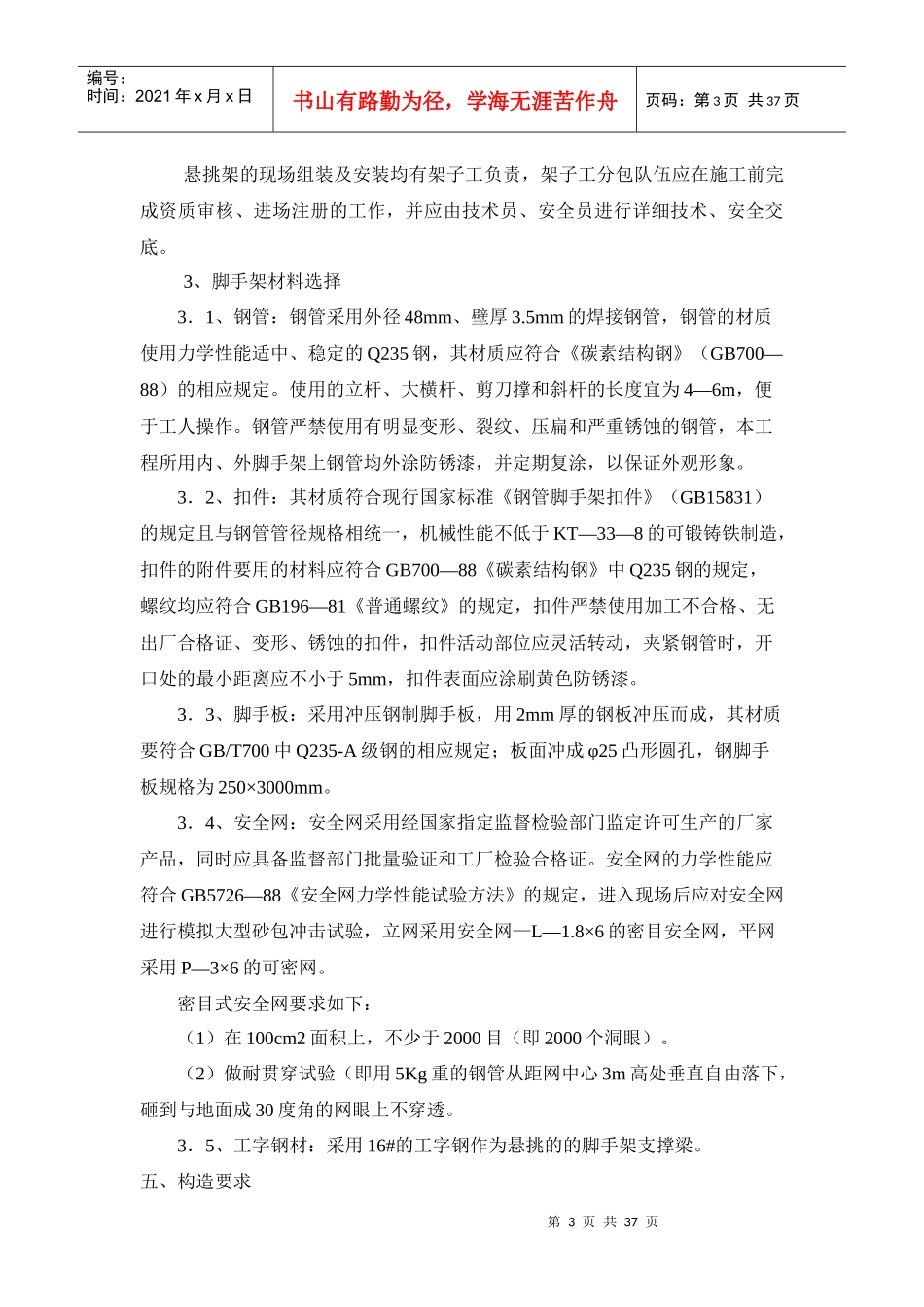

搭设高度高出各楼结构施工面
