第1页共72页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共72页第一章施工规划总说明一、编制依据1、招标文件、设计图纸、技术要求;2、国家及水电行业技术规范、规程、标准;3、按ISO-9002系列标准规定;4、现场踏勘资料
二、编制指导思想1、利用先进施工技术、科学制定施工方案,满足业主对工程质量、施工工期、安全生产、文明施工及环境保护的要求,确保整个工程“优质、快速、安全、文明”施工;2、以“精”和“严”为准则,对施工全过程进行高标准控制,在方案上“精益求精”、工艺上“精雕细刻”、配合上“精诚合作”、管理上“严格监督”、“严格奖惩”;3、充分利用现场施工工作面,做到均衡连续施工;4、各工种合理调配,平衡施工;5、进场后立即进行各方面准备及施工测量工作,抢抓紧场内临时施工道路修筑和围堰、施工排水工作
6、满足安全渡汛要求;7、响应招标文件全部条款

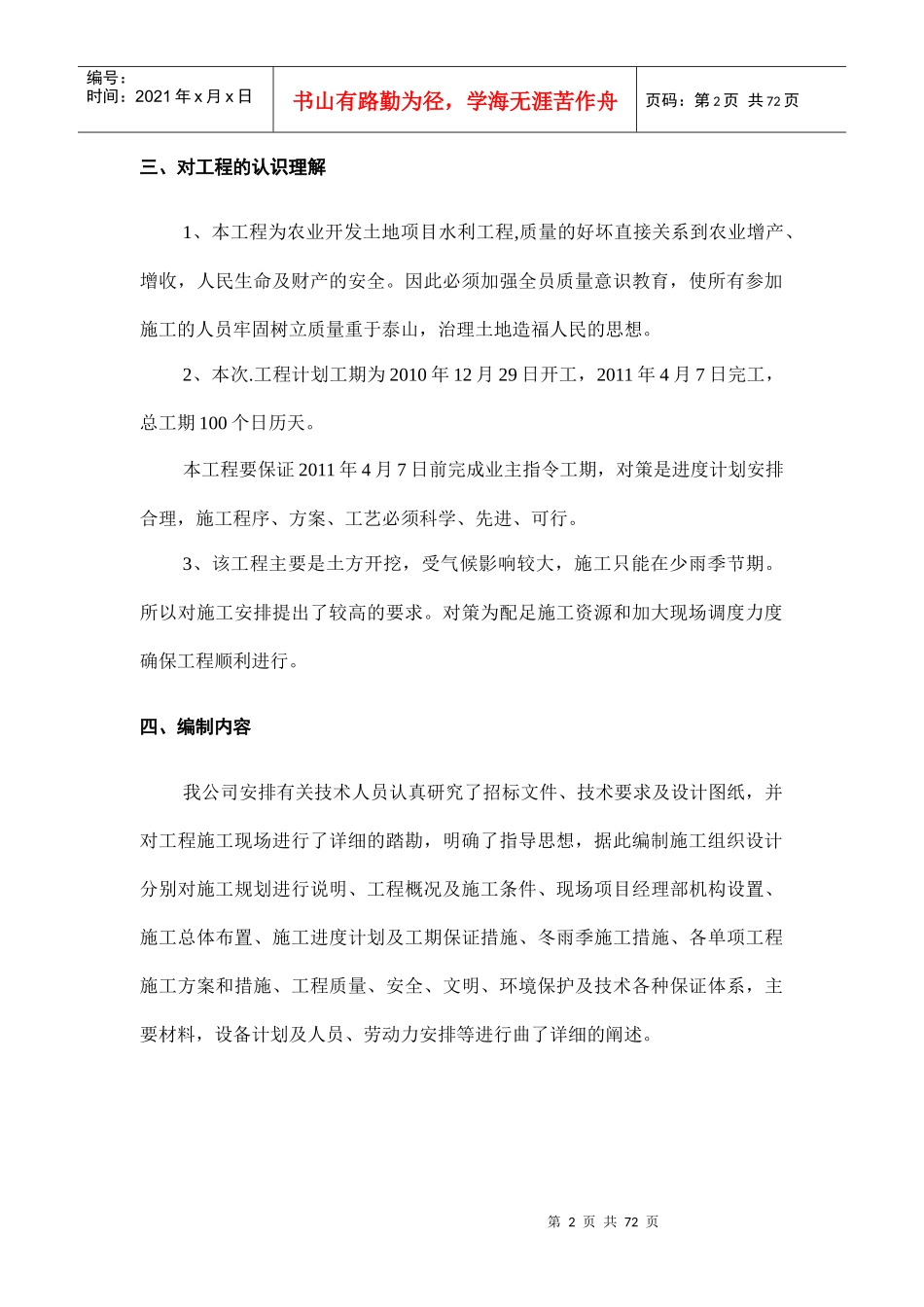

第2页共72页第1页共72页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共72页三、对工程的认识理解1、本工程为农业开发土地项目水利工程,质量的好坏直接关系到农业增产、增收,人民生命及财产的安全
因此必须加强全员质量意识教育,使所有参加施工的人员牢固树立质量重于泰山,治理土地造福人民的思想
工程计划工期为2010年12月29日开工,2011年4月7日完工,总工期100个日历天
本工程要保证2011年4月7日前完成业主指令工期,对策是进度计划安排合理,施工程序、方案、工艺必须科学、先进、可行
3、该工程主要是土方开挖,受气候影响较大,施工只能在少雨季节期
所以对施工安排提出了较高的要求
对策为配足施工资源和加大现场调度力度确保工程顺利进行
四、编制内容我公司安排有关技术人员认真研究了招标文件、技术要求及设计图纸,并对工程施工现场进行了详细的踏勘,明确了指导思想,据此
