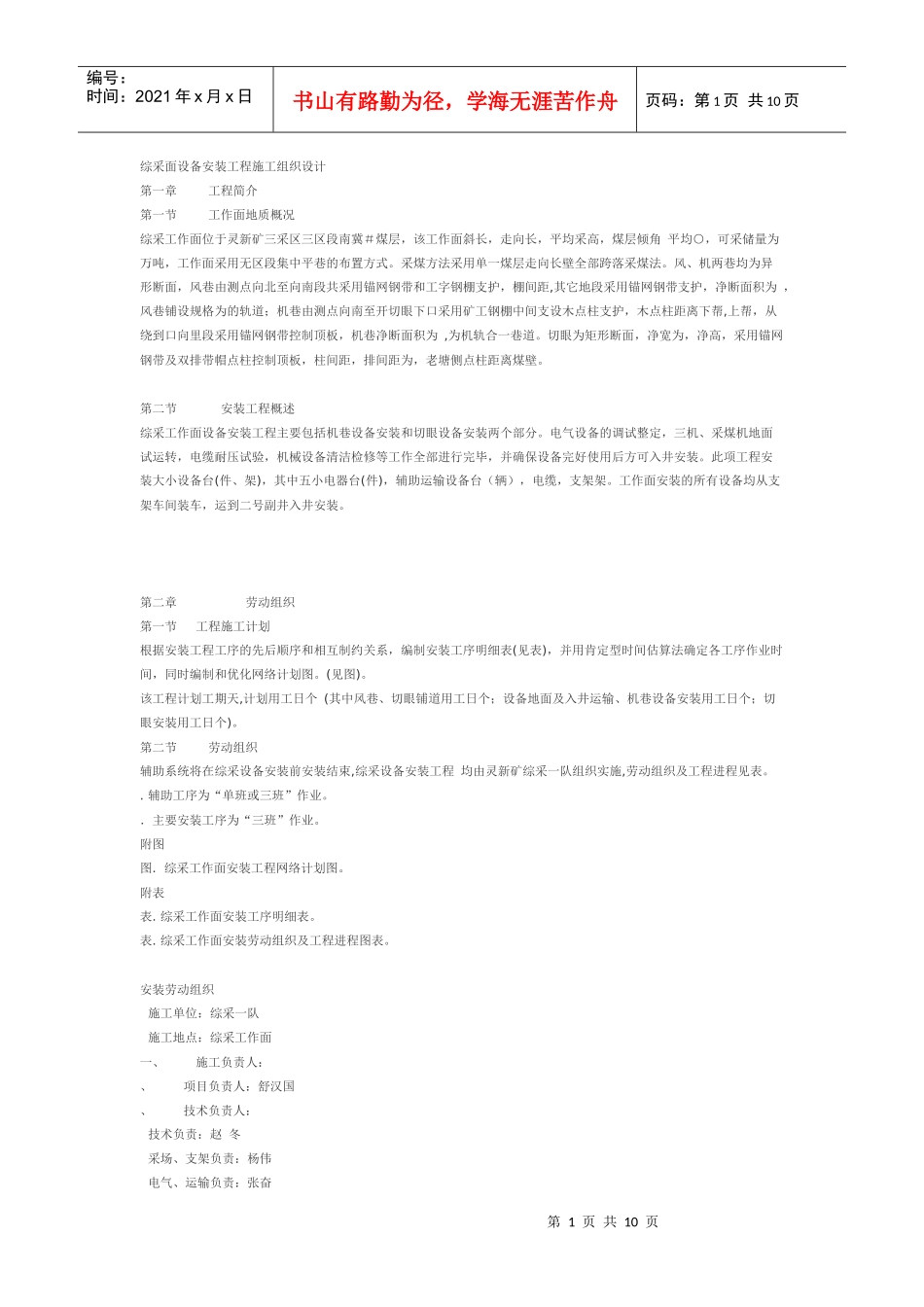

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页综采面设备安装工程施工组织设计第一章工程简介第一节工作面地质概况综采工作面位于灵新矿三采区三区段南冀#煤层,该工作面斜长,走向长,平均采高,煤层倾角平均○,可采储量为万吨,工作面采用无区段集中平巷的布置方式
采煤方法采用单一煤层走向长壁全部跨落采煤法
风、机两巷均为异形断面,风巷由测点向北至向南段共采用锚网钢带和工字钢棚支护,棚间距,其它地段采用锚网钢带支护,净断面积为,风巷铺设规格为的轨道;机巷由测点向南至开切眼下口采用矿工钢棚中间支设木点柱支护,木点柱距离下帮,上帮,从绕到口向里段采用锚网钢带控制顶板,机巷净断面积为,为机轨合一巷道
切眼为矩形断面,净宽为,净高,采用锚网钢带及双排带帽点柱控制顶板,柱间距,排间距为,老塘侧点柱距离煤壁
第二节安装工程概述综采工作面设备安装工程主要包括机巷设备安装和切眼设备安装两个部分
电气设备的调试整定,三机、采煤机地面试运转,电缆耐压试验,机械设备清洁检修等工作全部进行完毕,并确保设备完好使用后方可入井安装
此项工程安装大小设备台(件、架),其中五小电器台(件),辅助运输设备台(辆),电缆,支架架
工作面安装的所有设备均从支架车间装车,运到二号副井入井安装

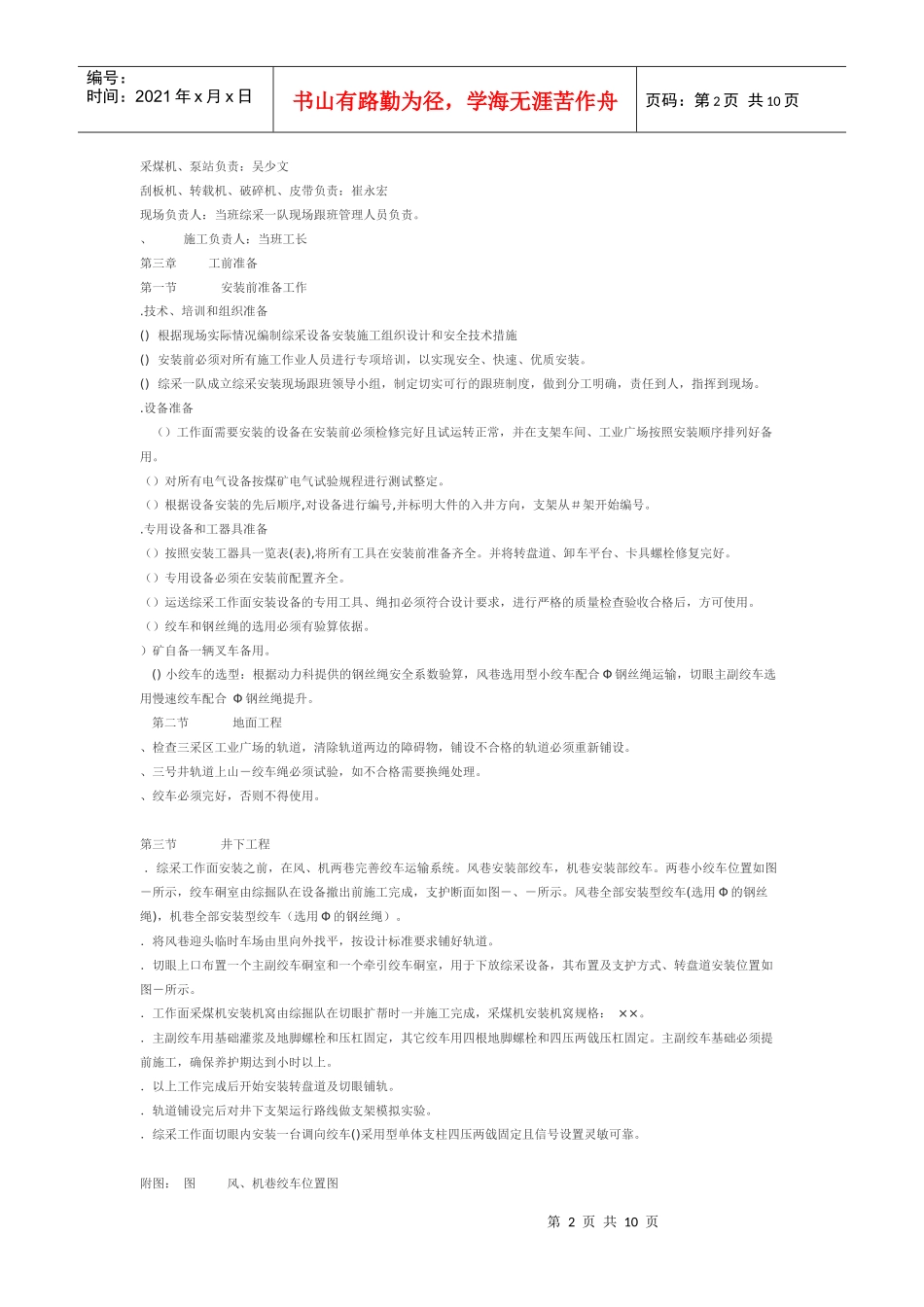

第二章劳动组织第一节工程施工计划根据安装工程工序的先后顺序和相互制约关系,编制安装工序明细表(见表),并用肯定型时间估算法确定各工序作业时间,同时编制和优化网络计划图
该工程计划工期天,计划用工日个(其中风巷、切眼铺道用工日个;设备地面及入井运输、机巷设备安装用工日个;切眼安装用工日个)
第二节劳动组织辅助系统将在综采设备安装前安装结束,综采设备安装工程均由灵新矿综采一队组织实施,劳动组织及工程进程见表
辅助工序为“单班或三班”作业

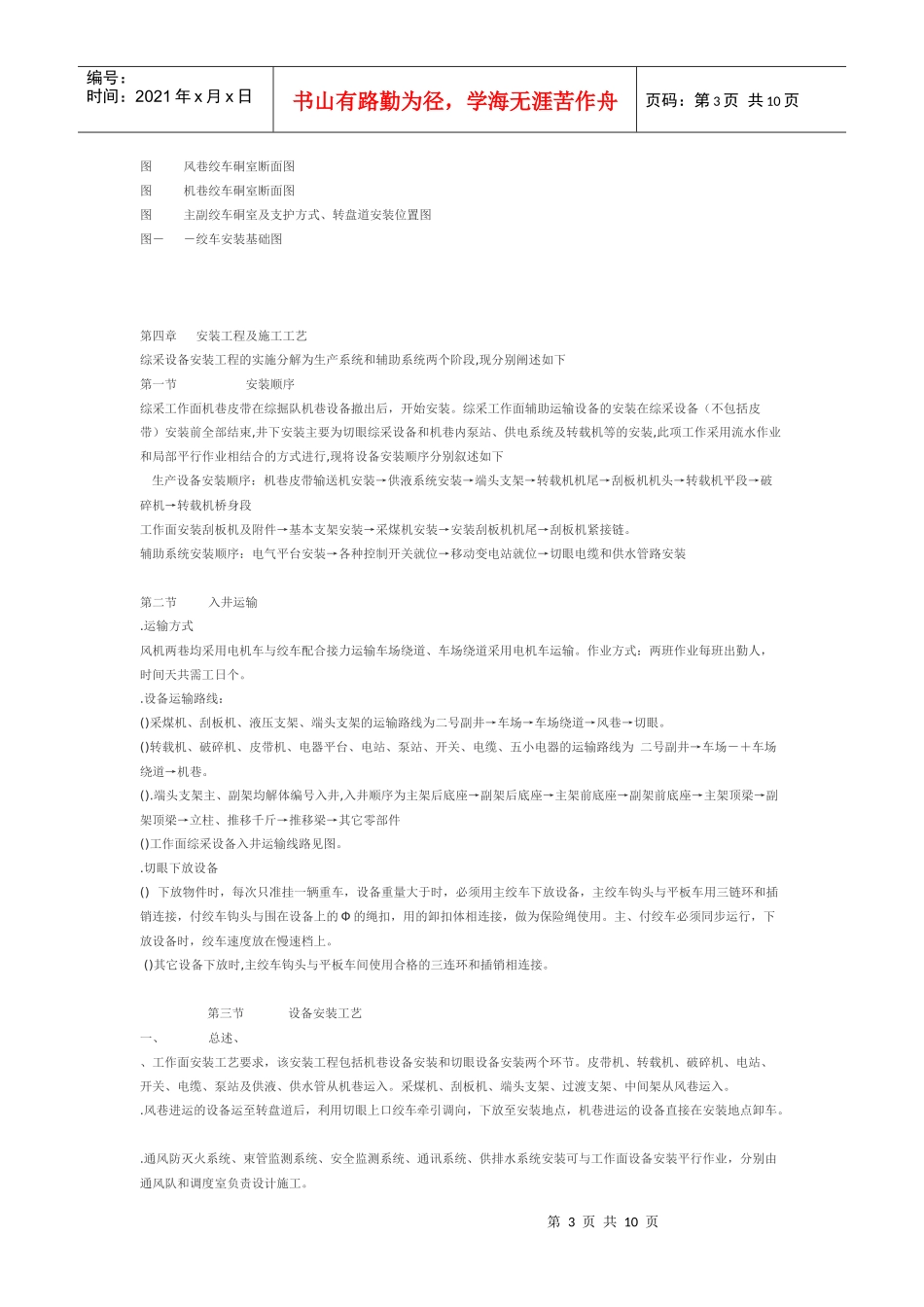

.主要安装工序为“三班”作业
