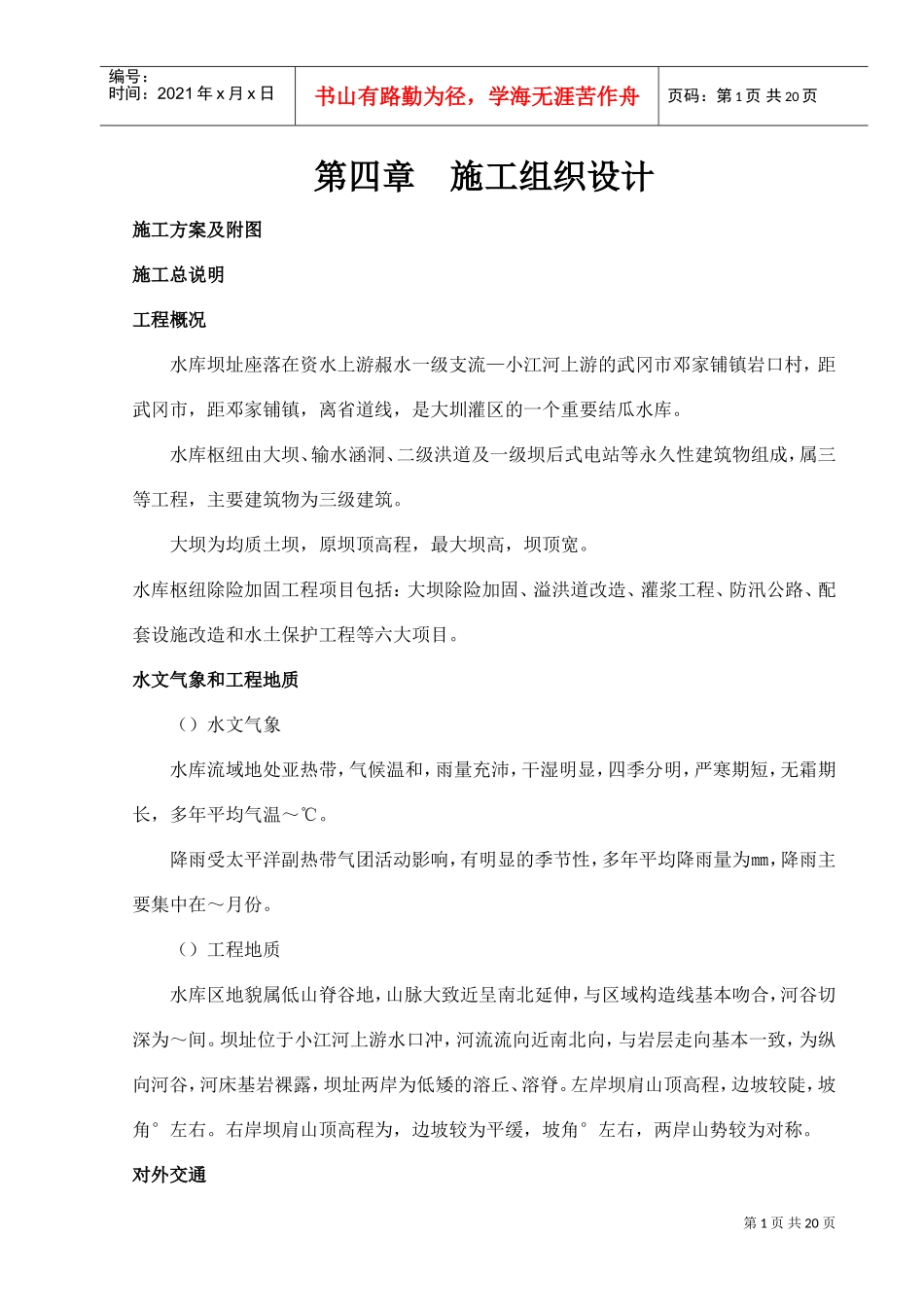

第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共20页第四章施工组织设计施工方案及附图施工总说明工程概况水库坝址座落在资水上游赧水一级支流—小江河上游的武冈市邓家铺镇岩口村,距武冈市,距邓家铺镇,离省道线,是大圳灌区的一个重要结瓜水库
水库枢纽由大坝、输水涵洞、二级洪道及一级坝后式电站等永久性建筑物组成,属三等工程,主要建筑物为三级建筑
大坝为均质土坝,原坝顶高程,最大坝高,坝顶宽
水库枢纽除险加固工程项目包括:大坝除险加固、溢洪道改造、灌浆工程、防汛公路、配套设施改造和水土保护工程等六大项目
水文气象和工程地质()水文气象水库流域地处亚热带,气候温和,雨量充沛,干湿明显,四季分明,严寒期短,无霜期长,多年平均气温~℃
降雨受太平洋副热带气团活动影响,有明显的季节性,多年平均降雨量为㎜,降雨主要集中在~月份
()工程地质水库区地貌属低山脊谷地,山脉大致近呈南北延伸,与区域构造线基本吻合,河谷切深为~间
坝址位于小江河上游水口冲,河流流向近南北向,与岩层走向基本一致,为纵向河谷,河床基岩裸露,坝址两岸为低矮的溶丘、溶脊
左岸坝肩山顶高程,边坡较陡,坡角°左右
右岸坝肩山顶高程为,边坡较为平缓,坡角°左右,两岸山势较为对称

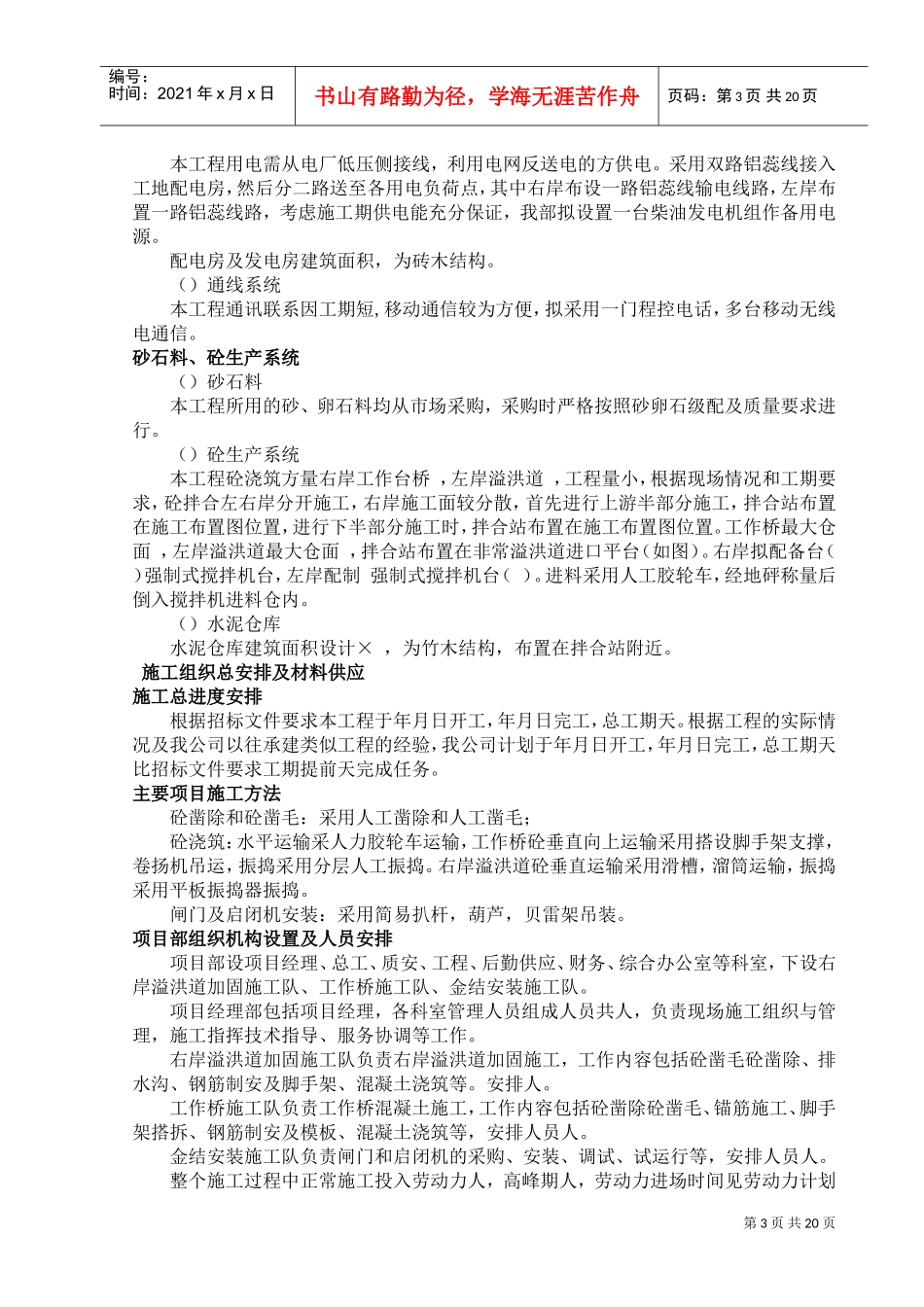

对外交通第2页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共20页本工程对外交通方便,从防汛公路可直达线,施工设备及各类建材可直达工地

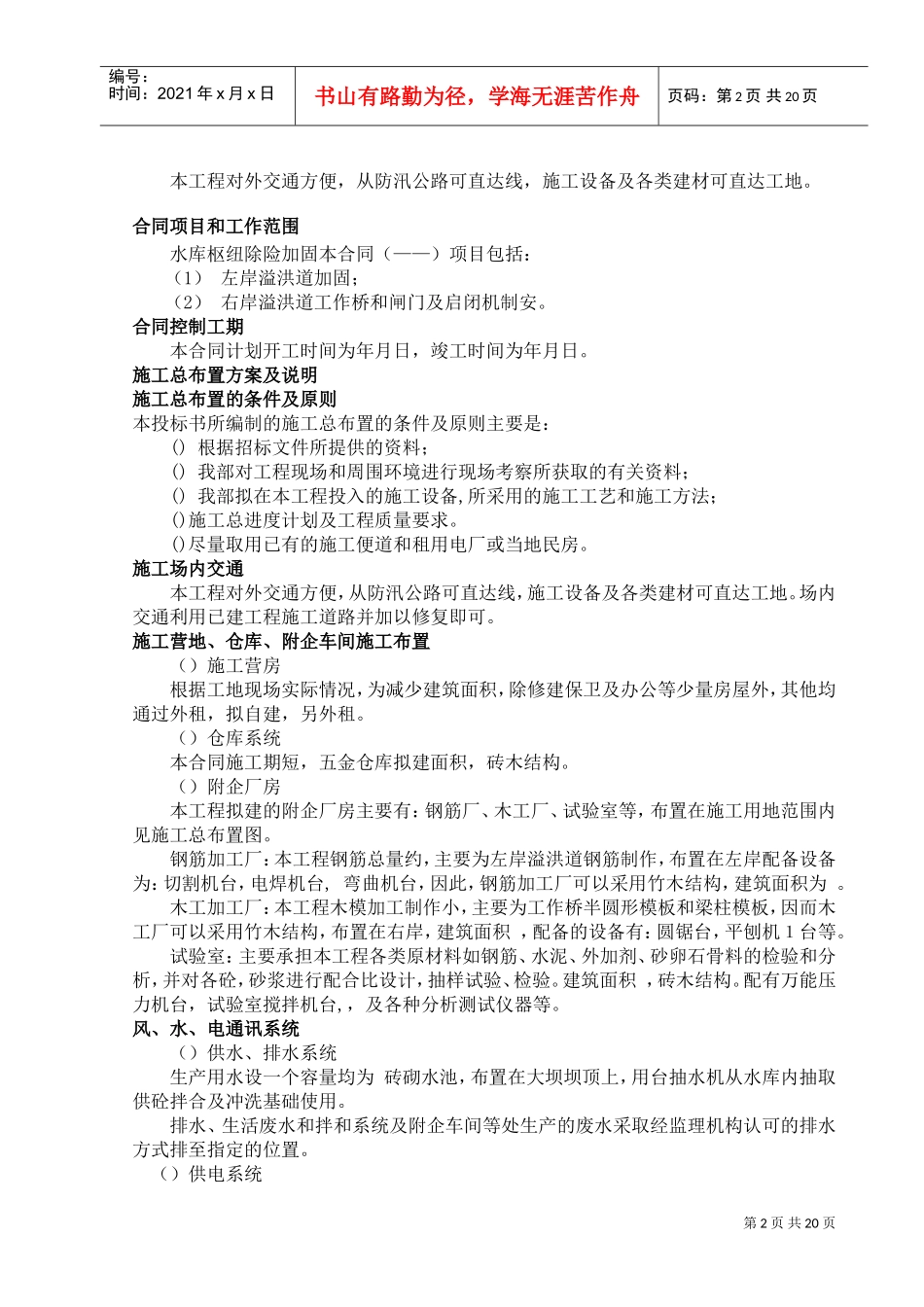

合同项目和工作范围水库枢纽除险加固本合同(——)项目包括:(1)左岸溢洪道加固;(2)右岸溢洪道工作桥和闸门及启闭机制安
合同控制工期本合同计划开工时间为年月日,竣工时间为年月日
施工总布置方案及说明施工总布置的条件及原则本投标书所编制的施工总布置的条件及原则主要是:()根据招标文件所提供的资料;()我部对工程现场和周围环境进行现场考察所获取的有关资
