帷幕灌浆试验技术方案第1章帷幕灌浆试验的目的1
1帷幕灌浆试验区段在帷幕轴线上布置2个帷幕灌浆试验孔,孔深与帷幕灌浆孔相同
进行帷幕灌浆试验
2帷幕灌浆的目的帷幕灌浆前,进行生产性帷幕灌浆试验,通过帷幕灌浆试验,取得帷幕灌浆技术控制参数,指导下一次序帷幕灌浆施工
根据设计文件和现行规范要求:帷幕灌浆按照《水工建筑物水泥灌浆施工技术规范》(DL/T5148-2001)执行
1灌浆浆液(浆材)试验:采用42
水灰比为5:1、3:1、2:1、1:1等4个比级,开灌水灰比为5:1
浆液水灰比以其容重进行控制
若是灌浆试验资料表明,岩层可灌性好,建议按照规范采用42
5水泥作为灌浆材料
2灌浆压力试验:(1)遵循设计要求,在设计未提出具体指标前,暂按以下方案先进行试验:第一段和第二段灌浆压力为0
3mpa,上部每增加一段(5
0m左右)压力增加0
05mpa,下部则增加0
(2)每孔第一段灌浆压力,采取分级升压法,压力分级阶段为0
2(mpa),每级压力的时间为10min左右
当灌浆量较大或逐渐增大时,暂不升压,并进行分析、判断是否正常,若发现异常则采取降压
(3)灌浆量正常时,应尽快达到设计压力,要求整个灌浆段的灌浆有较长时间再设计压力下进行
3坝体土体钻孔:坝体土体可采用下述两种工法:①干钻法成孔,即钻坝体土体时,没有循环水或其他的冷却和润滑液,无泵干钻成孔:②泥浆固壁成孔,即用泥浆作冷却和润滑液,起到固壁作用

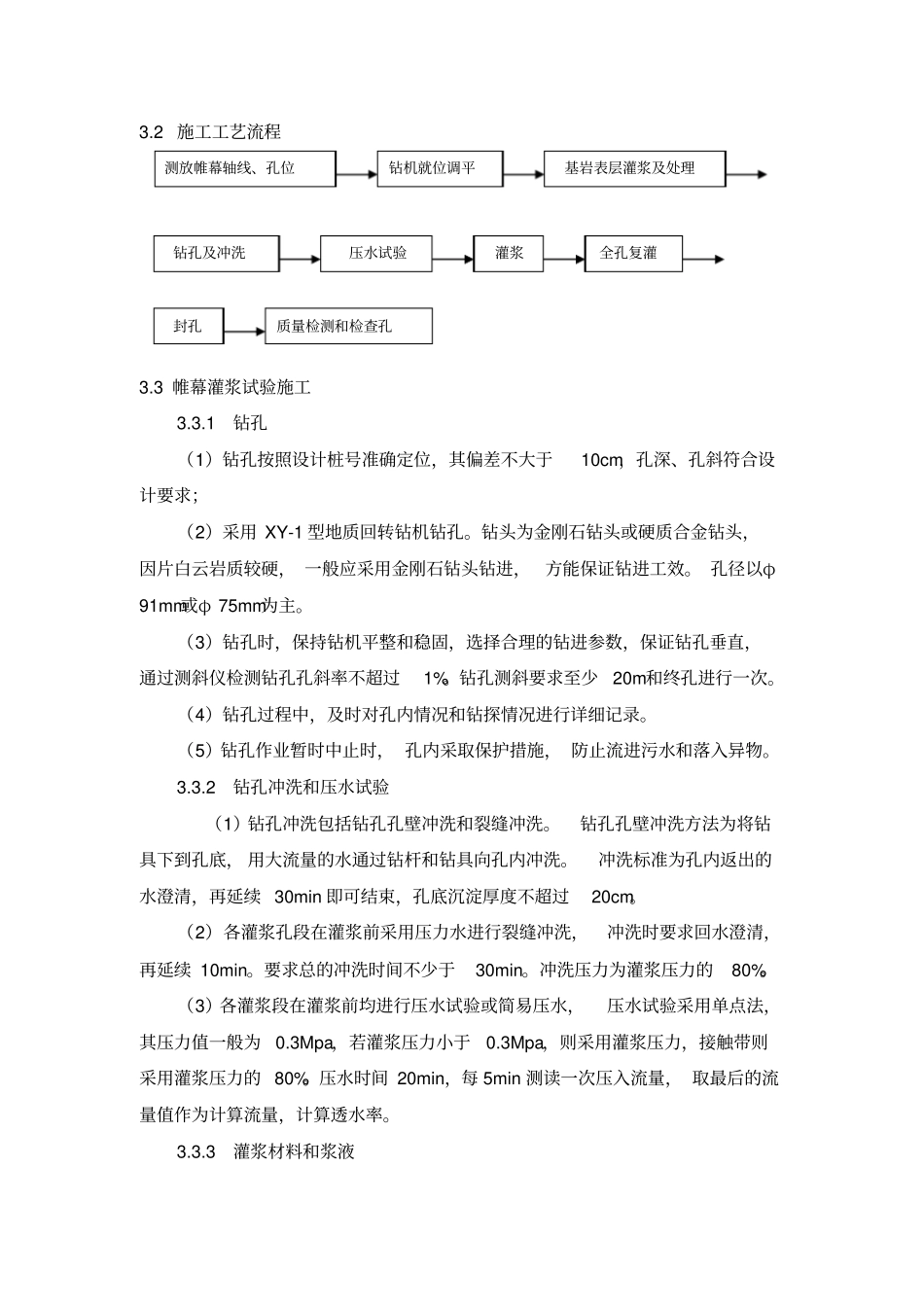

4监理工程师指示的其他试验内容第2章主要施工机械设备使用计划2

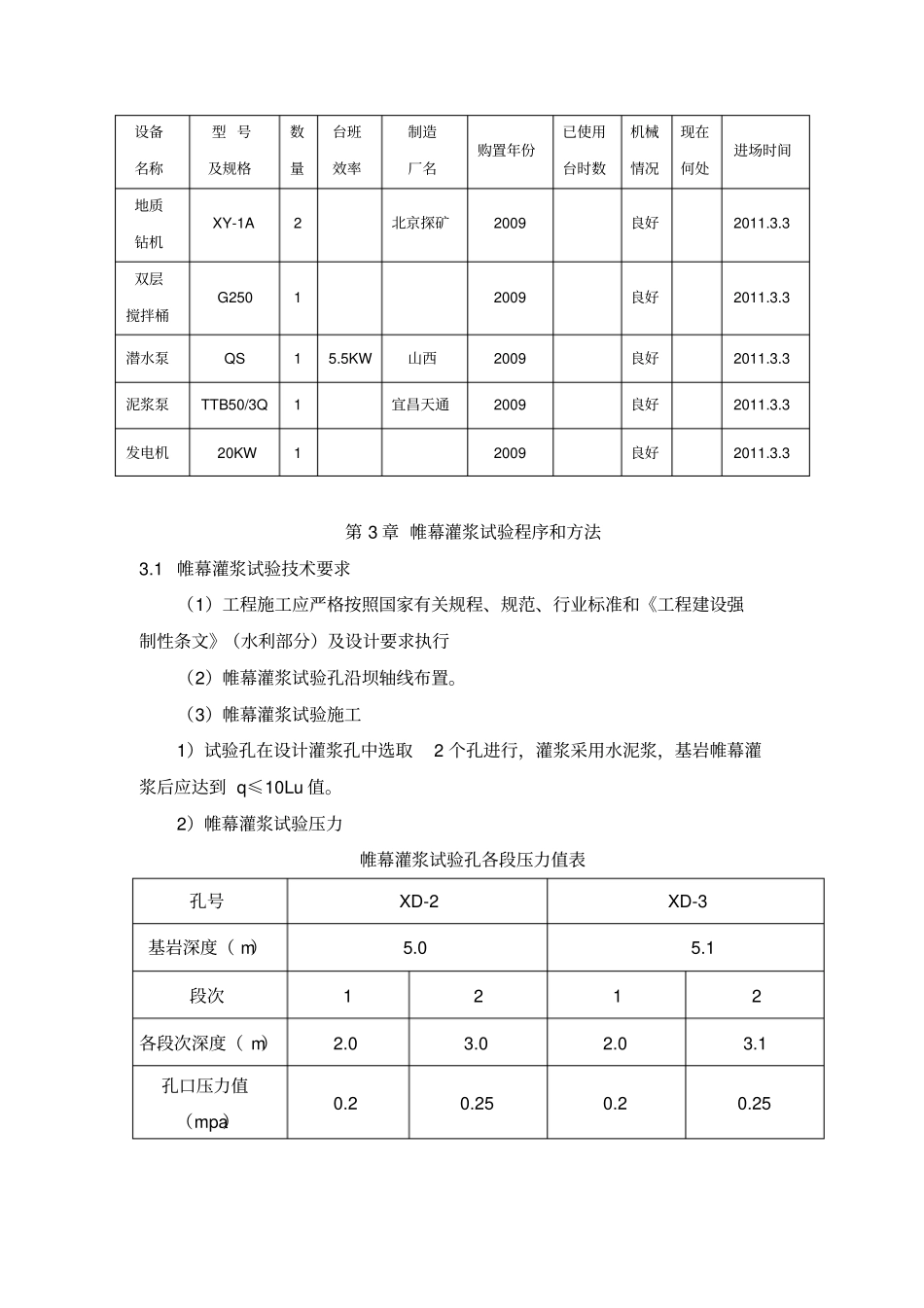

1帷幕灌浆试验主要机械设备设备名称型号及规格数量台班效率制造厂名购置年份已使用台时数机械情况现在何处进场时间地质钻机XY-1A2北京探矿2009良好2011
3双层搅拌桶G25012009良好2011
3潜水泵QS15
