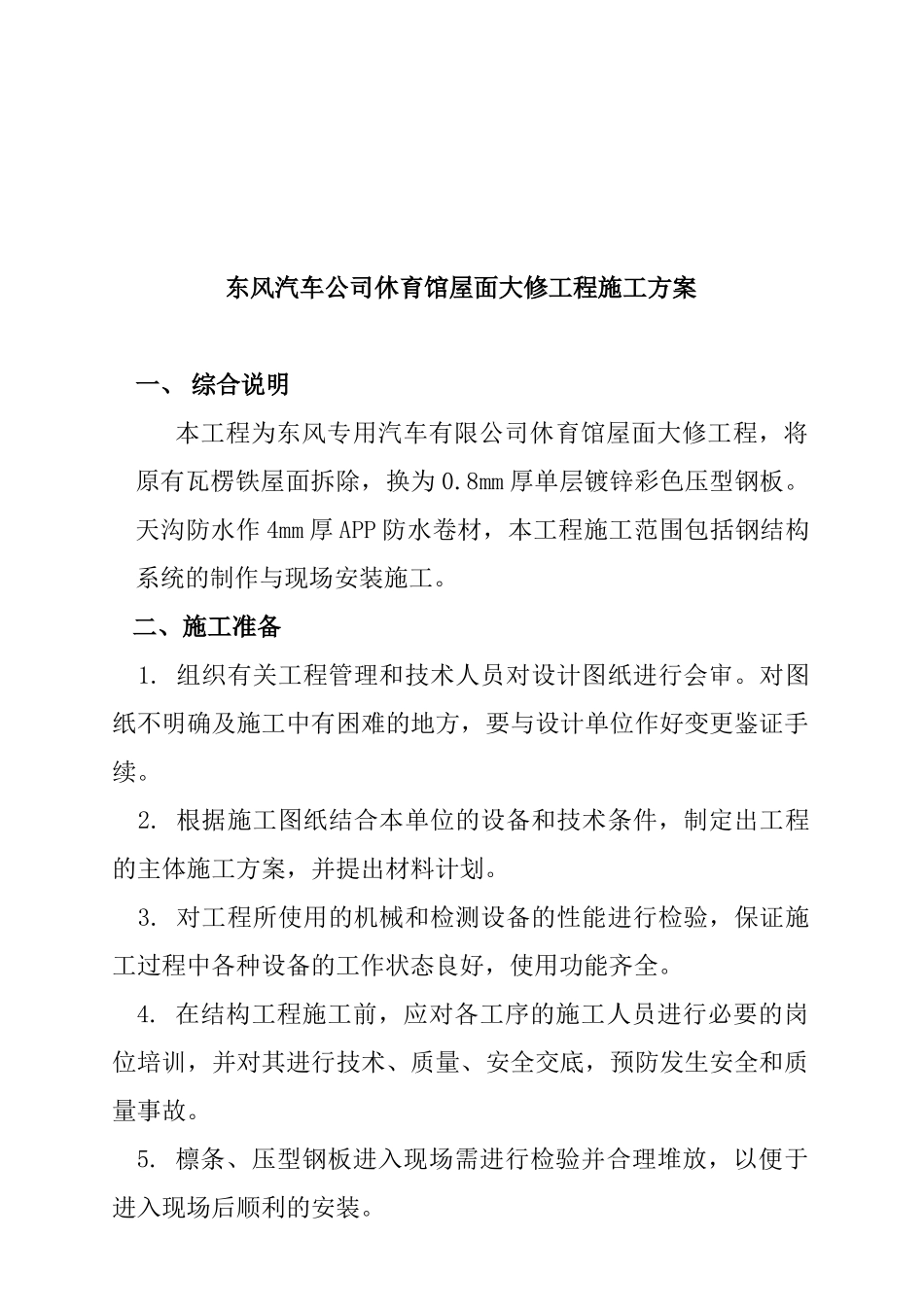

东风汽车公司休育馆屋面大修工程施工方案一、综合说明本工程为东风专用汽车有限公司休育馆屋面大修工程,将原有瓦楞铁屋面拆除,换为0
8mm厚单层镀锌彩色压型钢板
天沟防水作4mm厚APP防水卷材,本工程施工范围包括钢结构系统的制作与现场安装施工
二、施工准备1
组织有关工程管理和技术人员对设计图纸进行会审
对图纸不明确及施工中有困难的地方,要与设计单位作好变更鉴证手续
根据施工图纸结合本单位的设备和技术条件,制定出工程的主体施工方案,并提出材料计划
对工程所使用的机械和检测设备的性能进行检验,保证施工过程中各种设备的工作状态良好,使用功能齐全
在结构工程施工前,应对各工序的施工人员进行必要的岗位培训,并对其进行技术、质量、安全交底,预防发生安全和质量事故
檩条、压型钢板进入现场需进行检验并合理堆放,以便于进入现场后顺利的安装
三.施工进度安排按照工期要求2002年7月26日开工至2002年8月8日竣工,拆除原屋面需4天(檩条、彩钢板运输、油漆含在4天内),安装7天,收尾打胶验收1天,安排好施工进度,组织好施工,具体进度计划见施工进度计划表
四、劳动力计划屋面拆除、彩色压型钢板屋面需5种工种,按工程施工阶段投入劳动力人数,拆除阶段、安装阶段焊工2人、钻孔工4、人喷漆工4、板材安装10、普工12五、主要施工机械设备主要施工机械设备序号机具名称数量备注1电焊机22摇臂钻23气焊245吨倒链25扭矩扳手668吨吊车17麻绳300m8钢丝绳20m六、屋面檩条、彩色压型钢板安装施工方法本工程为东风专用汽车有限公司休育馆屋面大修工程,将原有瓦楞铁屋面拆除,换为0
8mm厚单层镀锌彩色压型钢板
所有钢材表面刷红丹底漆两遍,天沟防水作4mm厚APP防水卷材
1、制孔①采用设备:摇臂钻②质量检验标准:螺栓孔及孔距允许偏差符合《钢结构施工及验收规范》的有关规定,详见下表:螺栓孔允许偏
