**项目之住宅公寓拆除工程“栋小高层”爆破拆除工程爆破设计方案一、编制依据:()业主提供的小高层结构图纸等资料
()现场勘察资料、现场建筑物及管线布置、周边环境对爆破工程的要求
()中华人民共和国《民用爆破管理条例》()《爆破安全规程》()()《中国爆破新技术》(年)()本公司类似工程经验二、工程概况小高层共有栋,南北向一字排开,属**住宅项目之住宅公寓拆除工程中的高大建筑物,小高层主体九层(高米),局部十层(顶高米),属框剪结构,单栋小高层爆破拆除面积平方米,总爆破拆除面积约万平方米
小高层的周边环境较好,东面距小区院墙约米,院墙外为罗山路西面距小区道路约米,南北两端远离交通道路,距小区内的保护建筑最近约米
管线:业主已提供地下管线图,爆前小高层周边米范围内无使用地下管线
交通:爆区东侧米范围外为罗山路,罗山路交通流量一般
小区内的道路人员及车辆的流动量极小

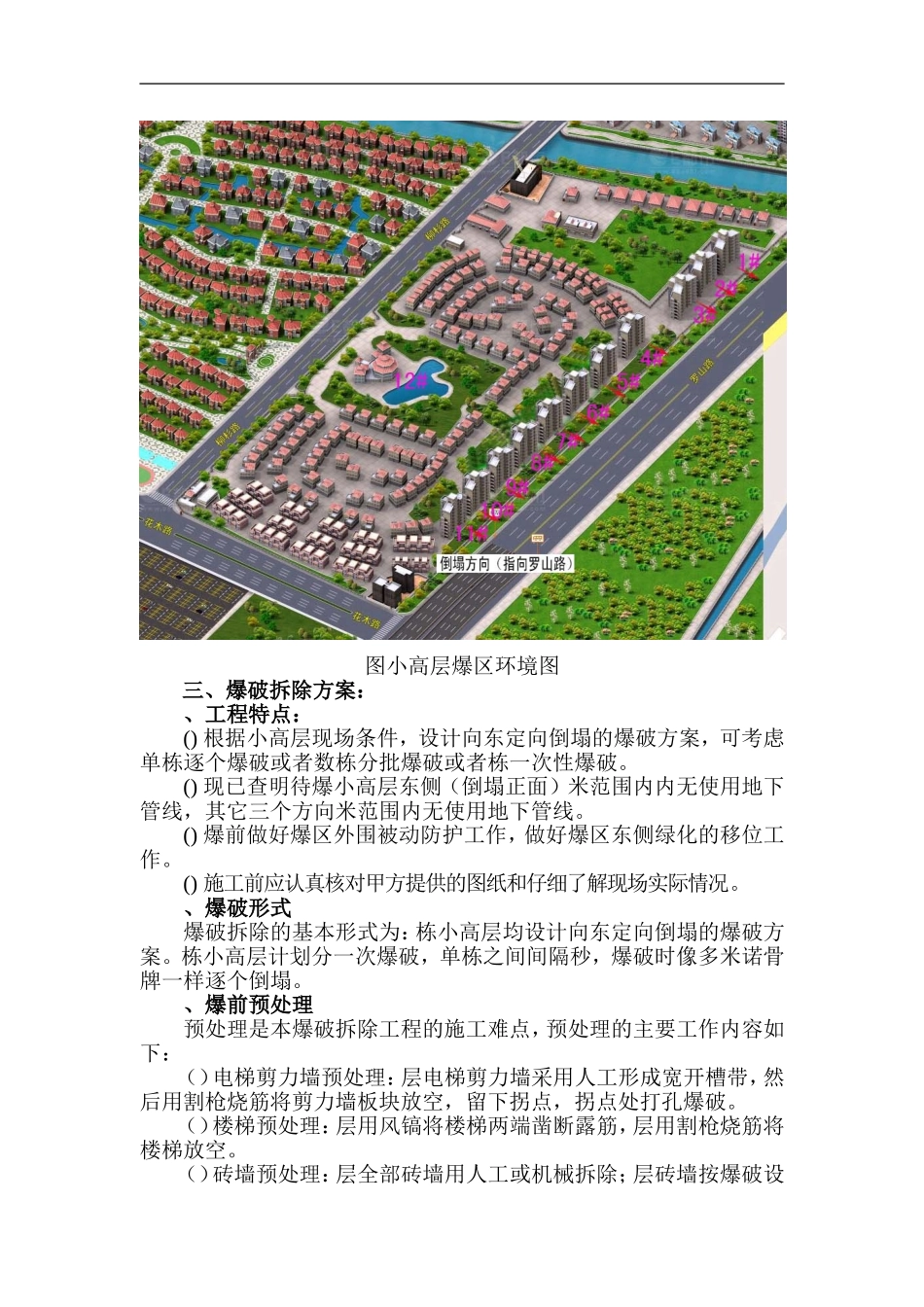

图小高层爆区环境图三、爆破拆除方案:、工程特点:()根据小高层现场条件,设计向东定向倒塌的爆破方案,可考虑单栋逐个爆破或者数栋分批爆破或者栋一次性爆破
()现已查明待爆小高层东侧(倒塌正面)米范围内内无使用地下管线,其它三个方向米范围内无使用地下管线
()爆前做好爆区外围被动防护工作,做好爆区东侧绿化的移位工作
()施工前应认真核对甲方提供的图纸和仔细了解现场实际情况
、爆破形式爆破拆除的基本形式为:栋小高层均设计向东定向倒塌的爆破方案
栋小高层计划分一次爆破,单栋之间间隔秒,爆破时像多米诺骨牌一样逐个倒塌
、爆前预处理预处理是本爆破拆除工程的施工难点,预处理的主要工作内容如下:()电梯剪力墙预处理:层电梯剪力墙采用人工形成宽开槽带,然后用割枪烧筋将剪力墙板块放空,留下拐点,拐点处打孔爆破
()楼梯预处理:层用风镐将楼梯两端凿断露筋,层用割枪烧筋将楼梯放空
()砖墙预处理:层全部砖墙用人工或机械拆除;层砖墙按爆破设计
