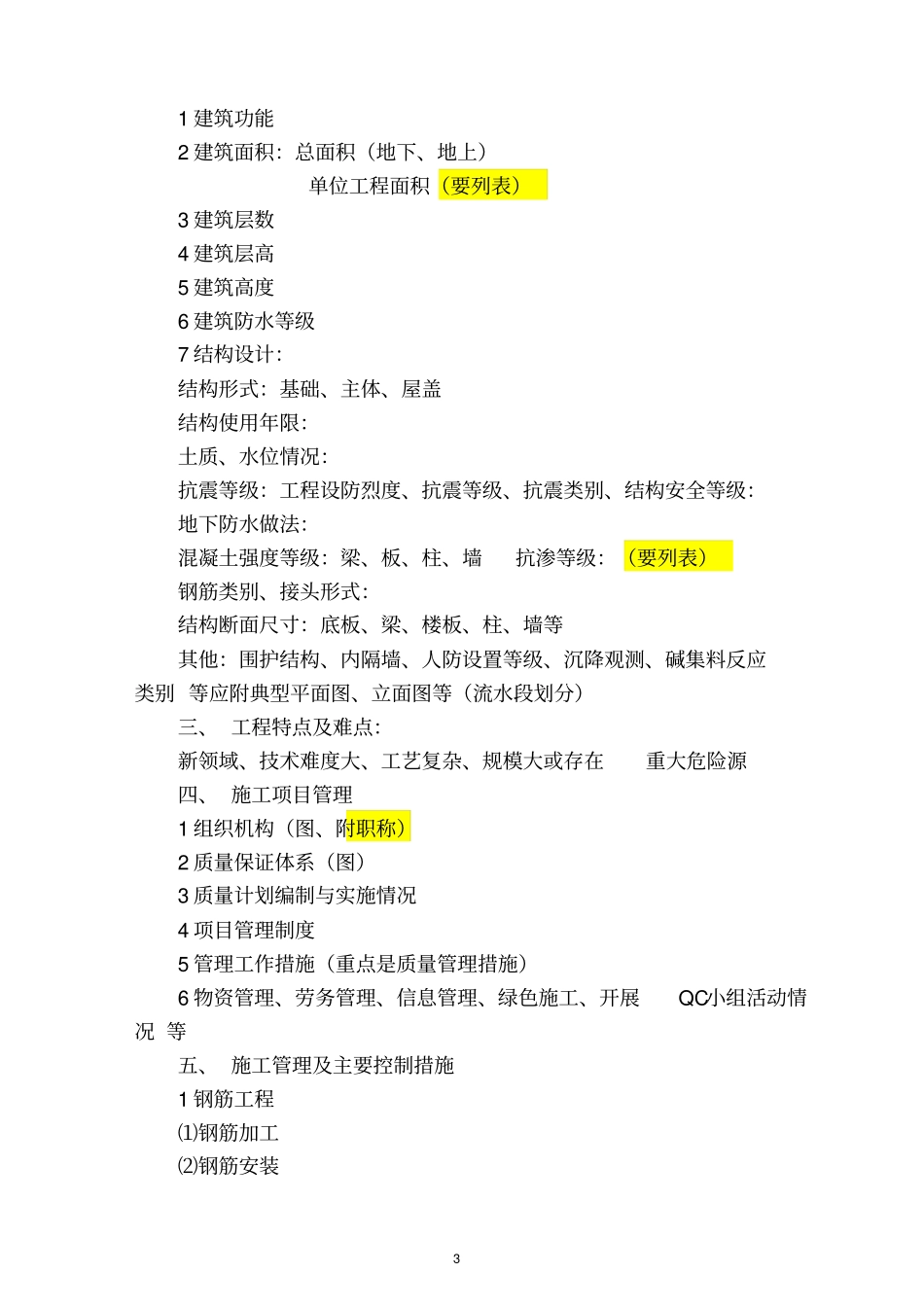

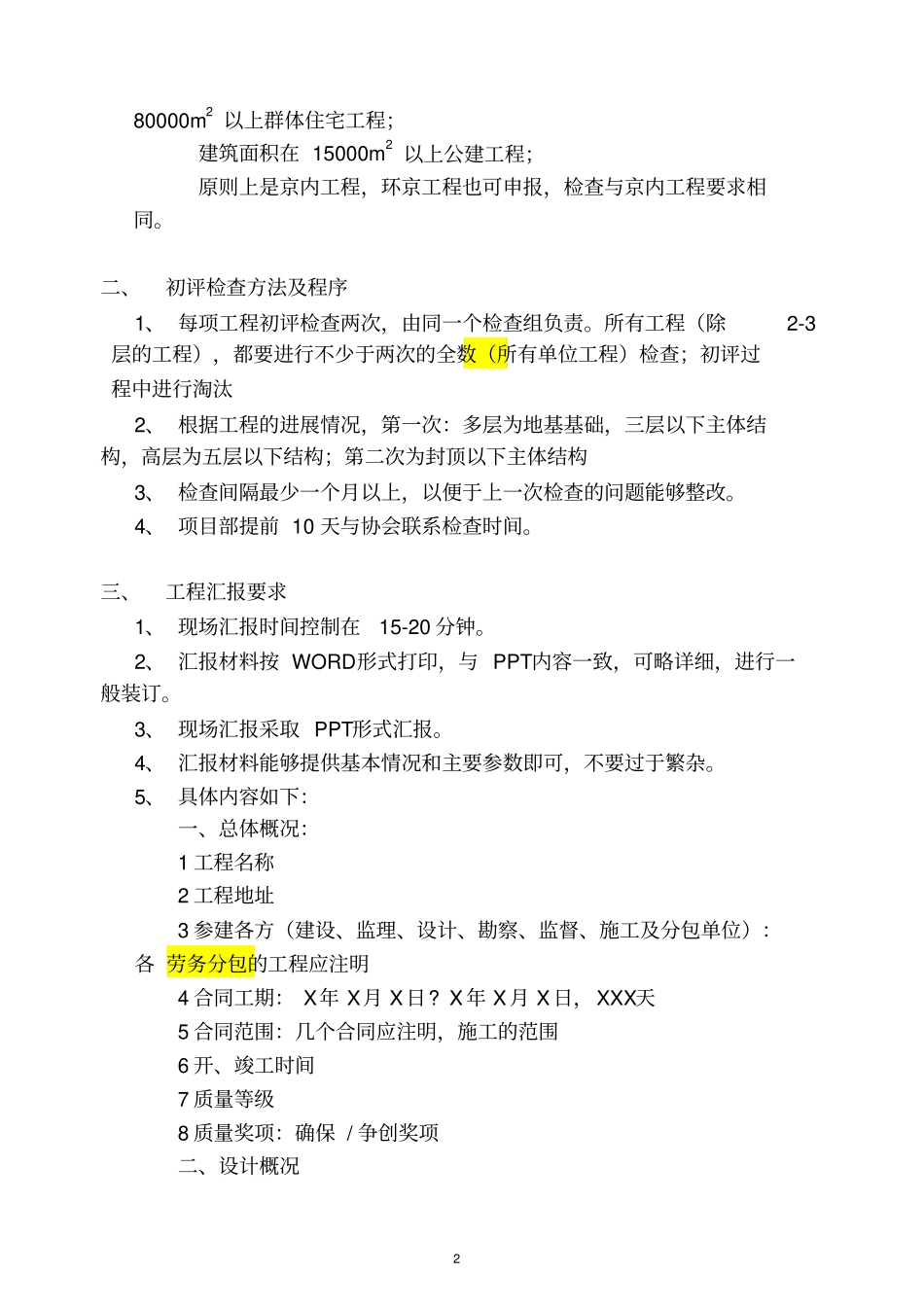

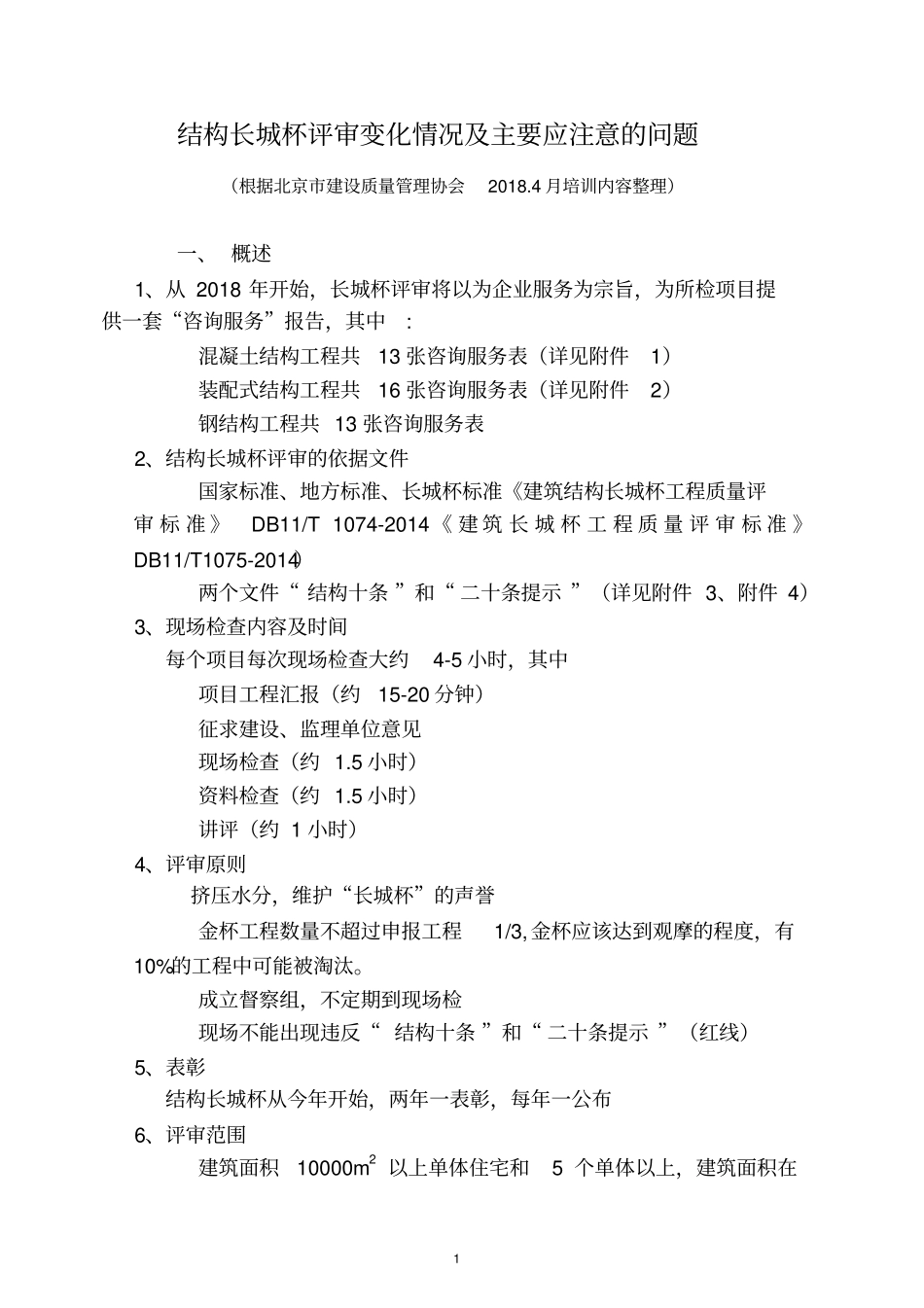

1结构长城杯评审变化情况及主要应注意的问题(根据北京市建设质量管理协会2018.4月培训内容整理)一、概述1、从2018年开始,长城杯评审将以为企业服务为宗旨,为所检项目提供一套“咨询服务”报告,其中:混凝土结构工程共13张咨询服务表(详见附件1)装配式结构工程共16张咨询服务表(详见附件2)钢结构工程共13张咨询服务表2、结构长城杯评审的依据文件国家标准、地方标准、长城杯标准《建筑结构长城杯工程质量评审标准》DB11/T1074-2014《建筑长城杯工程质量评审标准》DB11/T1075-2014)两个文件“结构十条”和“二十条提示”(详见附件3、附件4)3、现场检查内容及时间每个项目每次现场检查大约4-5小时,其中项目工程汇报(约15-20分钟)征求建设、监理单位意见现场检查(约1.5小时)资料检查(约1.5小时)讲评(约1小时)4、评审原则挤压水分,维护“长城杯”的声誉金杯工程数量不超过申报工程1/3,金杯应该达到观摩的程度,有10%的工程中可能被淘汰。成立督察组,不定期到现场检现场不能出现违反“结构十条”和“二十条提示”(红线)5、表彰结构长城杯从今年开始,两年一表彰,每年一公布6、评审范围建筑面积10000m2以上单体住宅和5个单体以上,建筑面积在280000m2以上群体住宅工程;建筑面积在15000m2以上公建工程;原则上是京内工程,环京工程也可申报,检查与京内工程要求相同。二、初评检查方法及程序1、每项工程初评检查两次,由同一个检查组负责。所有工程(除2-3层的工程),都要进行不少于两次的全数(所有单位工程)检查;初评过程中进行淘汰2、根据工程的进展情况,第一次:多层为地基基础,三层以下主体结构,高层为五层以下结构;第二次为封顶以下主体结构3、检查间隔最少一个月以上,以便于上一次检查的问题能够整改。4、项目部提前10天与协会联系检查时间。三、工程汇报要求1、现场汇报时间控制在15-20分钟。2、汇报材料按WORD形式打印,与PPT内容一致,可略详细,进行一般装订。3、现场汇报采取PPT形式汇报。4、汇报材料能够提供基本情况和主要参数即可,不要过于繁杂。5、具体内容如下:一、总体概况:1工程名称2工程地址3参建各方(建设、监理、设计、勘察、监督、施工及分包单位):各劳务分包的工程应注明4合同工期:X年X月X日?X年X月X日,XXX天5合同范围:几个合同应注明,施工的范围6开、竣工时间7质量等级8质量奖项:确保/争创奖项二、设计概况31建筑功能2建筑面积:总面积(地下、地上)单位工程面积(要列表)3建筑层数4建筑层高5建筑高度6建筑防水等级7结构设计:结构形式:基础、主体、屋盖结构使用年限:土质、水位情况:抗震等级:工程设防烈度、抗震等级、抗震类别、结构安全等级:地下防水做法:混凝土强度等级:梁、板、柱、墙抗渗等级:(要列表)钢筋类别、接头形式:结构断面尺寸:底板、梁、楼板、柱、墙等其他:围护结构、内隔墙、人防设置等级、沉降观测、碱集料反应类别等应附典型平面图、立面图等(流水段划分)三、工程特点及难点:新领域、技术难度大、工艺复杂、规模大或存在重大危险源四、施工项目管理1组织机构(图、附职称)2质量保证体系(图)3质量计划编制与实施情况4项目管理制度5管理工作措施(重点是质量管理措施)6物资管理、劳务管理、信息管理、绿色施工、开展QC小组活动情况等五、施工管理及主要控制措施1钢筋工程⑴钢筋加工⑵钢筋安装4⑶钢筋位置的控制措施⑷创精品工程釆取的措施2模板工程(1)模板设计:地下、地上、特殊部位、支撑体系等(2)模板安装(3)模板拆除、清理、维护等(4)创精品工程釆取的措施3混凝土工程⑴品混凝土的控制⑵施工缝留置、处理⑶混凝土浇注、振捣⑷混凝土养护⑸混凝土试验管理⑹创精品工程采取的措施4冬期、雨季施工釆取的措施六、工程资料管理资料的形成、整理、编目、归档等七、新技术推广及创新1建设部2017版新技术,编号按建设部文件的编号,几大项,多少子项2创新技术3北京市推广的新技术4工法5专利八、“四节”一环保(要从设计施工两方面介绍)1.四节:节地、节能、节水、节材从设计釆用、施工釆用两方面介绍2.环境保护、扬尘污染控制、有害气体排放控制、水土污染控制、噪声污染控制...
