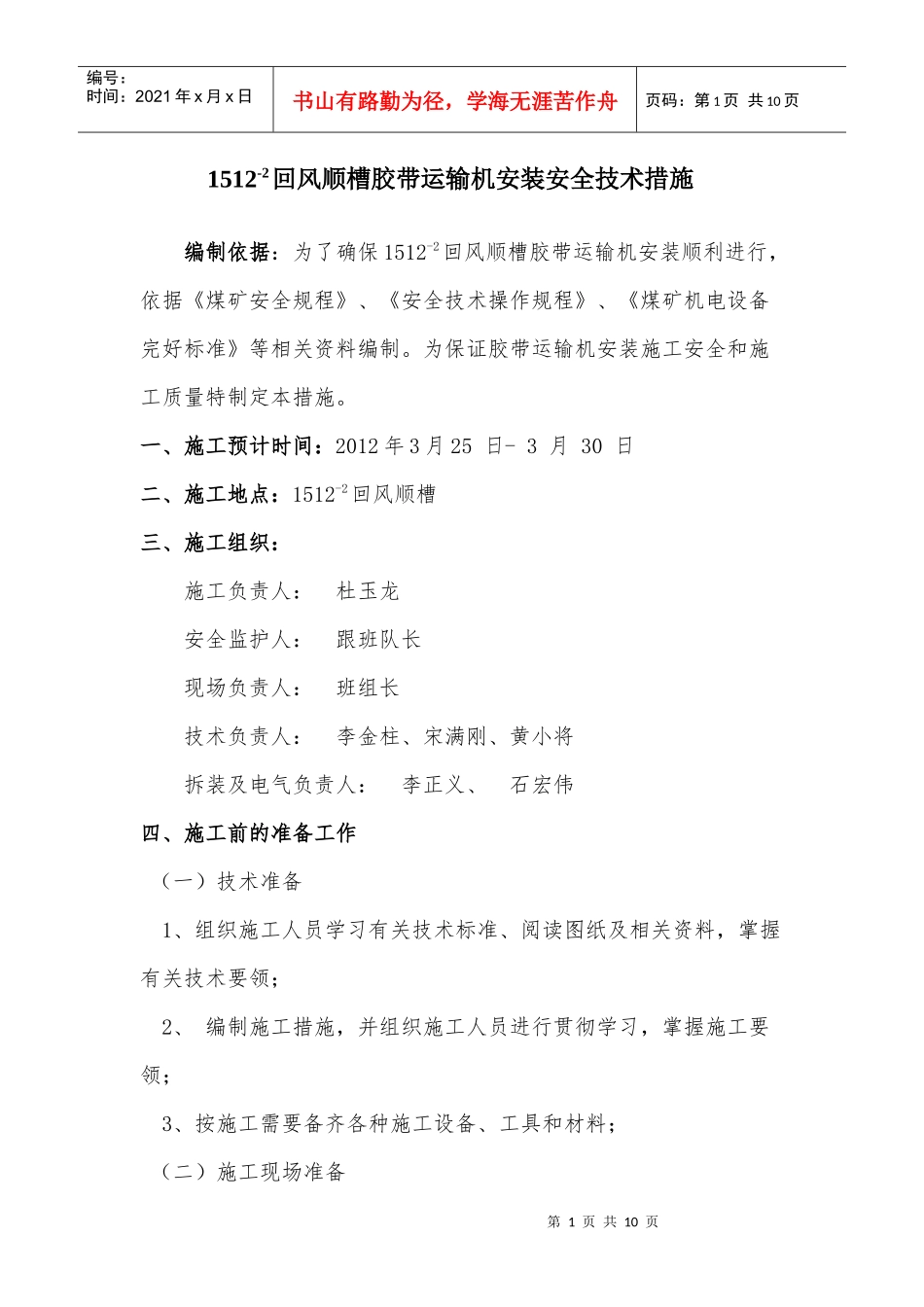

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页1512-2回风顺槽胶带运输机安装安全技术措施编制依据:为了确保1512-2回风顺槽胶带运输机安装顺利进行,依据《煤矿安全规程》、《安全技术操作规程》、《煤矿机电设备完好标准》等相关资料编制
为保证胶带运输机安装施工安全和施工质量特制定本措施

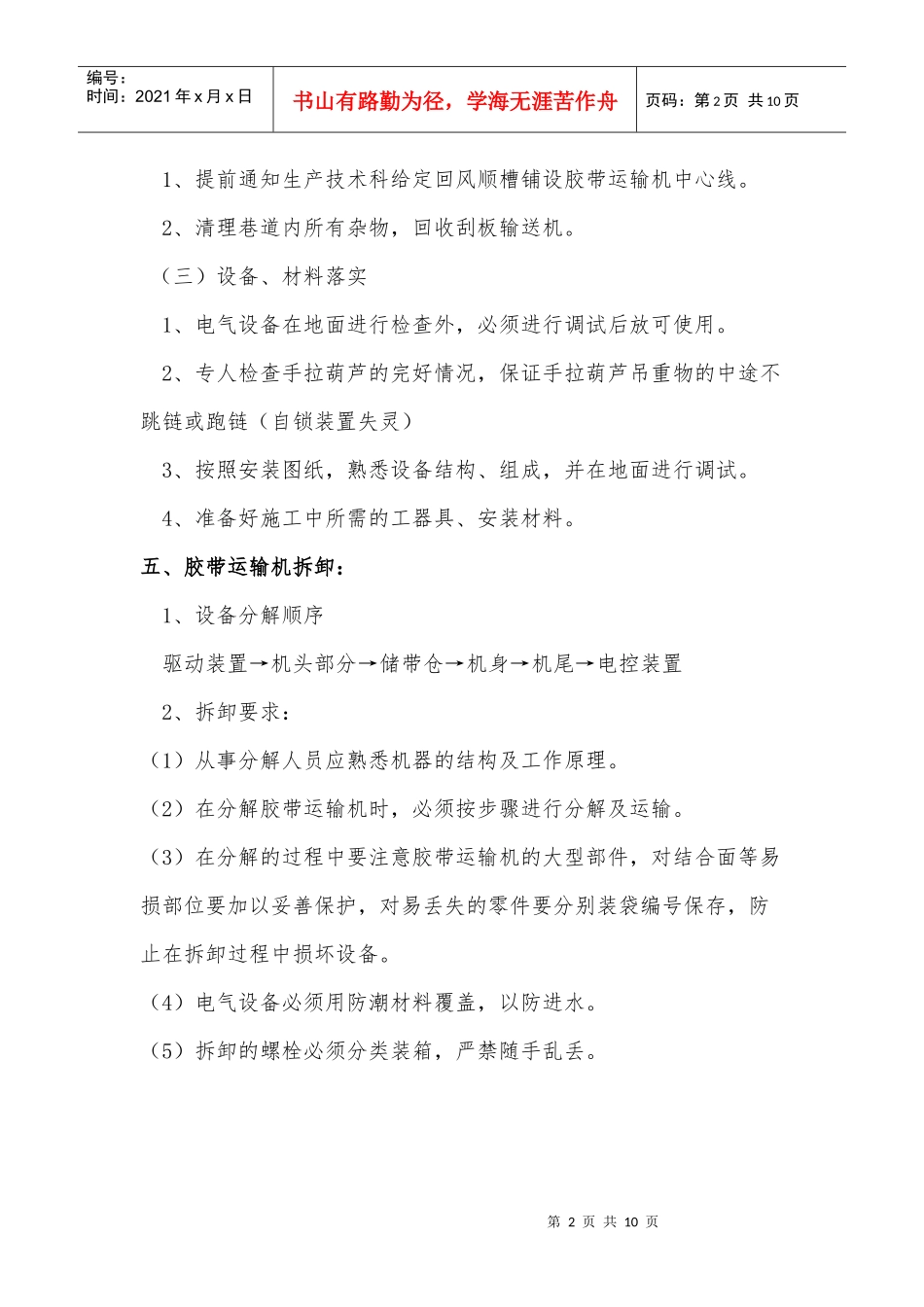

一、施工预计时间:2012年3月25日-3月30日二、施工地点:1512-2回风顺槽三、施工组织:施工负责人:杜玉龙安全监护人:跟班队长现场负责人:班组长技术负责人:李金柱、宋满刚、黄小将拆装及电气负责人:李正义、石宏伟四、施工前的准备工作(一)技术准备1、组织施工人员学习有关技术标准、阅读图纸及相关资料,掌握有关技术要领;2、编制施工措施,并组织施工人员进行贯彻学习,掌握施工要领;3、按施工需要备齐各种施工设备、工具和材料;(二)施工现场准备第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页1、提前通知生产技术科给定回风顺槽铺设胶带运输机中心线
2、清理巷道内所有杂物,回收刮板输送机
(三)设备、材料落实1、电气设备在地面进行检查外,必须进行调试后放可使用
2、专人检查手拉葫芦的完好情况,保证手拉葫芦吊重物的中途不跳链或跑链(自锁装置失灵)3、按照安装图纸,熟悉设备结构、组成,并在地面进行调试
4、准备好施工中所需的工器具、安装材料
五、胶带运输机拆卸:1、设备分解顺序驱动装置→机头部分→储带仓→机身→机尾→电控装置2、拆卸要求:(1)从事分解人员应熟悉机器的结构及工作原理
(2)在分解胶带运输机时,必须按步骤进行分解及运输
(3)在分解的过程中要注意胶带运输机的大型部件,对结合面等易损部位要加以妥善保护,对易丢失的零件要分别装袋编号保存,防止在拆卸过程中损坏设备
(4)电气设备必须
