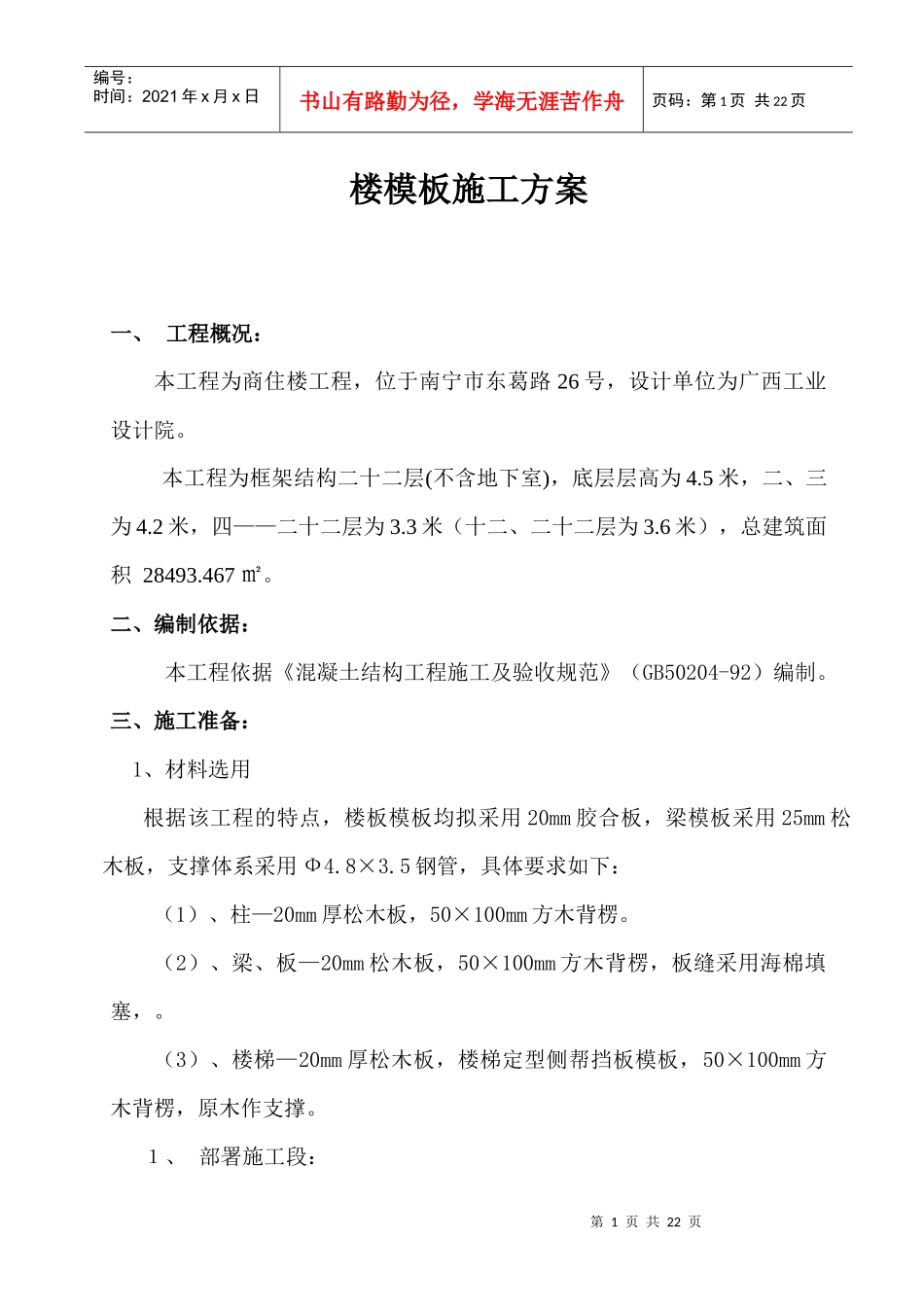

第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共22页楼模板施工方案一、工程概况:本工程为商住楼工程,位于南宁市东葛路26号,设计单位为广西工业设计院
本工程为框架结构二十二层(不含地下室),底层层高为4
5米,二、三为4
2米,四——二十二层为3
3米(十二、二十二层为3
6米),总建筑面积28493
二、编制依据:本工程依据《混凝土结构工程施工及验收规范》(GB50204-92)编制
三、施工准备:1、材料选用根据该工程的特点,楼板模板均拟采用20mm胶合板,梁模板采用25mm松木板,支撑体系采用Ф4
5钢管,具体要求如下:(1)、柱—20mm厚松木板,50×100mm方木背楞
(2)、梁、板—20mm松木板,50×100mm方木背楞,板缝采用海棉填塞,
(3)、楼梯—20mm厚松木板,楼梯定型侧帮挡板模板,50×100mm方木背楞,原木作支撑

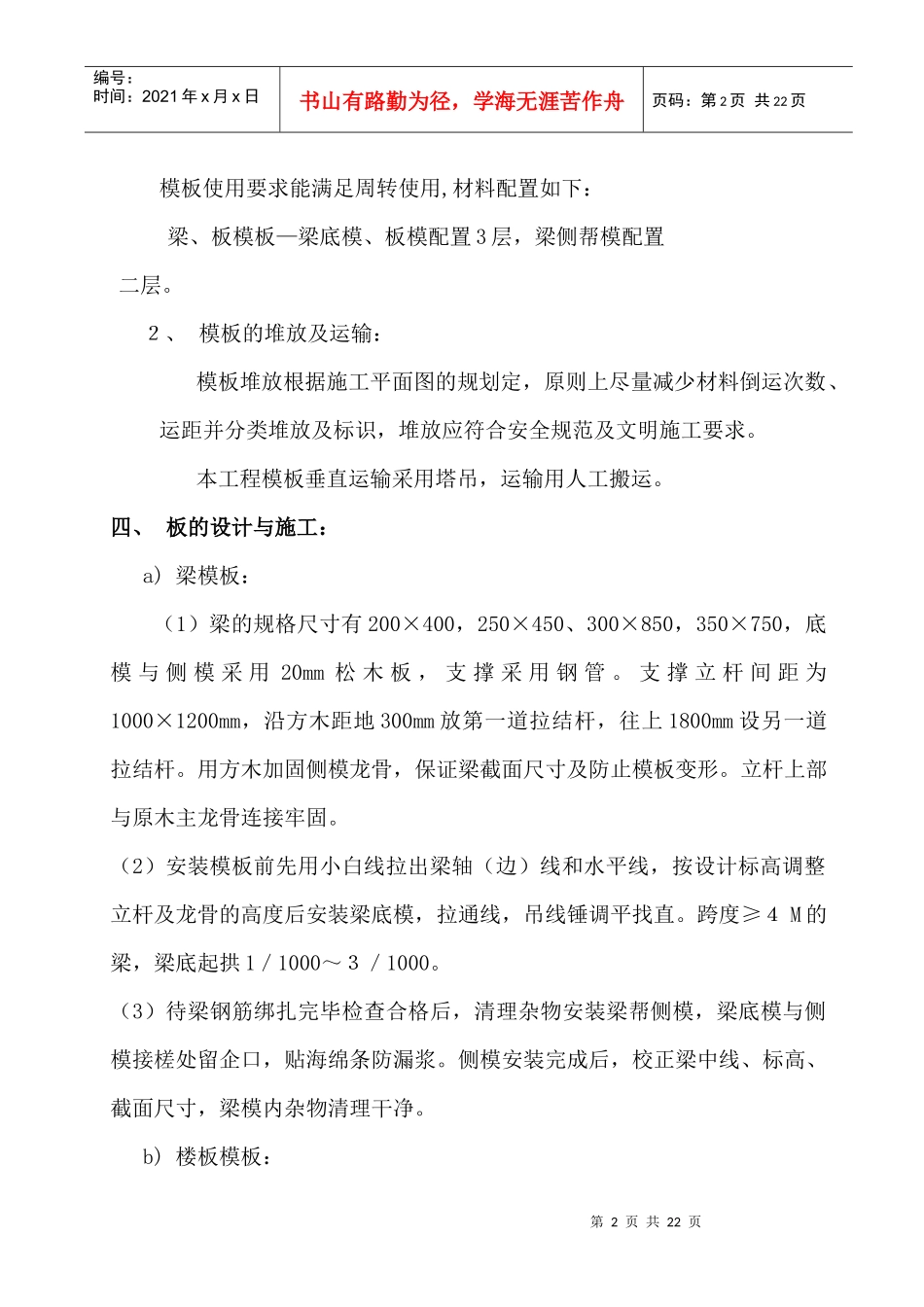

1、部署施工段:第2页共22页第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共22页模板使用要求能满足周转使用,材料配置如下:梁、板模板—梁底模、板模配置3层,梁侧帮模配置二层
2、模板的堆放及运输:模板堆放根据施工平面图的规划定,原则上尽量减少材料倒运次数、运距并分类堆放及标识,堆放应符合安全规范及文明施工要求
本工程模板垂直运输采用塔吊,运输用人工搬运
四、板的设计与施工:a)梁模板:(1)梁的规格尺寸有200×400,250×450、300×850,350×750,底模与侧模采用20mm松木板,支撑采用钢管
支撑立杆间距为1000×1200mm,沿方木距地300mm放第一道拉结杆,往上1800mm设另一道拉结杆
用方木加固侧模龙骨,保证梁截面尺寸及防止模板变形
立杆上部与原木主龙骨连接牢固

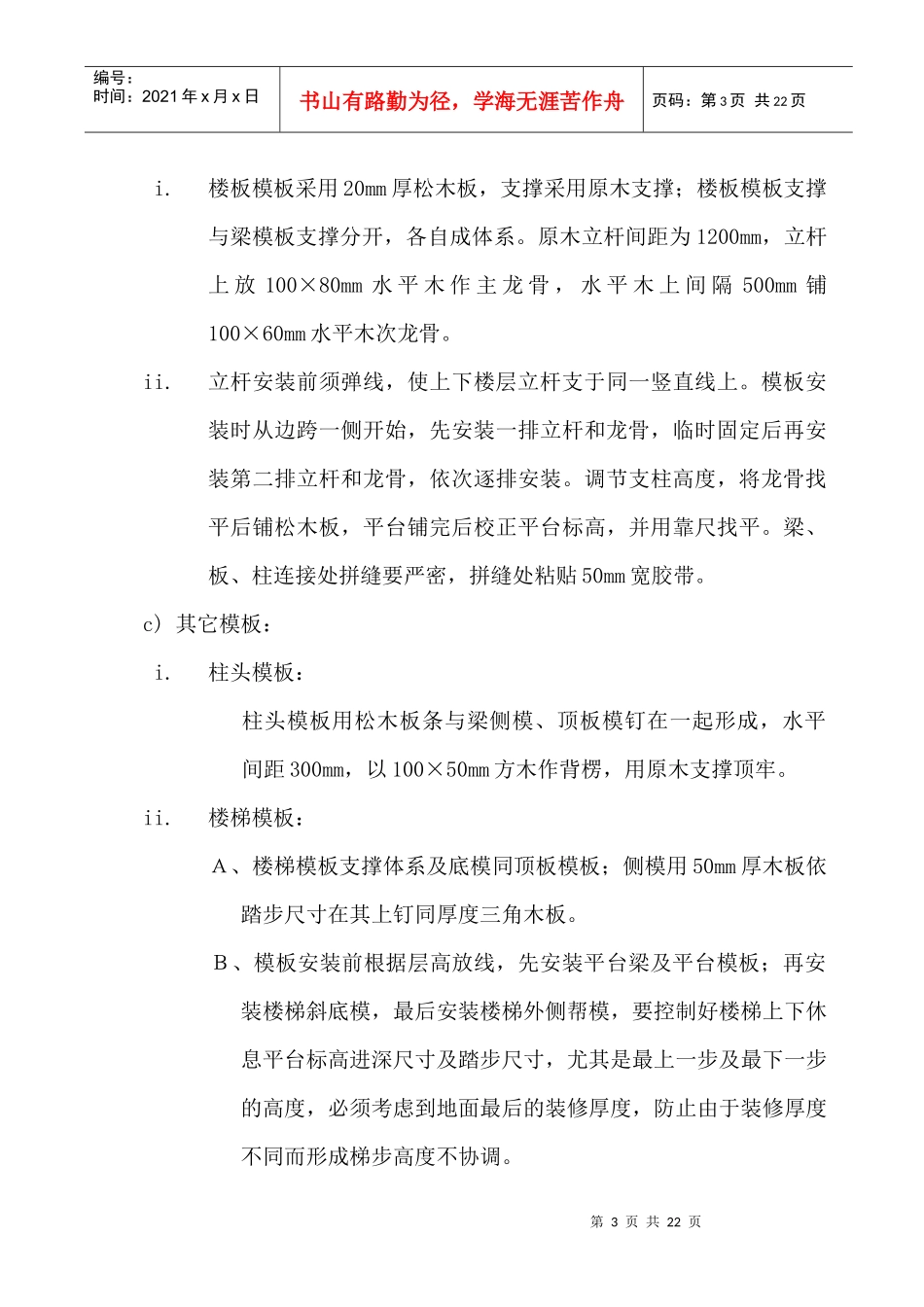

(2)安装模板前先用小白线拉出梁轴(
