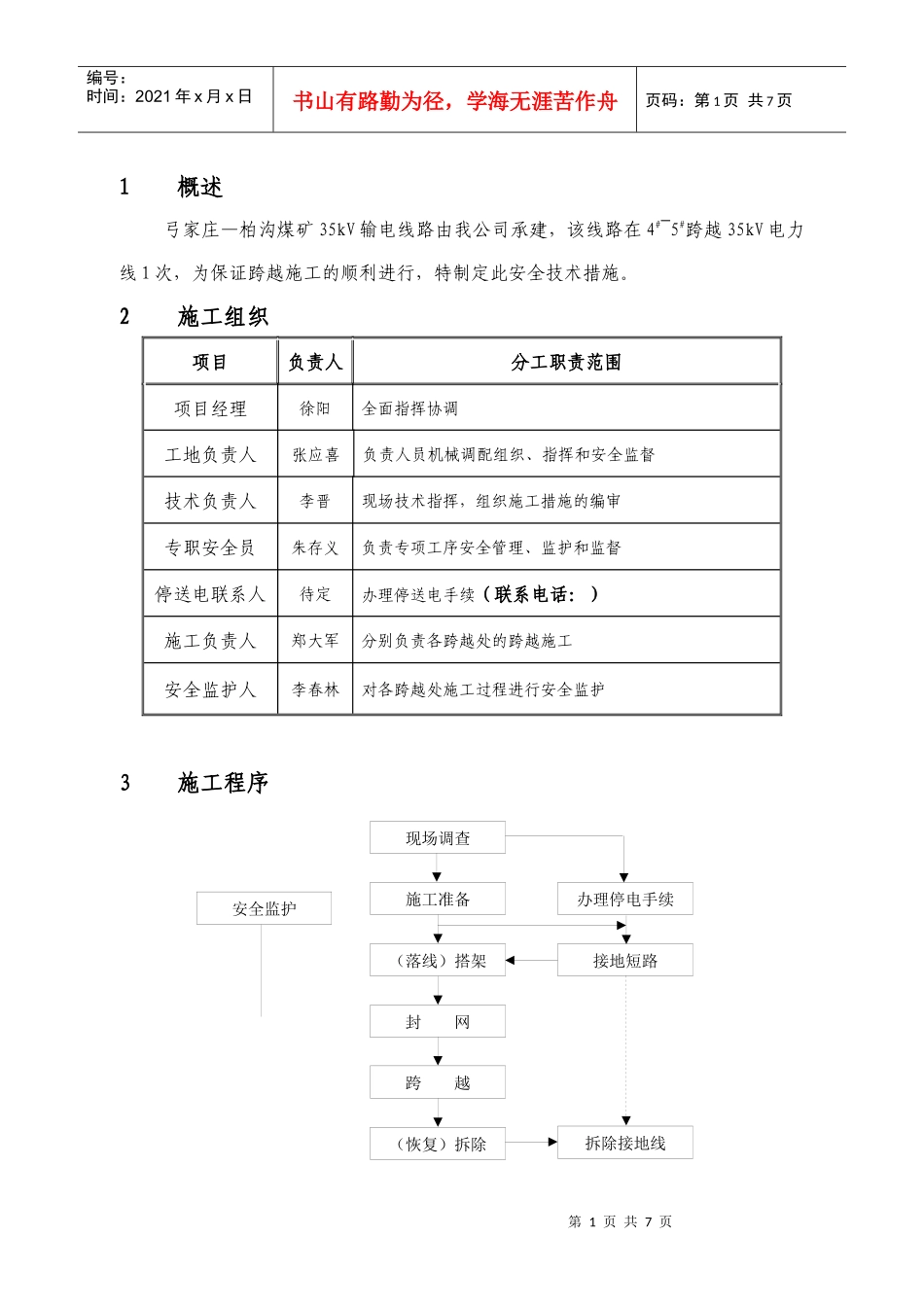

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页1概述弓家庄—柏沟煤矿35kV输电线路由我公司承建,该线路在4#~5#跨越35kV电力线1次,为保证跨越施工的顺利进行,特制定此安全技术措施

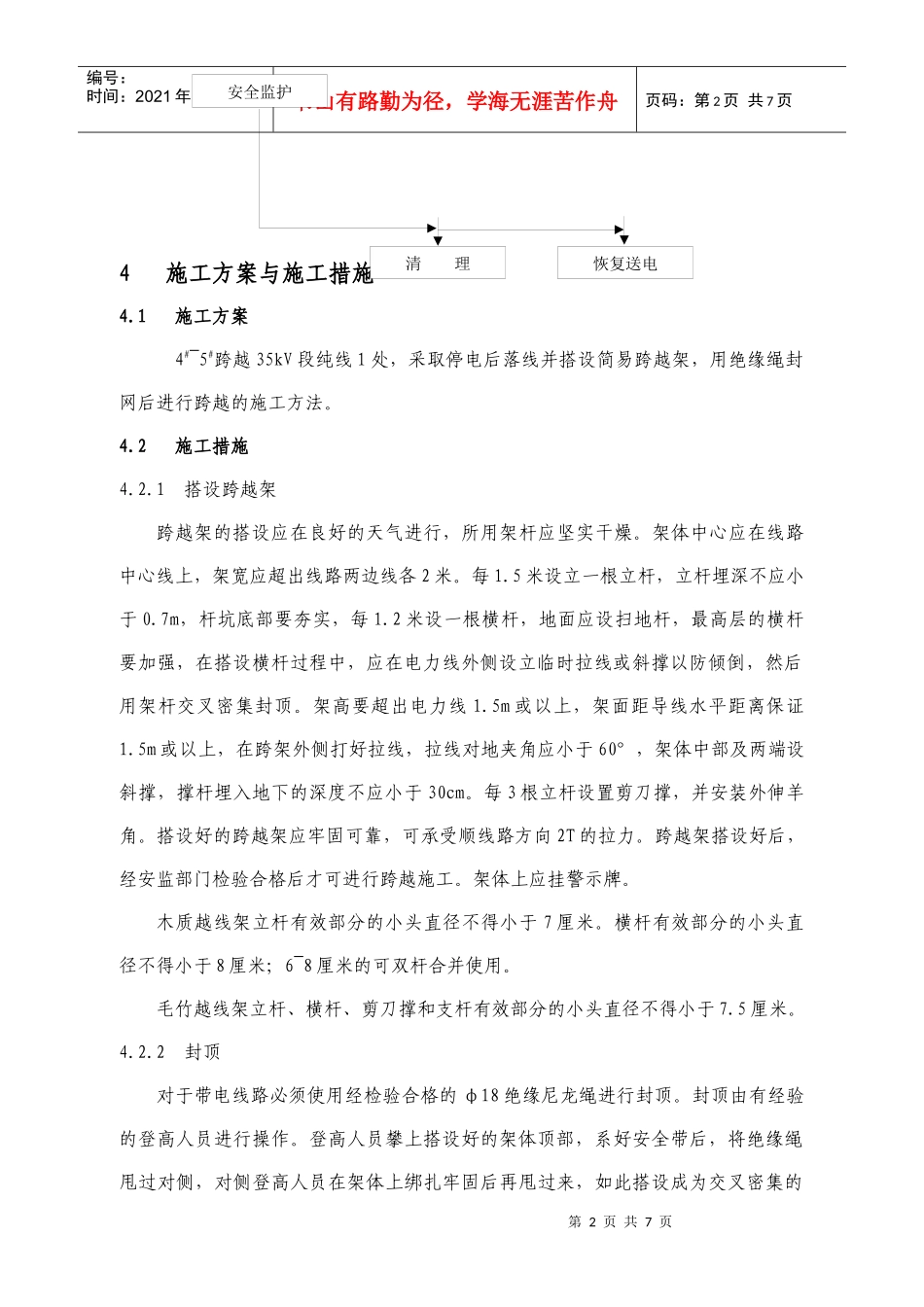

2施工组织项目负责人分工职责范围项目经理徐阳全面指挥协调工地负责人张应喜负责人员机械调配组织、指挥和安全监督技术负责人李晋现场技术指挥,组织施工措施的编审专职安全员朱存义负责专项工序安全管理、监护和监督停送电联系人待定办理停送电手续(联系电话:)施工负责人郑大军分别负责各跨越处的跨越施工安全监护人李春林对各跨越处施工过程进行安全监护3施工程序现场调查施工准备(落线)搭架封网跨越(恢复)拆除办理停电手续接地短路拆除接地线安全监护第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页4施工方案与施工措施4
1施工方案4#~5#跨越35kV段纯线1处,采取停电后落线并搭设简易跨越架,用绝缘绳封网后进行跨越的施工方法
2施工措施4
1搭设跨越架跨越架的搭设应在良好的天气进行,所用架杆应坚实干燥
架体中心应在线路中心线上,架宽应超出线路两边线各2米
5米设立一根立杆,立杆埋深不应小于0
7m,杆坑底部要夯实,每1
2米设一根横杆,地面应设扫地杆,最高层的横杆要加强,在搭设横杆过程中,应在电力线外侧设立临时拉线或斜撑以防倾倒,然后用架杆交叉密集封顶
架高要超出电力线1
5m或以上,架面距导线水平距离保证1
5m或以上,在跨架外侧打好拉线,拉线对地夹角应小于60°,架体中部及两端设斜撑,撑杆埋入地下的深度不应小于30cm
每3根立杆设置剪刀撑,并安装外伸羊角
搭设好的跨越架应牢固可靠,可承受顺线路方向2T的拉力
跨越架搭设好后,经安监部门检验合格后才可进行跨越施工
架体上应挂警示牌
木质越线架立杆有
