园林绿化工程施工进度计划措施精品文档收集于网络,如有侵权请联系管理员删除园林绿化工程施工进度计划措施园林绿化工程施工进度计划措施提要:在计划管理中,必须确保工程的主要环节

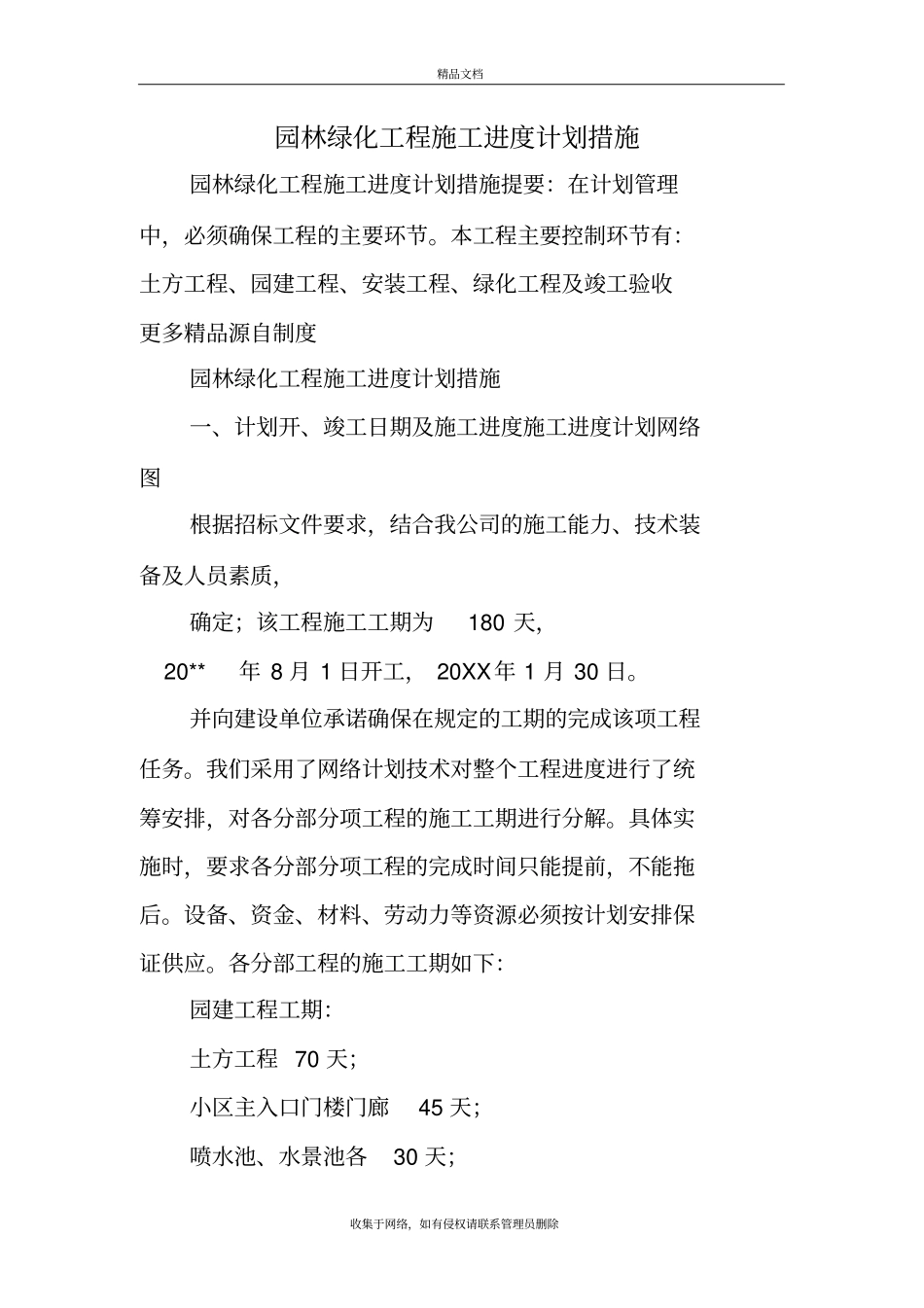

本工程主要控制环节有:土方工程、园建工程、安装工程、绿化工程及竣工验收更多精品源自制度园林绿化工程施工进度计划措施一、计划开、竣工日期及施工进度施工进度计划网络图根据招标文件要求,结合我公司的施工能力、技术装备及人员素质,确定;该工程施工工期为180天,20**年8月1日开工,20XX年1月30日
并向建设单位承诺确保在规定的工期的完成该项工程任务
我们采用了网络计划技术对整个工程进度进行了统筹安排,对各分部分项工程的施工工期进行分解
具体实施时,要求各分部分项工程的完成时间只能提前,不能拖后
设备、资金、材料、劳动力等资源必须按计划安排保证供应

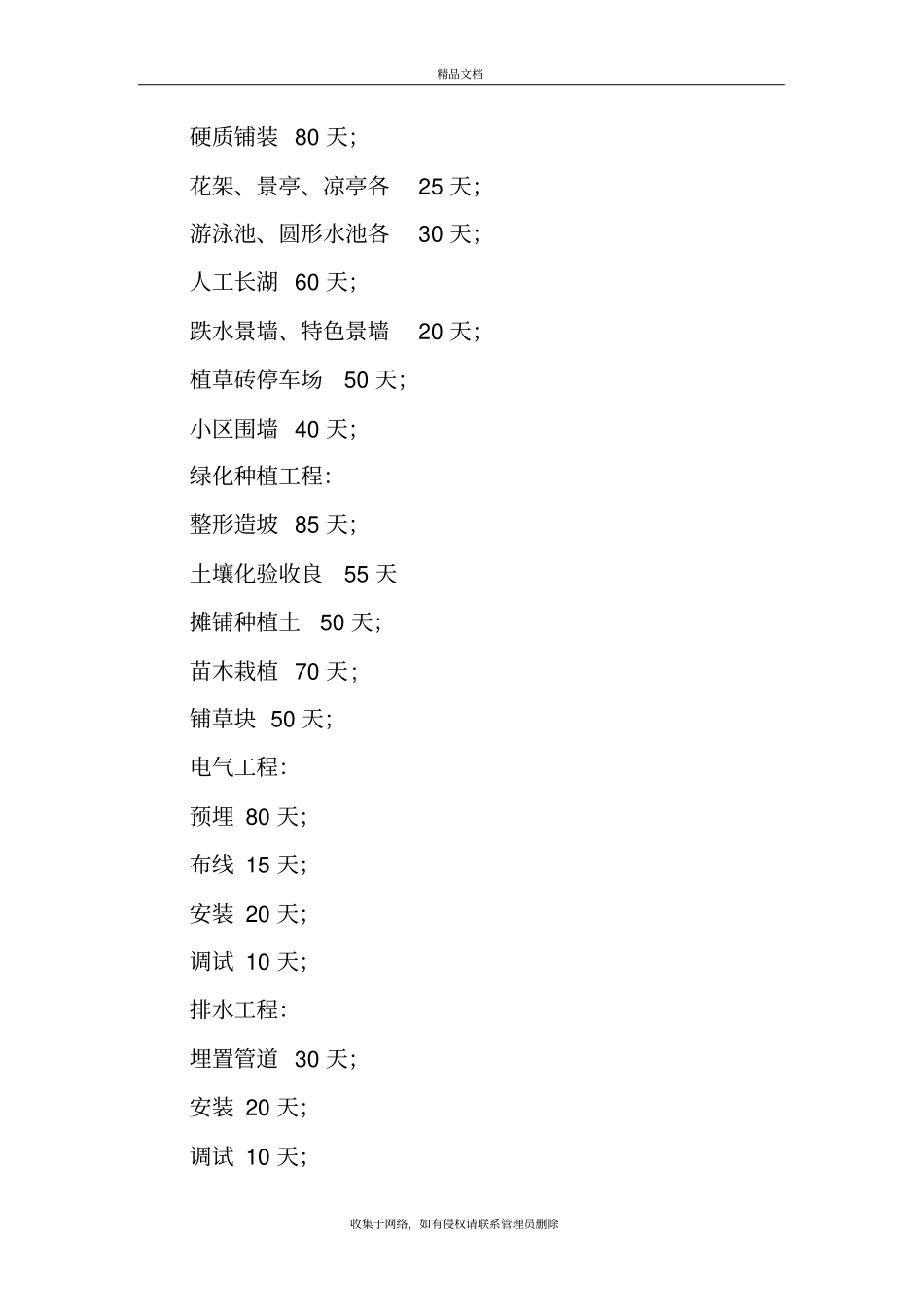

各分部工程的施工工期如下:园建工程工期:土方工程70天;小区主入口门楼门廊45天;喷水池、水景池各30天;精品文档收集于网络,如有侵权请联系管理员删除硬质铺装80天;花架、景亭、凉亭各25天;游泳池、圆形水池各30天;人工长湖60天;跌水景墙、特色景墙20天;植草砖停车场50天;小区围墙40天;绿化种植工程:整形造坡85天;土壤化验收良55天摊铺种植土50天;苗木栽植70天;铺草块50天;电气工程:预埋80天;布线15天;安装20天;调试10天;排水工程:埋置管道30天;安装20天;调试10天;精品文档收集于网络,如有侵权请联系管理员删除施工进度计划安排详见:施工进度计划网络图
二、施工进度计划保证措施进度计划管理方面的保证措施建立严密的施工计划的检查制度,在施工中严格按照网络计划来控制施工进度与各作业队插入时间,施工管理人员应根据总进度计划来制定日、月、旬作业计划,合理安排工序搭接和施工流向
在计划管理中,必须确保工程的主要环节
本工程主要控制环节有:土方工程
