施工组织方案编制:审核:批准:编制日期:年月日审批日期:年月日第1页共115页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共115页呼和浩特铁路局高层住宅工程(1#、3#楼)施工组织设计第2页共115页第1页共115页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共115页呼和浩特铁路局工程处高层指挥部技术部2000年7月1日目录1、工程概况及特点···········12、施工布署···············13、施工准备···············44、工程进度计划·············85、主要分项分部工程施工方法······96、工期保证措施············497、控制工程质量和常见质量通病的预防措施518、安全保证措施············569、消防保证措施············6210、文明环保施工措施·········6311、冬雨期施工措施··········6512、ISO9002质量认证——过程控制···67第3页共115页第2页共115页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共115页1、工程概况及工程特点:1

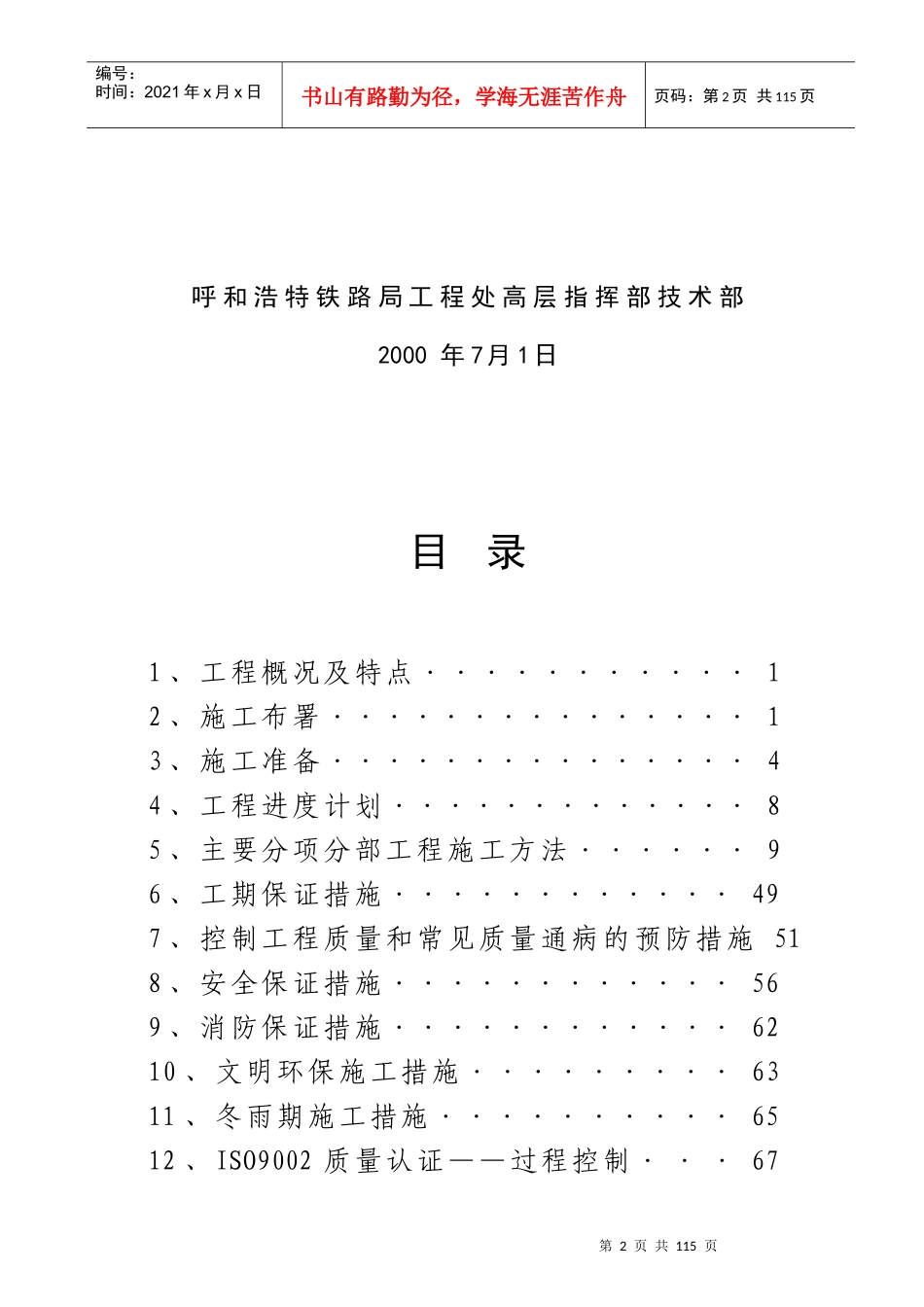

1工程概况:呼铁局高层住宅楼1#、3#楼分别位于铁路局及铁路局后院印刷厂南侧,由呼铁局设计院设计,呼铁局工程处承建施工
本工程总建筑面积24990m2,地上十六层,地下一第4页共115页第3页共115页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共115页层
建筑层高:3
工程结构类型为剪力墙结构,基础形式为箱型基础
混凝土强度等级为:±0
000以下外墙、地下室底板、地下室顶板采用防水混凝土C30,抗渗等级S6其余部位均为C30
墙体:基础上外墙为200厚钢筋混凝土剪力墙结构,内保温用90厚水泥聚苯板
