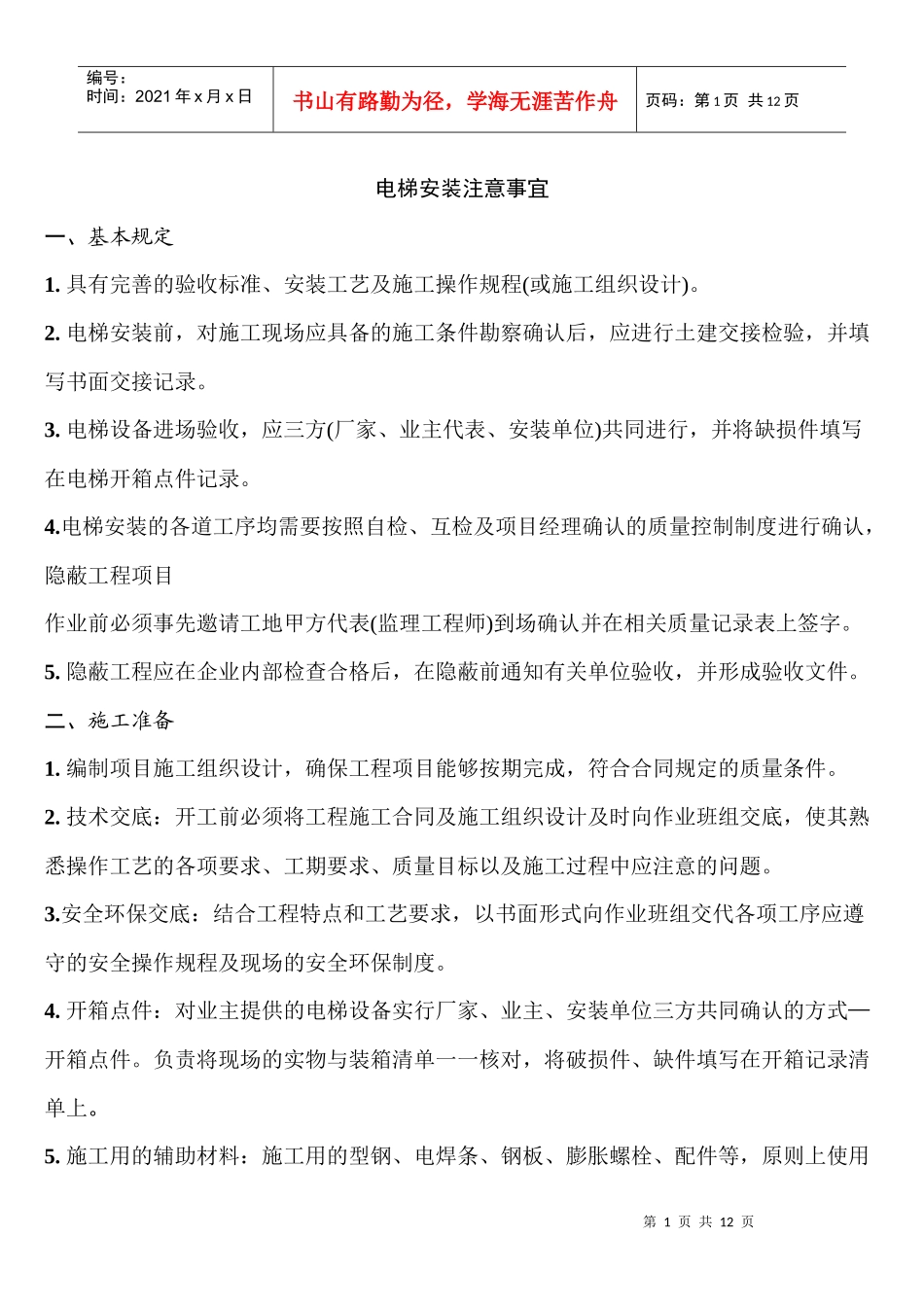

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页电梯安装注意事宜一、基本规定1
具有完善的验收标准、安装工艺及施工操作规程(或施工组织设计)
电梯安装前,对施工现场应具备的施工条件勘察确认后,应进行土建交接检验,并填写书面交接记录
电梯设备进场验收,应三方(厂家、业主代表、安装单位)共同进行,并将缺损件填写在电梯开箱点件记录
电梯安装的各道工序均需要按照自检、互检及项目经理确认的质量控制制度进行确认,隐蔽工程项目作业前必须事先邀请工地甲方代表(监理工程师)到场确认并在相关质量记录表上签字
隐蔽工程应在企业内部检查合格后,在隐蔽前通知有关单位验收,并形成验收文件
二、施工准备1
编制项目施工组织设计,确保工程项目能够按期完成,符合合同规定的质量条件
技术交底:开工前必须将工程施工合同及施工组织设计及时向作业班组交底,使其熟悉操作工艺的各项要求、工期要求、质量目标以及施工过程中应注意的问题
安全环保交底:结合工程特点和工艺要求,以书面形式向作业班组交代各项工序应遵守的安全操作规程及现场的安全环保制度
开箱点件:对业主提供的电梯设备实行厂家、业主、安装单位三方共同确认的方式—开箱点件
负责将现场的实物与装箱清单一一核对,将破损件、缺件填写在开箱记录清单上

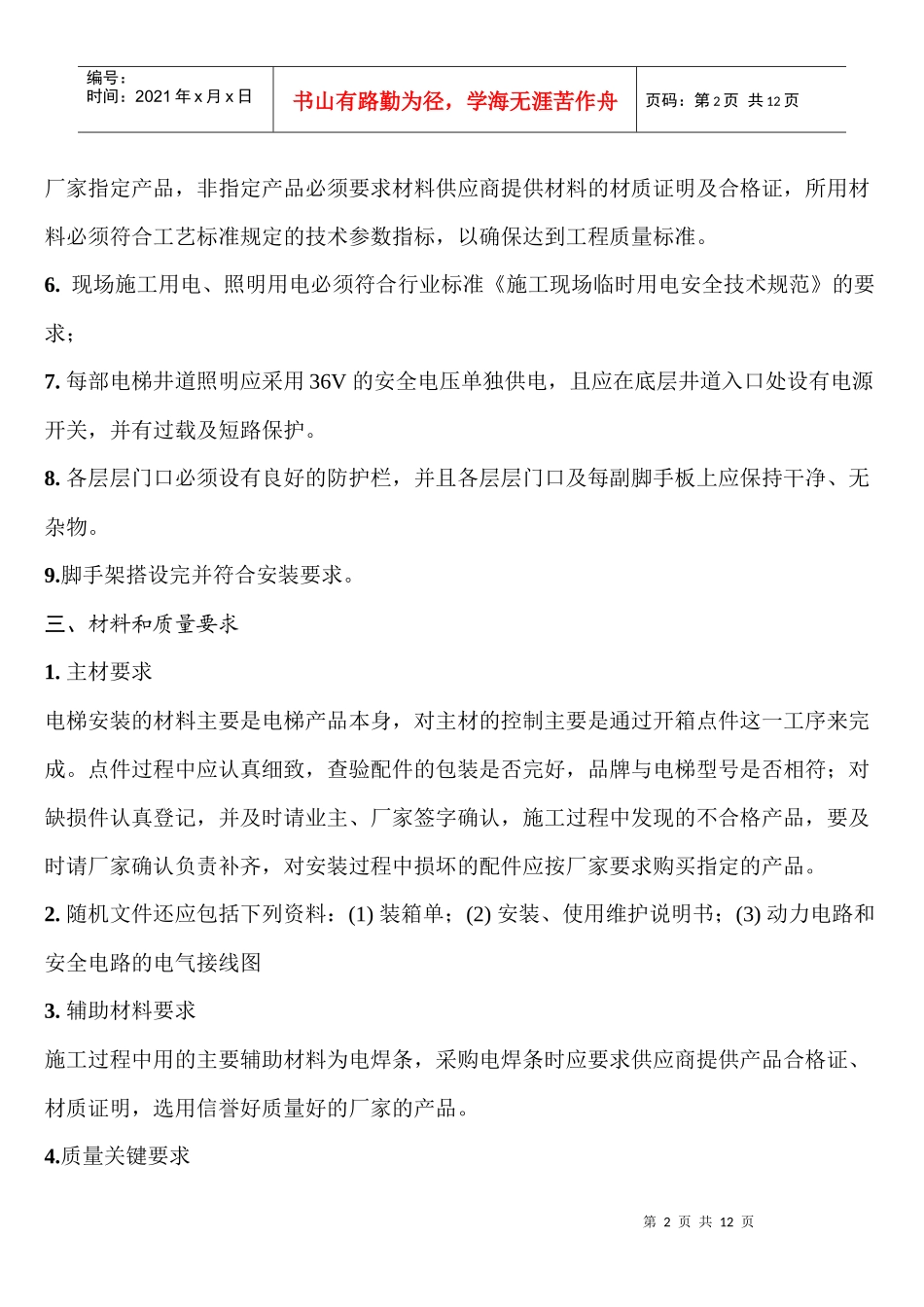

施工用的辅助材料:施工用的型钢、电焊条、钢板、膨胀螺栓、配件等,原则上使用第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页厂家指定产品,非指定产品必须要求材料供应商提供材料的材质证明及合格证,所用材料必须符合工艺标准规定的技术参数指标,以确保达到工程质量标准
现场施工用电、照明用电必须符合行业标准《施工现场临时用电安全技术规范》的要求;7
