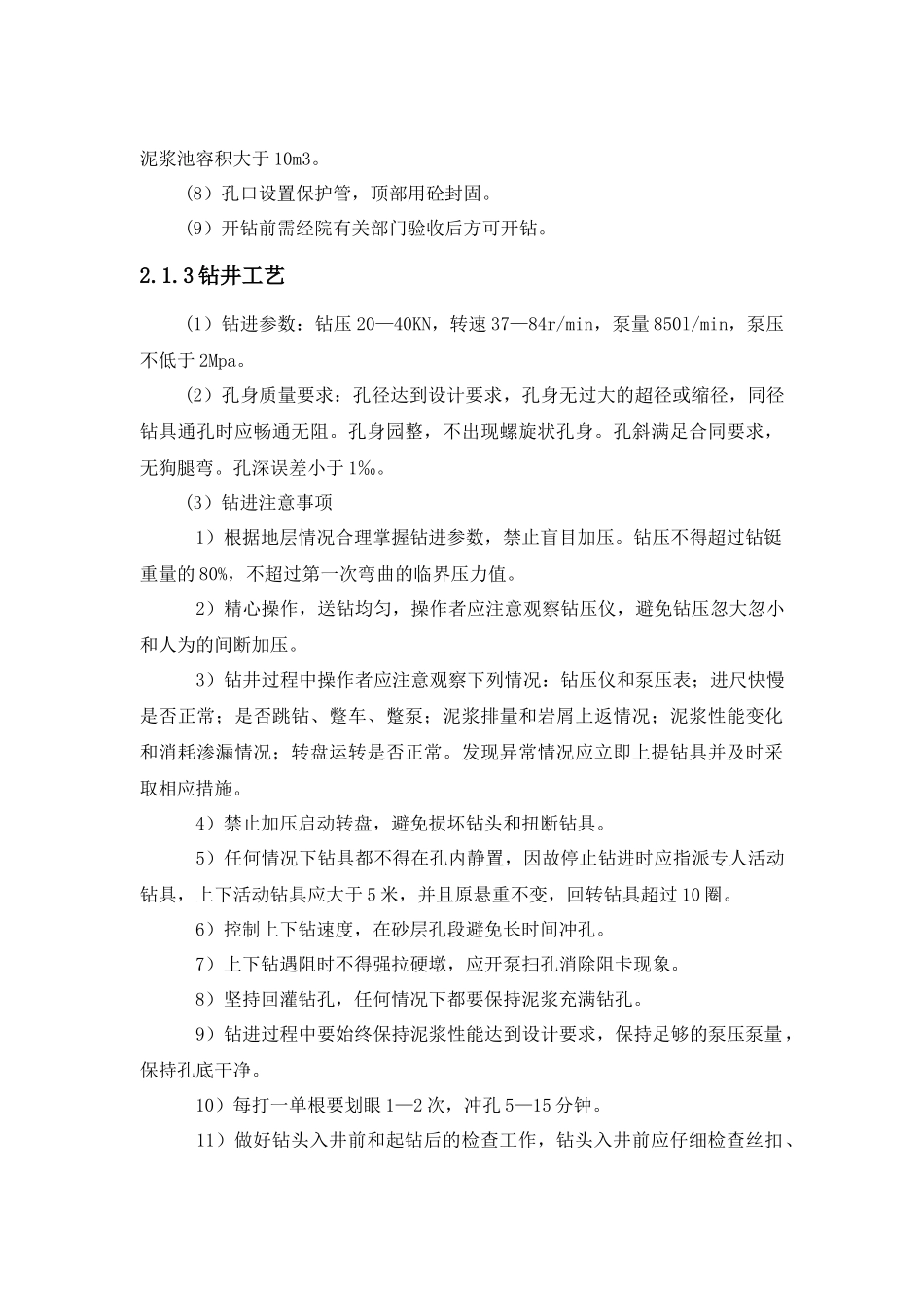

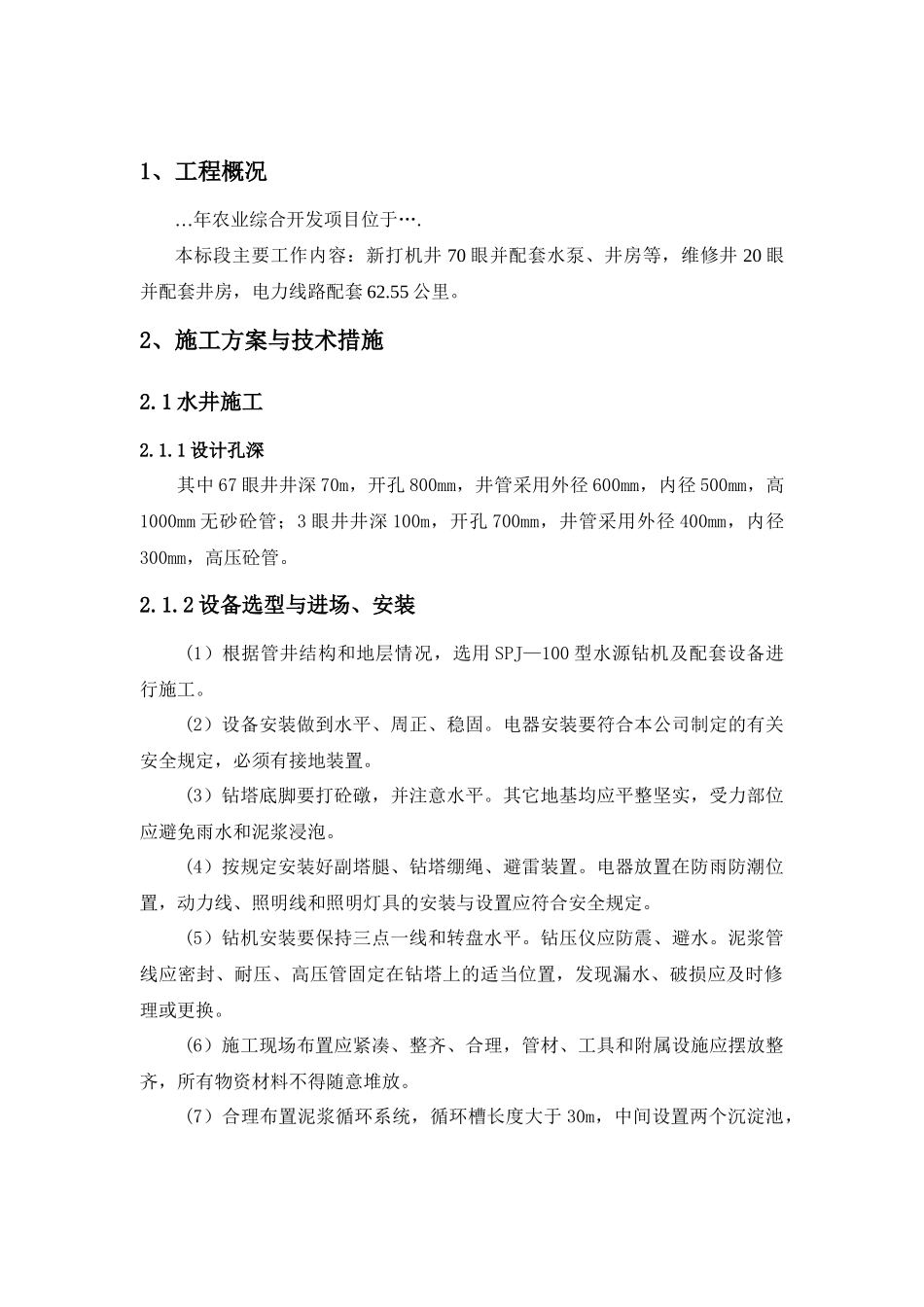

1、工程概况…年农业综合开发项目位于…
本标段主要工作内容:新打机井70眼并配套水泵、井房等,维修井20眼并配套井房,电力线路配套62
2、施工方案与技术措施2
1水井施工2
1设计孔深其中67眼井井深70m,开孔800mm,井管采用外径600mm,内径500mm,高1000mm无砂砼管;3眼井井深100m,开孔700mm,井管采用外径400mm,内径300mm,高压砼管
2设备选型与进场、安装(1)根据管井结构和地层情况,选用SPJ—100型水源钻机及配套设备进行施工
(2)设备安装做到水平、周正、稳固
电器安装要符合本公司制定的有关安全规定,必须有接地装置
(3)钻塔底脚要打砼礅,并注意水平
其它地基均应平整坚实,受力部位应避免雨水和泥浆浸泡
(4)按规定安装好副塔腿、钻塔绷绳、避雷装置
电器放置在防雨防潮位置,动力线、照明线和照明灯具的安装与设置应符合安全规定
(5)钻机安装要保持三点一线和转盘水平
钻压仪应防震、避水
泥浆管线应密封、耐压、高压管固定在钻塔上的适当位置,发现漏水、破损应及时修理或更换
(6)施工现场布置应紧凑、整齐、合理,管材、工具和附属设施应摆放整齐,所有物资材料不得随意堆放
(7)合理布置泥浆循环系统,循环槽长度大于30m,中间设置两个沉淀池,泥浆池容积大于10m3
(8)孔口设置保护管,顶部用砼封固
(9)开钻前需经院有关部门验收后方可开钻
3钻井工艺(1)钻进参数:钻压20—40KN,转速37—84r/min,泵量850l/min,泵压不低于2Mpa
(2)孔身质量要求:孔径达到设计要求,孔身无过大的超径或缩径,同径钻具通孔时应畅通无阻
孔身园整,不出现螺旋状孔身
孔斜满足合同要求,无狗腿弯
孔深误差小于1‰
(3)钻进注意事项1)根据地层情况合理掌握钻进参数,禁止盲目加压

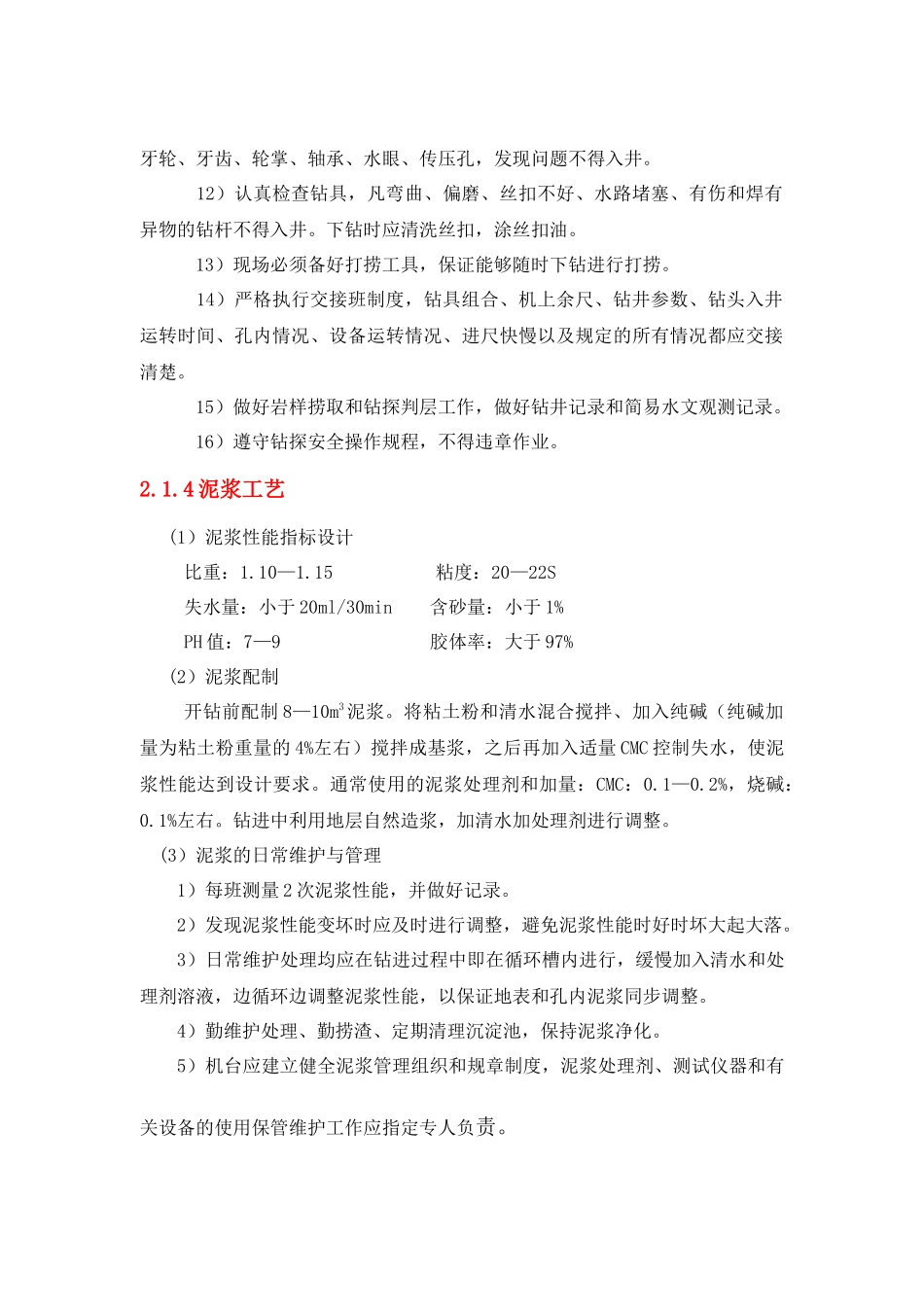

钻压不得超过钻铤重量的80%,不超过第
