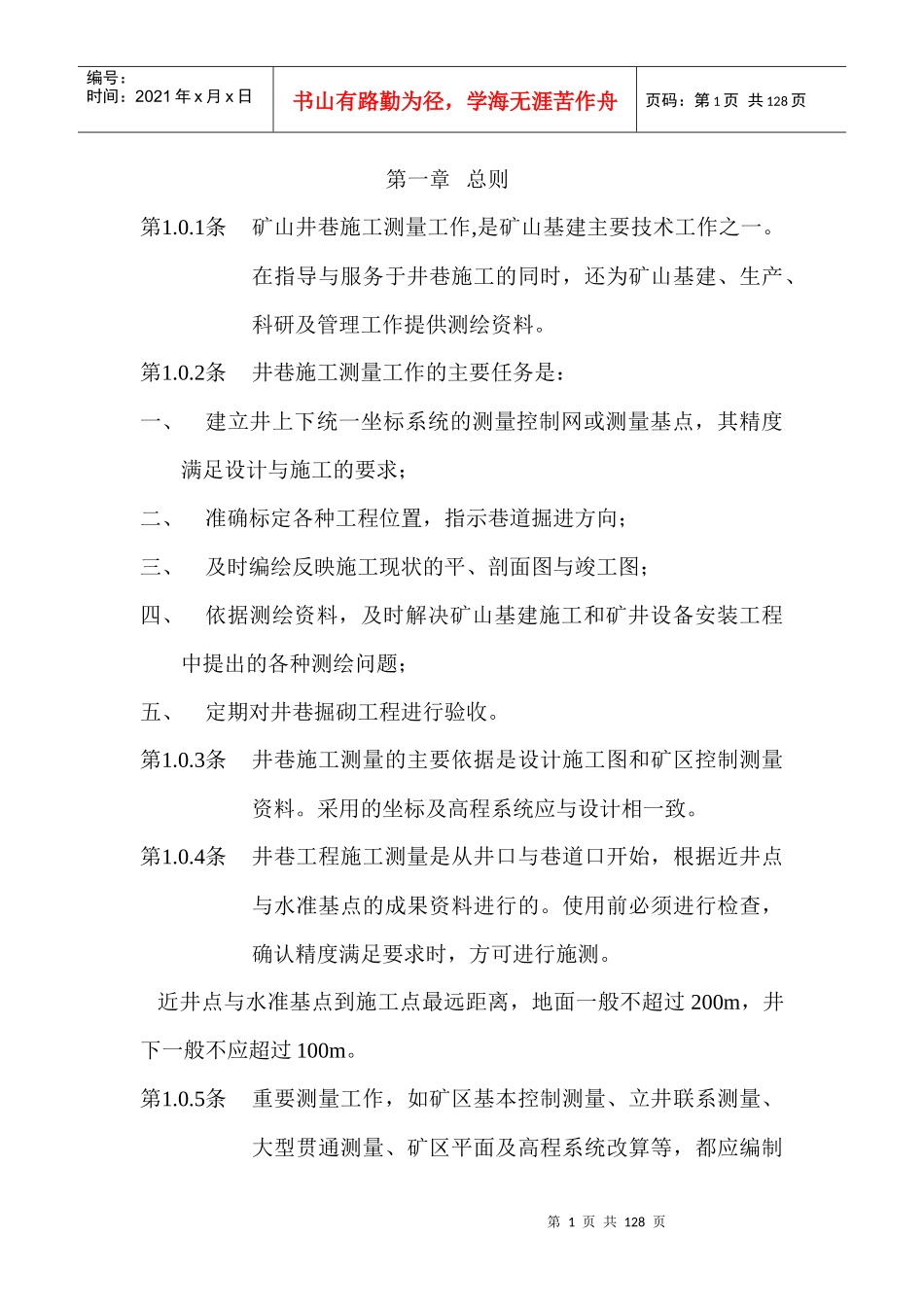

第1页共128页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共128页第一章总则第1
1条矿山井巷施工测量工作,是矿山基建主要技术工作之一
在指导与服务于井巷施工的同时,还为矿山基建、生产、科研及管理工作提供测绘资料
2条井巷施工测量工作的主要任务是:一、建立井上下统一坐标系统的测量控制网或测量基点,其精度满足设计与施工的要求;二、准确标定各种工程位置,指示巷道掘进方向;三、及时编绘反映施工现状的平、剖面图与竣工图;四、依据测绘资料,及时解决矿山基建施工和矿井设备安装工程中提出的各种测绘问题;五、定期对井巷掘砌工程进行验收
3条井巷施工测量的主要依据是设计施工图和矿区控制测量资料
采用的坐标及高程系统应与设计相一致
4条井巷工程施工测量是从井口与巷道口开始,根据近井点与水准基点的成果资料进行的
使用前必须进行检查,确认精度满足要求时,方可进行施测
近井点与水准基点到施工点最远距离,地面一般不超过200m,井下一般不应超过100m

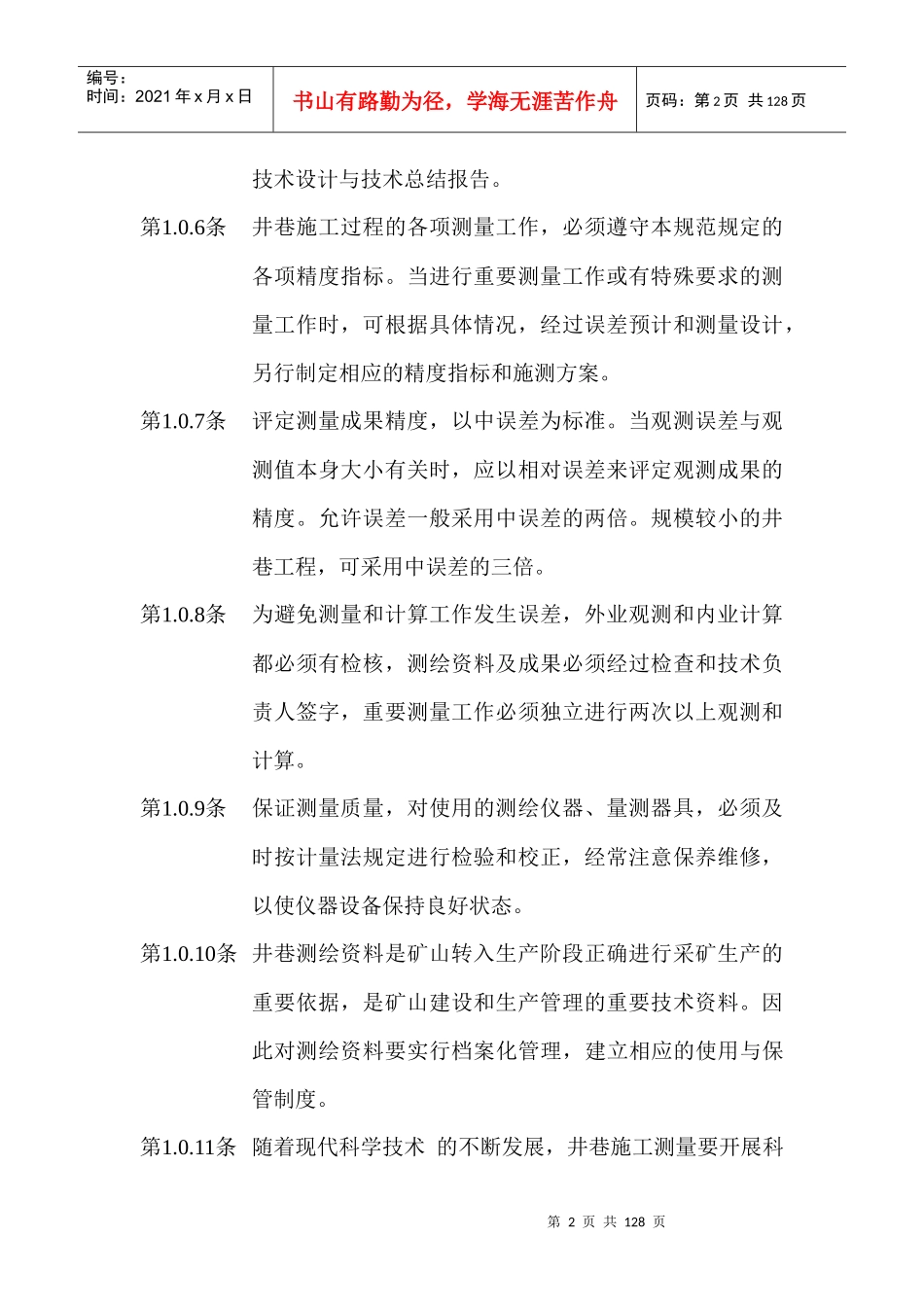

5条重要测量工作,如矿区基本控制测量、立井联系测量、大型贯通测量、矿区平面及高程系统改算等,都应编制第2页共128页第1页共128页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共128页技术设计与技术总结报告
6条井巷施工过程的各项测量工作,必须遵守本规范规定的各项精度指标
当进行重要测量工作或有特殊要求的测量工作时,可根据具体情况,经过误差预计和测量设计,另行制定相应的精度指标和施测方案
7条评定测量成果精度,以中误差为标准
当观测误差与观测值本身大小有关时,应以相对误差来评定观测成果的精度
允许误差一般采用中误差的两倍
规模较小的井巷工程,可采用中误差的三倍
8条为避免测量和计算工作发生误差,外业观测和内业计算都必须
