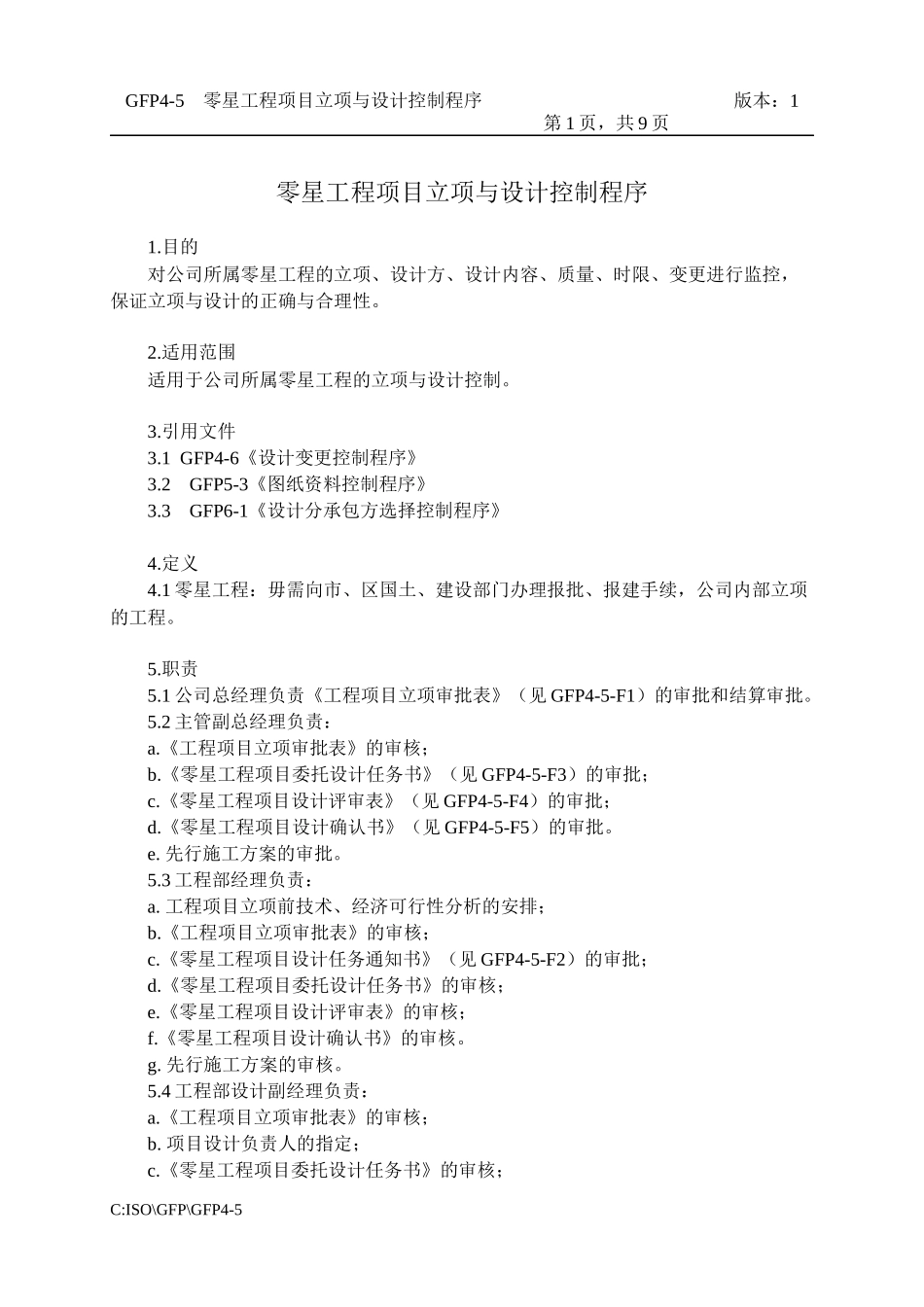

GFP4-5零星工程项目立项与设计控制程序版本:1第1页,共9页零星工程项目立项与设计控制程序1
目的对公司所属零星工程的立项、设计方、设计内容、质量、时限、变更进行监控,保证立项与设计的正确与合理性
适用范围适用于公司所属零星工程的立项与设计控制
1GFP4-6《设计变更控制程序》3
2GFP5-3《图纸资料控制程序》3
3GFP6-1《设计分承包方选择控制程序》4
1零星工程:毋需向市、区国土、建设部门办理报批、报建手续,公司内部立项的工程
1公司总经理负责《工程项目立项审批表》(见GFP4-5-F1)的审批和结算审批
2主管副总经理负责:a
《工程项目立项审批表》的审核;b
《零星工程项目委托设计任务书》(见GFP4-5-F3)的审批;c
《零星工程项目设计评审表》(见GFP4-5-F4)的审批;d
《零星工程项目设计确认书》(见GFP4-5-F5)的审批
先行施工方案的审批
3工程部经理负责:a
工程项目立项前技术、经济可行性分析的安排;b
《工程项目立项审批表》的审核;c
《零星工程项目设计任务通知书》(见GFP4-5-F2)的审批;d
《零星工程项目委托设计任务书》的审核;e
《零星工程项目设计评审表》的审核;f
《零星工程项目设计确认书》的审核
先行施工方案的审核
4工程部设计副经理负责:a
《工程项目立项审批表》的审核;b
项目设计负责人的指定;c
《零星工程项目委托设计任务书》的审核;C:ISO\GFP\GFP4-5GFP4-5零星工程项目立项与设计控制程序版本:1第2页,共9页d
《零星工程项目设计评审表》的审核;e
《零星工程项目设计确认书》的审核;f
先行施工方案的审核
5项目设计负责人负责项目设计控制全过程的技术、事务工作,负责先行施工方案的提出
6各专业校对人负责专业设计图稿的校
