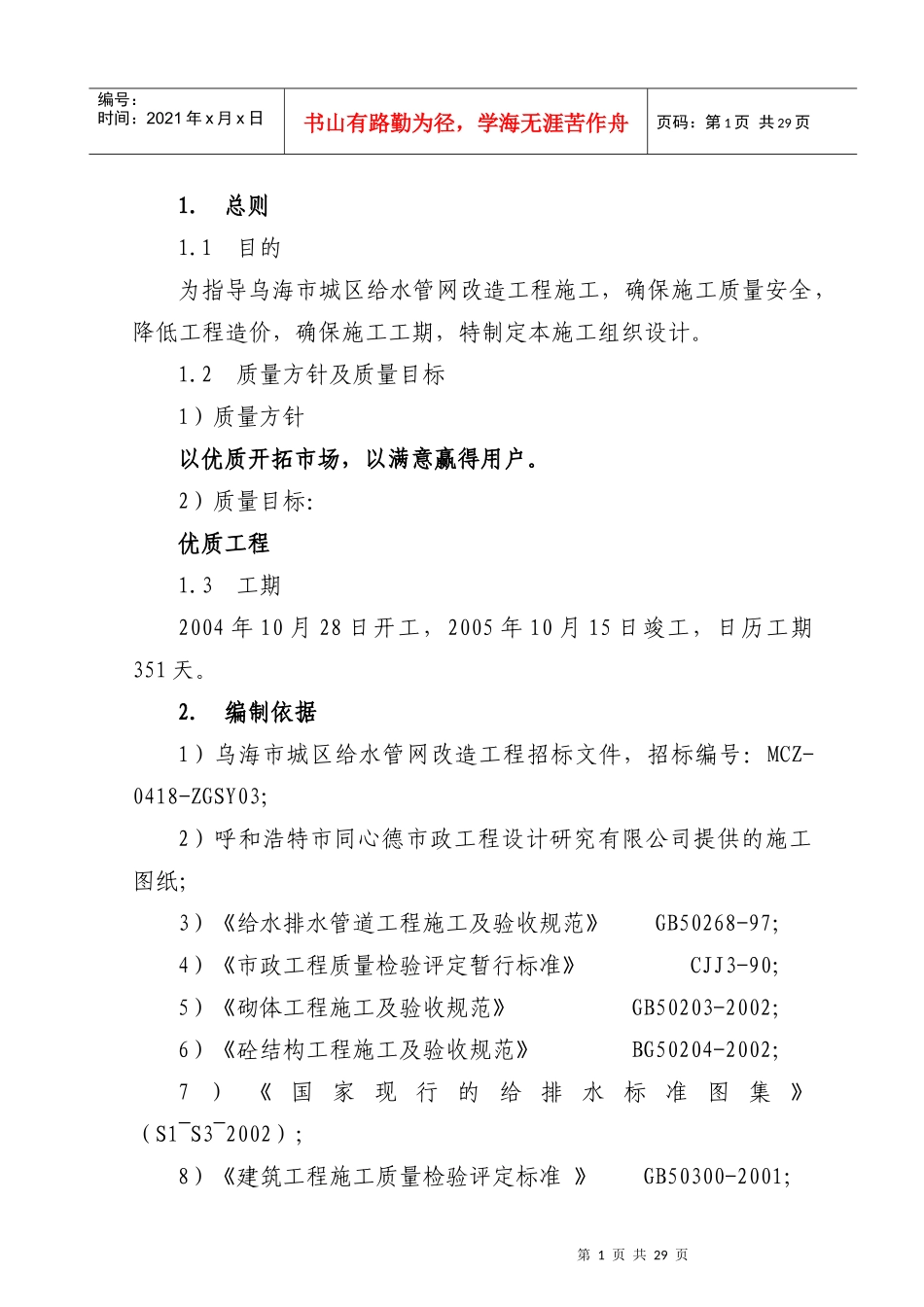

第1页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共29页1.总则1.1目的为指导乌海市城区给水管网改造工程施工,确保施工质量安全,降低工程造价,确保施工工期,特制定本施工组织设计。1.2质量方针及质量目标1)质量方针以优质开拓市场,以满意赢得用户。2)质量目标:优质工程1.3工期2004年10月28日开工,2005年10月15日竣工,日历工期351天。2.编制依据1)乌海市城区给水管网改造工程招标文件,招标编号:MCZ-0418-ZGSY03;2)呼和浩特市同心德市政工程设计研究有限公司提供的施工图纸;3)《给水排水管道工程施工及验收规范》GB50268-97;4)《市政工程质量检验评定暂行标准》CJJ3-90;5)《砌体工程施工及验收规范》GB50203-2002;6)《砼结构工程施工及验收规范》BG50204-2002;7)《国家现行的给排水标准图集》(S1~S3~2002);8)《建筑工程施工质量检验评定标准》GB50300-2001;第2页共29页第1页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共29页9)《建筑工程施工及安装验收规范》3.工程概况3.1工程概况乌海市城区给水管网改造工程位于海勃湾城区内,为了改善输水能力差,管径过细,城区原管网老化的特点,投资建设本工程。3.2工程内容工程内容为沟槽的开挖、回填,管道的安装,阀门井的砌筑安装工程。管材选用玻璃钢管与聚氯乙烯管(PVC-U),工作压力为0.8Mpa。4.施工前期工作方案4.1施工现场管理本工程采用项目管理施工。项目经理作为企业法人代表的代理人,对本工程项目施工全面负责。其施工由项目经理领导的项目经理部,并在公司各职能部门进行监督、协调、服务的前提下,对本工程的进度、质量、成本、安全、现场施工等项管理工作全面负责。1)技术准备(1)进行详细施工调查,编制实施性施工组织设计;(2)审核图纸,配合设计院补充完善及优化施工图设计;(3)按照设计施工图做好现场测量控制网的内业工作;(4)根据施工图,编制详尽的施工方案和作业指导书;(5)对参建人员进行技术交底培训;(6)采集样本,进行建材、砂浆、砼的配合比及土工试验,设计施工配合比和工艺参数,报监理工程师批准后采用。2)物资设备准备第3页共29页第2页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共29页(1)做好取样工作,由试验室试配所需各类标号的砼配合比,对材料及产品分供方进行评审;(2)组织土方机械及调试、检验、测量和试验等设备机具进场;(3)编制物资采购计划,交业主主管部门审核,准备组织进货;4.2施工力量准备该工程工程量大、专业性强、工期短,为加强全面管理,总公司总结以往的施工管理经验,组织强有力的项目经理部,负责组织承包合同的实施和落实,在现场进行综合管理和统一指挥。设置专业施工技术员,专业施工由队长负责,专业技术员负责工程的施工技术、施工调度、施工安全、质量等工作,形成强有力的组织机构。5.主要施工方案和技术要求施工方案见附件。6.施工重点、难点及主要技术措施本工程中的管道安装工序确定为本工程施工重点、难点,拟采取如下措施进行:1)工作现场设警示牌及防护栏,夜间安装警示灯,做到安全作业,文明施工。2)管道承插口处要仔细检查,胶圈的质量控制。3)管道拐弯抹角的处理及措施要求。4)临近冬季的安装技术要求满足冬季施工规范规定。5)管道的试验是施工的重要一环,试验前方案提交监理公司建设单位批准,应选择在气温较高的天气进行。第4页共29页第3页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共29页7.常见质量通病及防治措施管道承插口渗漏:1)现象:管道通入介质后,在管道接口处返潮、渗漏现象,严重影响使用。2)原因分析:(1)管道承插口处有裂纹;(2)对口不符合规定,致使连接不牢;(3)接口没有清理干净,胶圈与管壁间连接不紧密;(4)管道支墩位置不当或回填土夯实方法不当,造成管道受力不当,损伤管道或零件。3)防治办法(1)对口前仔细检查每根管,特别是承插接头部分。若有裂纹,应更换或截去裂纹部分;(2)认真清理管口,保证管内清洁;(3)对口时按要...
