城市供水管网改造工程施工方案第一节施工流程施工工艺流程图第二节主要施工方法1、测量放线1
1组织测量技术人员按规划局提供的测量控制点进行复测,复核无误后建立工程测量控制网,对工程进行点面相结合的测量控制
2进行施工放样测量,定出管道中线及井位置并定出水准基准点作为整个工程的控制点
每次测量均要闭合,严格控制闭合误差
3井面标高应平路面
2、土方工程施工准备基坑开挖管道基础管道安装管道运输砌检查井水泥砂浆搅拌回填砂、土方路面恢复清场2

1本工程的土方工程施工主要包括:1破除原有混凝土路面2土方开挖3土方回填
由于此工程位于村内,马路相对狭窄,施工机械进入现场生产难度大,地下管线资料不明,拟采用人工开挖
沟槽开挖前应要求各有关管线部门提供地下管线情况,并结合人工开挖勘察,确认无误后方可进行施工
当发现管线位置后应做好清晰的标志以保护好地下管线
2破除原有混凝土路面本工程多数管线位于混凝土车行道下,为保护原有路面的完整性,破除路面前应在路面上进行定位放线,定出管线位置,道路切割机根据弹线位置进行路面切割,最后用高压风炮机或小型反铲挖掘机(带风炮头)根据切割位置进行破除
施工时在人行道边设置临时排水沟,以保证排水通畅,以保证开挖基坑不被雨水浸泡而造成基坑的质量问题
在基坑开挖时须在沟槽外两侧筑小土堤截水,以防地表水倒灌入施工沟槽内
沟槽内两侧设排水沟和集水井,用碎石填充,当地下水丰富或遇雨天时用抽水机抽水,以保证基坑不被水浸泡
3本工程的沟槽深度为1
1米,对土质良好地段采用1:1放坡开挖
施工前仔细了解土质情况,分析施工期间的边坡稳定性,同时弄清楚地下管线的走向、埋深,提前制定保护措施,再精确测设边线,清除地面附着物和建筑垃圾,人工挖装,手推车运输
因场地有限,不影响居民生活,土方开挖采用人工开挖依次进行
土方由人工手推车按照调配方案,运至区或外运

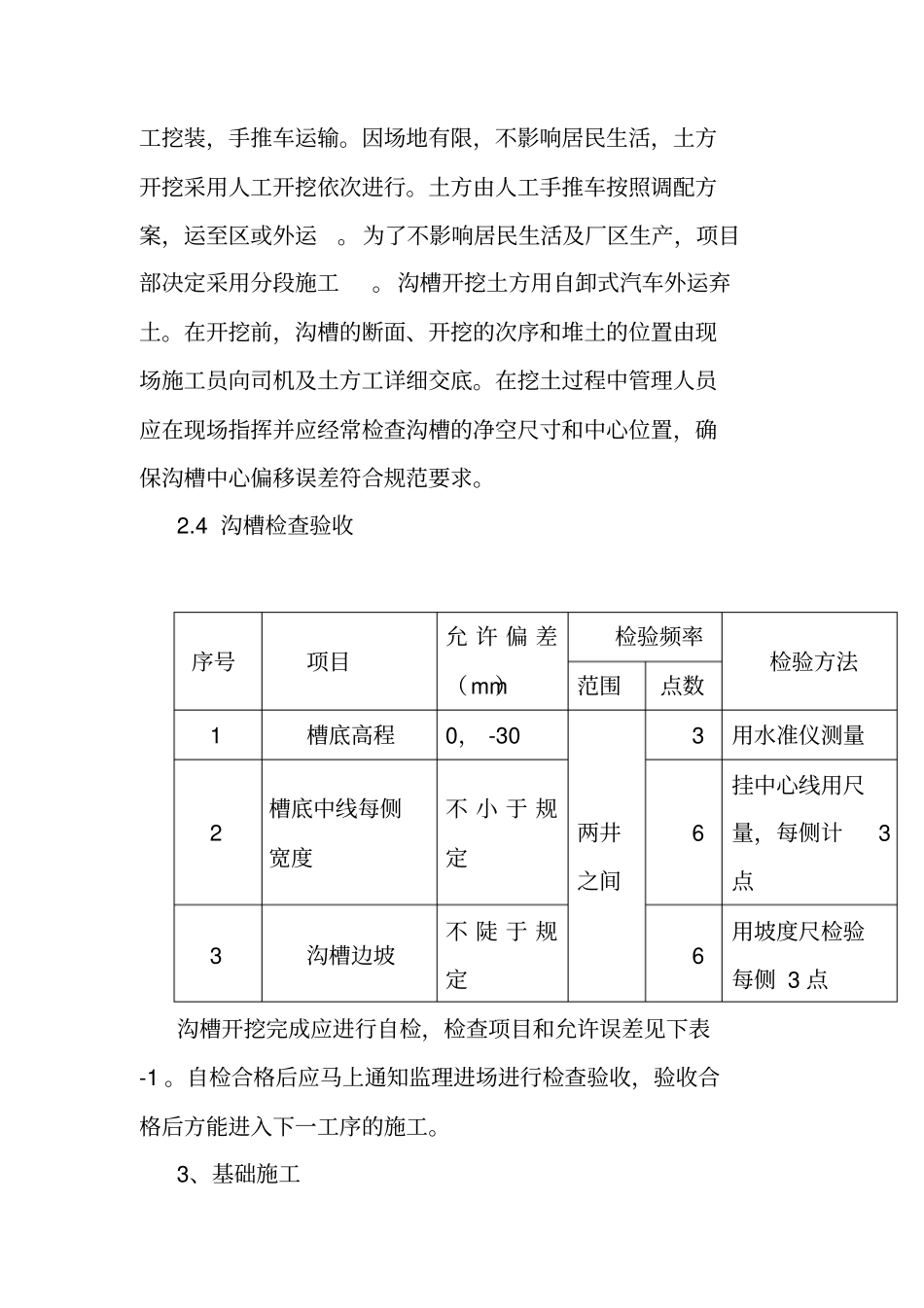

为了不影响居民
