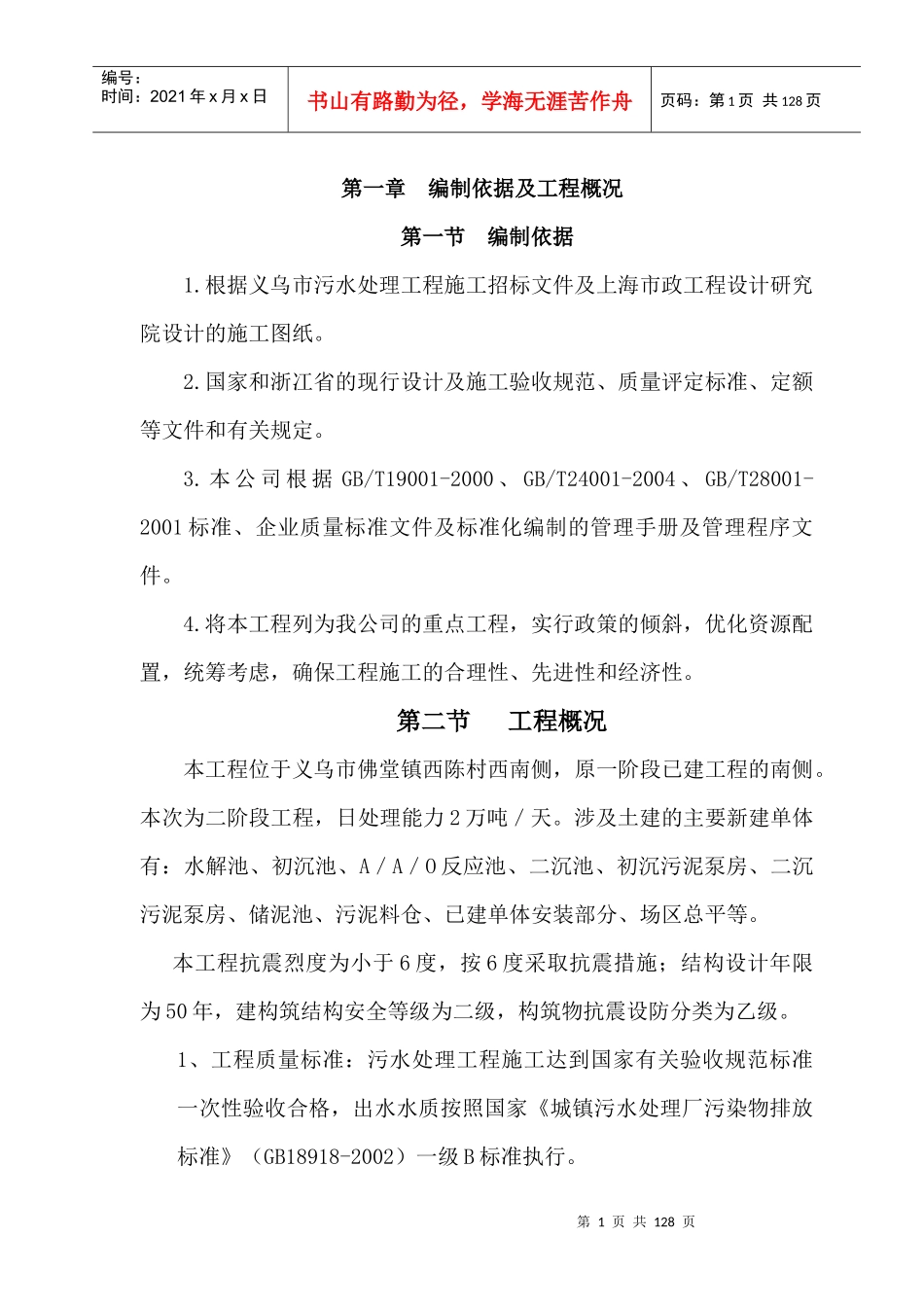

第1页共128页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共128页第一章编制依据及工程概况第一节编制依据1.根据义乌市污水处理工程施工招标文件及上海市政工程设计研究院设计的施工图纸。2.国家和浙冮省的现行设计及施工验收规范、质量评定标准、定额等文件和有关规定。3.本公司根据GB/T19001-2000、GB/T24001-2004、GB/T28001-2001标准、企业质量标准文件及标准化编制的管理手册及管理程序文件。4.将本工程列为我公司的重点工程,实行政策的倾斜,优化资源配置,统筹考虑,确保工程施工的合理性、先进性和经济性。第二节工程概况本工程位于义乌市佛堂镇西陈村西南侧,原一阶段已建工程的南侧。本次为二阶段工程,日处理能力2万吨/天。涉及土建的主要新建单体有:水解池、初沉池、A/A/O反应池、二沉池、初沉污泥泵房、二沉污泥泵房、储泥池、污泥料仓、已建单体安装部分、场区总平等。本工程抗震烈度为小于6度,按6度采取抗震措施;结构设计年限为50年,建构筑结构安全等级为二级,构筑物抗震设防分类为乙级。1、工程质量标准:污水处理工程施工达到国家有关验收规范标准一次性验收合格,出水水质按照国家《城镇污水处理厂污染物排放标准》(GB18918-2002)一级B标准执行。第2页共128页第1页共128页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共128页2、工期目标:从开工之日起400日历天全部完成所有项目。具体见施工计划(横道图附后)3、质量目标:工程质量合格,达到达到《建筑工程施工质量验收统一标准(GB50300-2001)“合格标准”。4、安全生产、文明施工目标:达到义乌市建设工程安全生产文明施工标准化样板工地。第三节污水处理进、出水水质1、设计进出水水质如下:序号污染物指标进水水质出水水质序号污染物指标进水水质出水水质1CODCR450Mg/l600Mg/l4NH3-N30Mg/l8(15)Mg/l2BOD5150Mg/l20Mg/l5TN40Mg/l20Mg/l3SS200Mg/l20Mg/l6总磷(次pip)30Mg/l1Mg/l第二章总平面布置及施工部署准备第一节总平面布置1、根据现场的实际情况,施工场地开阔,项目部设置在现场办公,仓库、钢筋加工场、木工加工场均安排在场地内。考虑到工程项目的庞大,投入的人员较多。租借临近的居民房作为工人的宿舍。2、施工便道本工程施工便道,场地内外均有道路解决运输。第3页共128页第2页共128页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共128页第二节施工部署一、劳动力安排本单体工程按照工期目标,在400个日历天内完成所有构筑物的结构,达到试水条件,因此配备高素质的作业队伍是实现合同工期和确保工程质量的主要条件保证,本工程拟投入一个混凝土班组,两个钢筋班组,两个模板班组,一个安装班组,总人数为135人。主要劳动力计划见下表:序号工种名称人数备注1杂工班组202木工班组303钢筋班组304混凝土班组255架子工班组106工艺管道工57焊工38水电工2二、周转材料计划本工程工程量较大,一次性投入周转材料较多,拟投入周转材料主要有φ48钢管及其扣件,木模板等。主要周转材料配备计划表见下表(加4下面5;50X100方木850L=4米)序号料具名称单位数量备注第4页共128页第3页共128页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共128页1木模板m225002φ48脚手钢管吨1203扣件个4500450×50方木根12004米长三、主要机械配备1)混凝土施工主要机具混凝土采用自拌混凝土,配备1台混凝土输送泵。2)土石方施工机械主要设备拟配备挖掘机2台,小型自卸汽车4台。3)其它设备序号机械名称数量1混凝土搅拌机7501台2汽车吊1辆3对焊机1台4交流电焊机3台5砂轮切割机2台6钢筋切断机1台7钢筋弯曲机1台8圆盘锯2台9挖掘机2台10柴油发电机75kv1台第5页共128页第4页共128页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共128页11插入式振动器7台四、现场准备1)开工前办理好施工许可证等各种法定手续,并与材料供应商等部门建立联系,制定材料供应计划。2)根据现场条件和总平面布置图的要求,修建临时道路,设置临时堆放场地、布设施工机具,搭设生产、生活设施等。3)根据现场供水、...
