中交二公局新恩铁路项目跨包茂高速公路交通疏导方案中交二公局新街至恩格阿娄铁路工程跨包茂高速公路交通疏导方案编制:复核:中交第二公路工程局有限公司1中交二公局新恩铁路项目跨包茂高速公路交通疏导方案中交二公局新恩铁路项目经理部中交第二公路工程局有限公司2第3页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共11页包茂高速施工交通组织方案本工程为跨越包茂高速公路高架桥,由于该路车流量很大,施工时为了确保通行安全,保证车辆畅通,故采用临时墩钢管排架作为系梁底模的支撑结构
根据本工程的特点与现场交通道路实际情况,本着最大限度的减少占道情况发生的原则,制定了交通组织方案
交通组织方案在上报包茂高速公路管理部门审批后方可实施

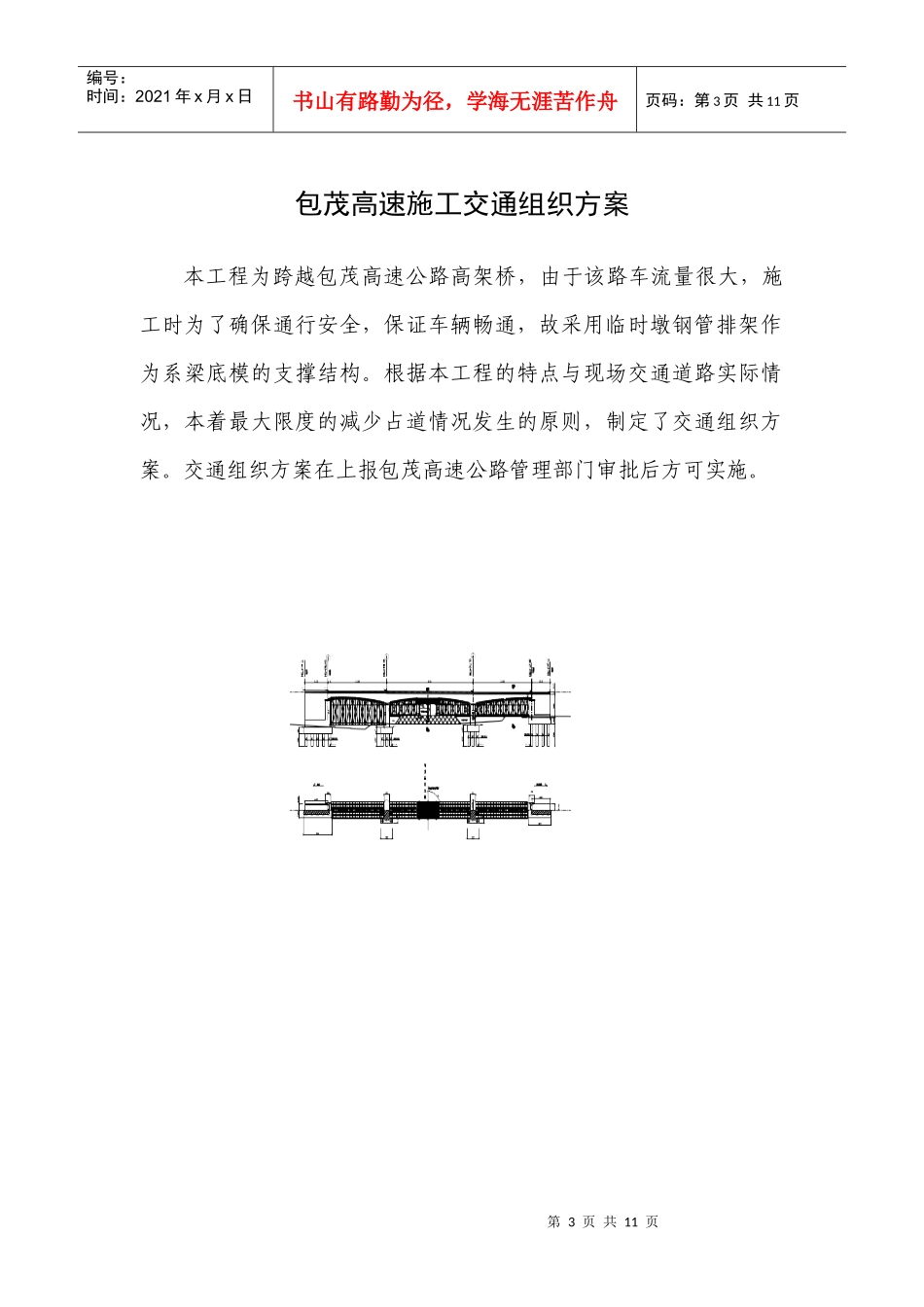

第4页共11页第3页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共11页图1桥梁通道及支架搭设示意图针对本桥连续梁施工对包茂高速通行造成的影响,我项目管段准备采取以下措施来保证通行安全
第一节施工各阶段对包茂高速行车的影响1、本工程临时墩支架施工后,需吊装钢管支柱,由于需要吊装作业,对高速公路行车造成一定影响
影响时间区间为2010年4月20日至2010年6月30日
2、上部横向分配梁采用I45a工字钢(两根焊接在一起)安装共三根、纵向分配梁采用双排I45a工字钢焊接在一起共12根,单根长10米,在施工混凝土支墩即搭设门式通道时将包茂高速此段内照下图方式封闭并渠化交通
第5页共11页第4页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共11页3、在门式通道搭设完毕后将不再按照门洞搭设时的交通组织方式组织渠化交通,应按照支架搭设时交通组织方式渠化交通疏导过往车辆,在靠近公路两侧边地基硬化完毕后即可拆除高速公路两侧护栏,在拆除高速护栏前应征得相关产权单位同意后方可拆除
