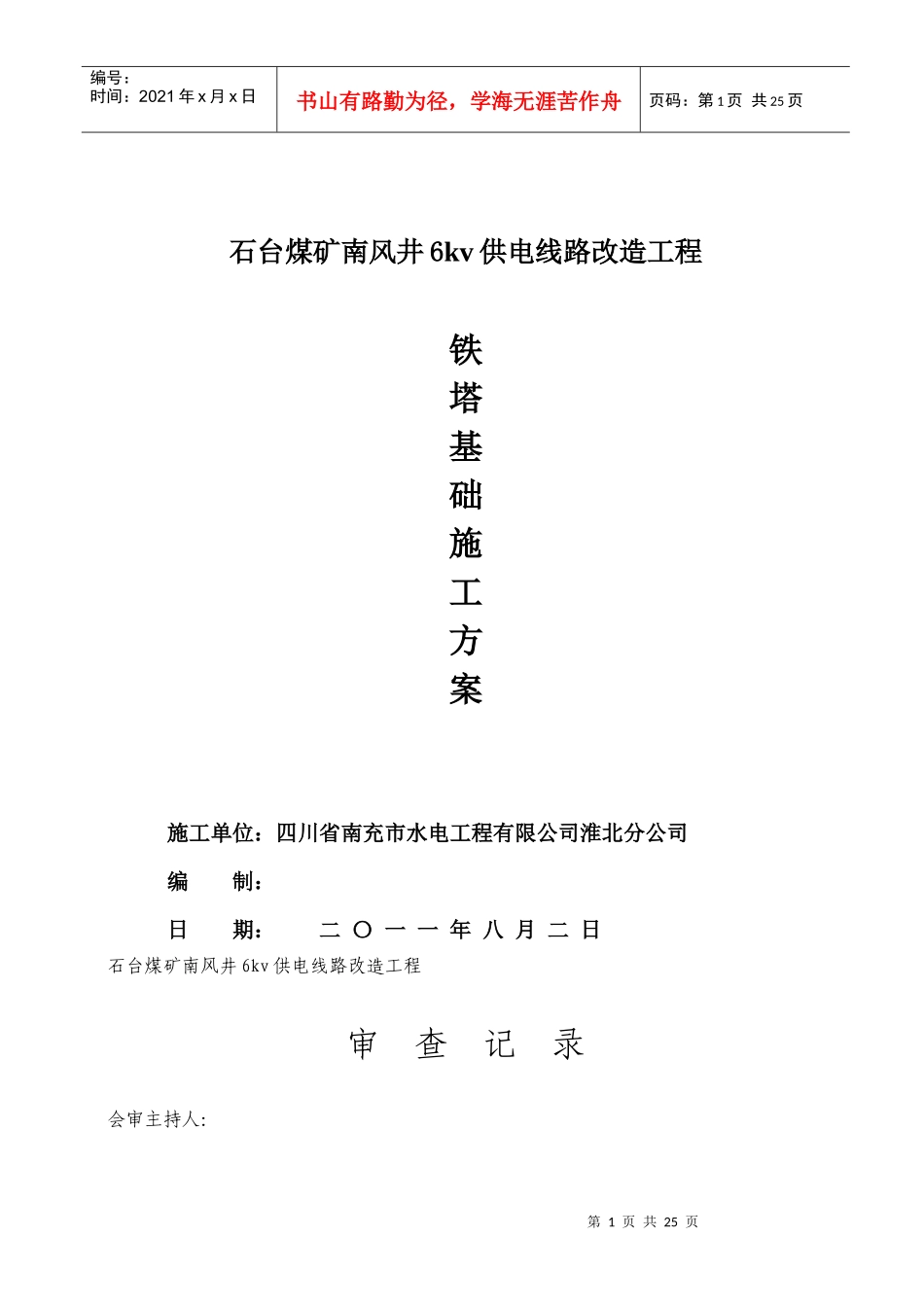

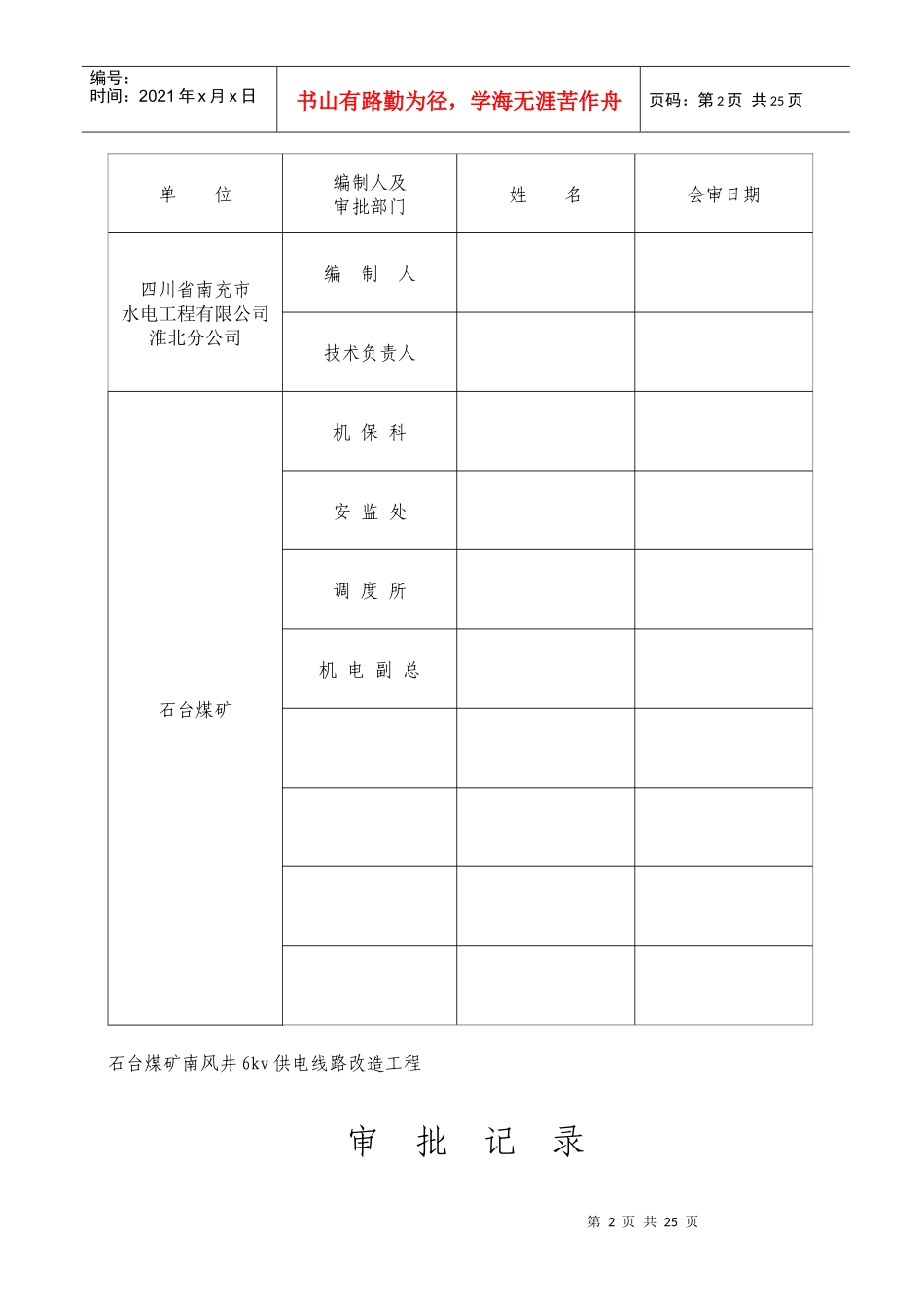

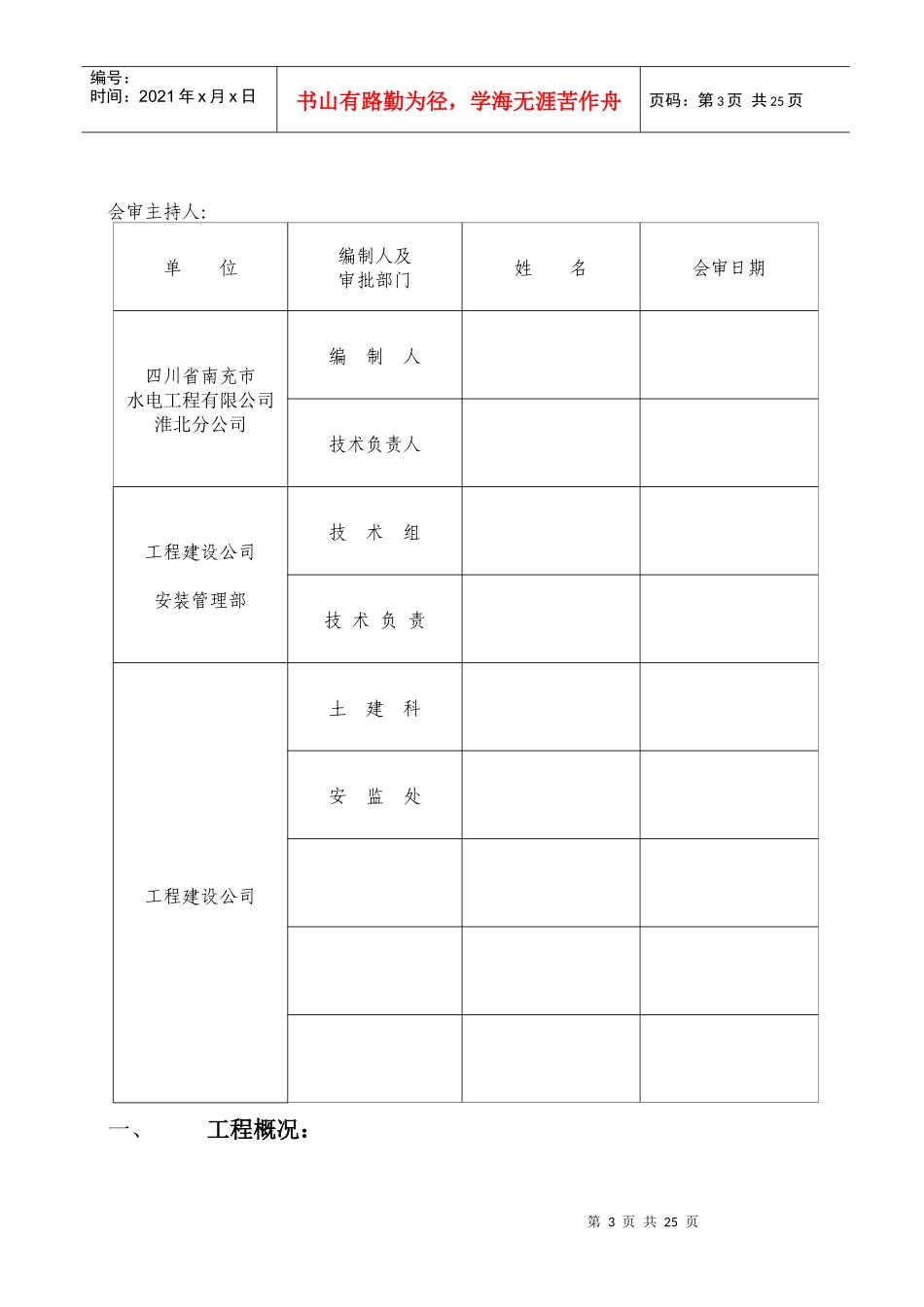

第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共25页石台煤矿南风井6kv供电线路改造工程铁塔基础施工方案施工单位:四川省南充市水电工程有限公司淮北分公司编制:日期:二〇一一年八月二日石台煤矿南风井6kv供电线路改造工程审查记录会审主持人:第2页共25页第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共25页单位编制人及审批部门姓名会审日期四川省南充市水电工程有限公司淮北分公司编制人技术负责人石台煤矿机保科安监处调度所机电副总石台煤矿南风井6kv供电线路改造工程审批记录第3页共25页第2页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共25页会审主持人:单位编制人及审批部门姓名会审日期四川省南充市水电工程有限公司淮北分公司编制人技术负责人工程建设公司安装管理部技术组技术负责工程建设公司土建科安监处一、工程概况:第4页共25页第3页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共25页石台煤矿6kv线路配套基础土建工程,由四川省南充市水电工程有限公司淮北分公司承接施工,位于淮北杜集区石台镇、靠近公里、乡村,人员、由于地区土质环境情况比较复杂;工期短,施工难度大
为确保安全生产和施工进度及人员的安全,不出轻伤以上事故,特制定本施工方案,施工时必须按照此方案执行
本线路铁塔基础工程,采用先进的钻机桩施工工艺,现场混凝土浇筑施工方案
该方案具有高效、底噪、环保、成孔质量高、机械化程度高、施工时间短、具有流水作业块等优点,现在国内外广泛推广使用
基础施工主要工艺流程:测量定点放线→钻机成孔→下放钢筋笼→安放地脚螺栓→下放钢护筒→灌注混凝土→(养护)交成品
二、施工准备1、资料准备(1)开工前应具备场地工程的地质资料和必要的水文地质资料,桩基
