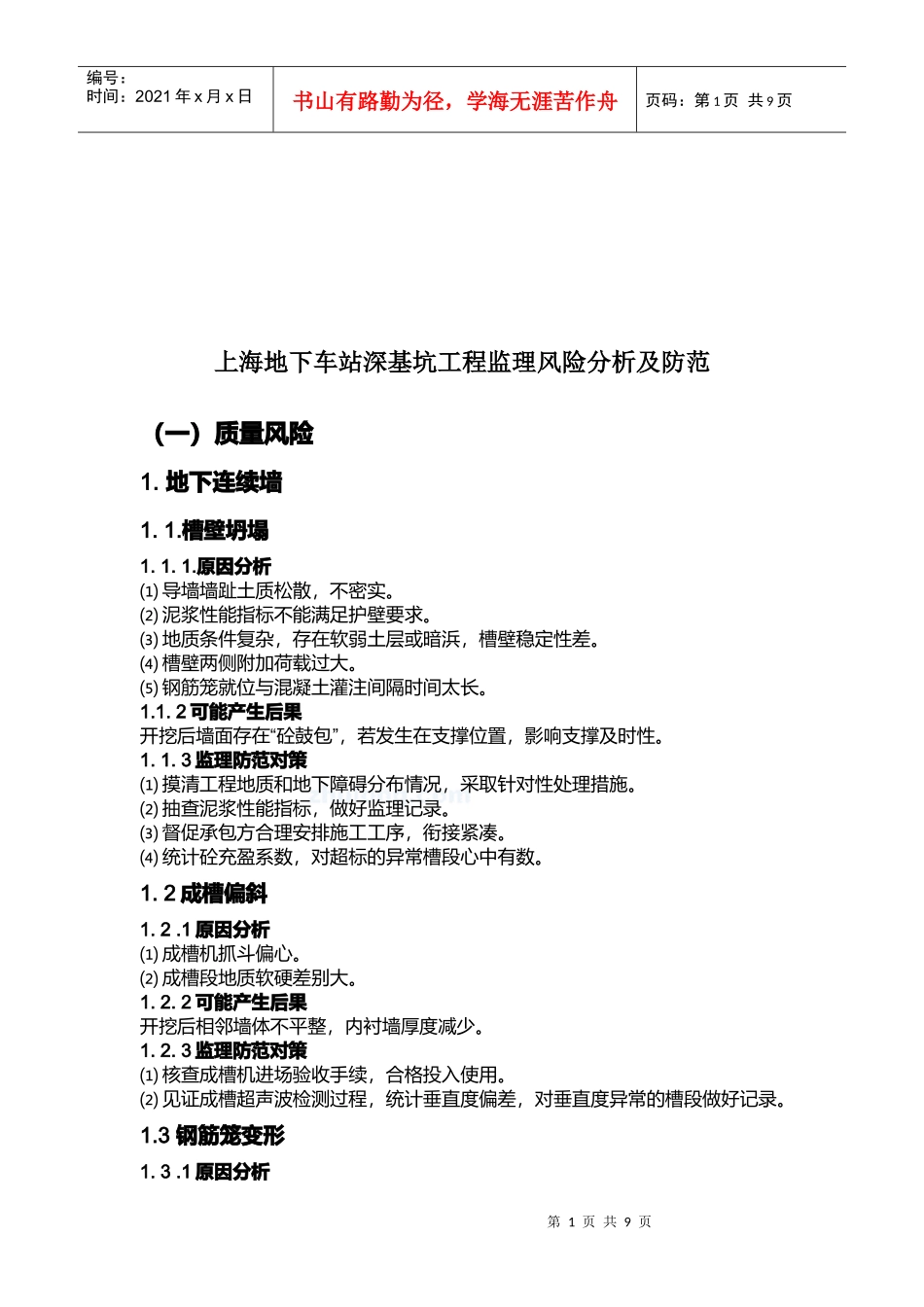

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页上海地下车站深基坑工程监理风险分析及防范(一)质量风险1
地下连续墙1
原因分析⑴导墙墙趾土质松散,不密实
⑵泥浆性能指标不能满足护壁要求
⑶地质条件复杂,存在软弱土层或暗浜,槽壁稳定性差
⑷槽壁两侧附加荷载过大
⑸钢筋笼就位与混凝土灌注间隔时间太长
2可能产生后果“”开挖后墙面存在砼鼓包,若发生在支撑位置,影响支撑及时性
3监理防范对策⑴摸清工程地质和地下障碍分布情况,采取针对性处理措施
⑵抽查泥浆性能指标,做好监理记录
⑶督促承包方合理安排施工工序,衔接紧凑
⑷统计砼充盈系数,对超标的异常槽段心中有数
2成槽偏斜1
1原因分析⑴成槽机抓斗偏心
⑵成槽段地质软硬差别大
2可能产生后果开挖后相邻墙体不平整,内衬墙厚度减少
3监理防范对策⑴核查成槽机进场验收手续,合格投入使用
⑵见证成槽超声波检测过程,统计垂直度偏差,对垂直度异常的槽段做好记录
3钢筋笼变形1

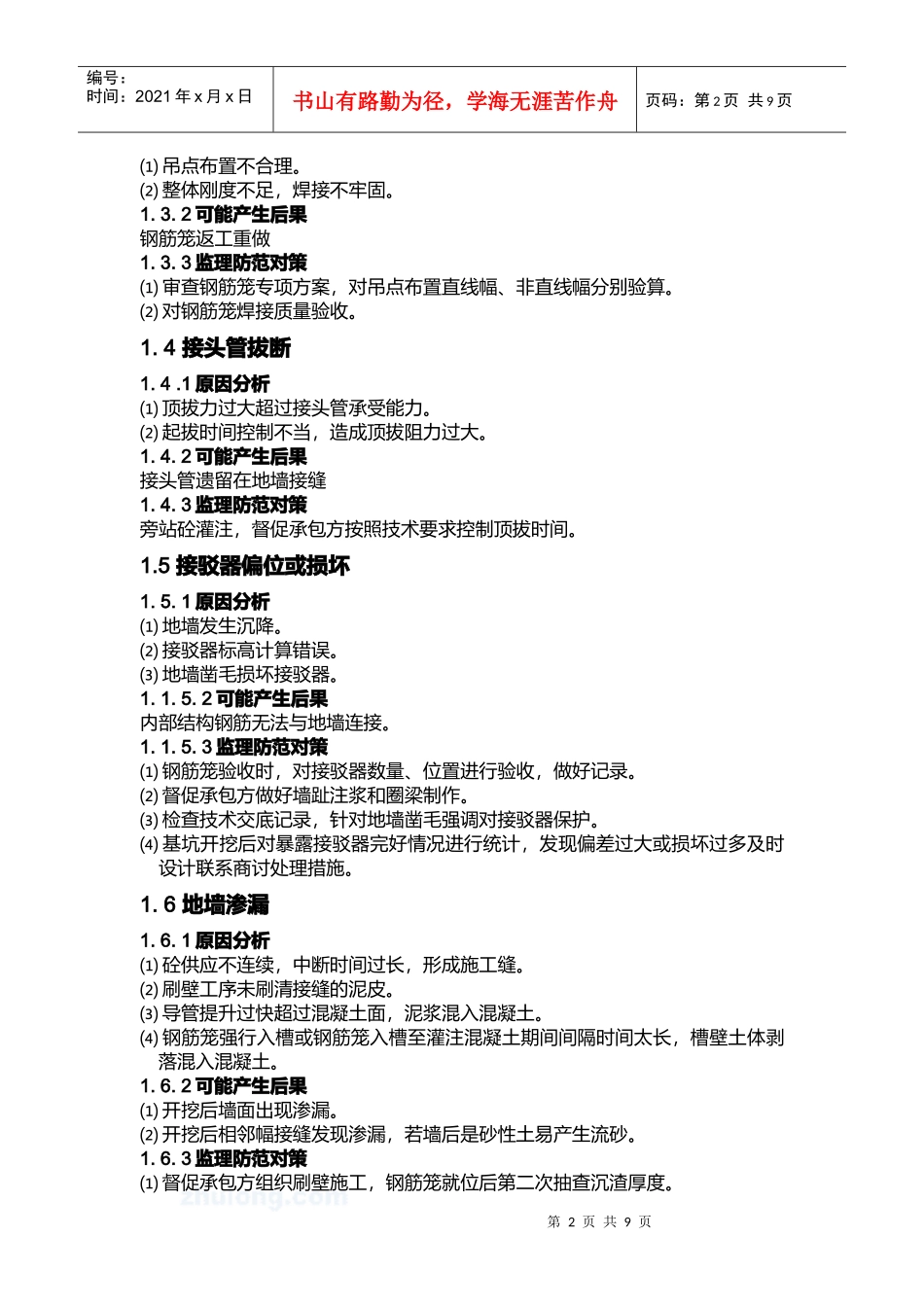

1原因分析第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页⑴吊点布置不合理
⑵整体刚度不足,焊接不牢固
2可能产生后果钢筋笼返工重做1
3监理防范对策⑴审查钢筋笼专项方案,对吊点布置直线幅、非直线幅分别验算
⑵对钢筋笼焊接质量验收
4接头管拔断1
1原因分析⑴顶拔力过大超过接头管承受能力
⑵起拔时间控制不当,造成顶拔阻力过大
2可能产生后果接头管遗留在地墙接缝1
3监理防范对策旁站砼灌注,督促承包方按照技术要求控制顶拔时间
5接驳器偏位或损坏1
1原因分析⑴地墙发生沉降
⑵接驳器标高计算错误
⑶地墙凿毛损坏接驳器
2可能产生后果内部结构钢筋无法与地墙连接
