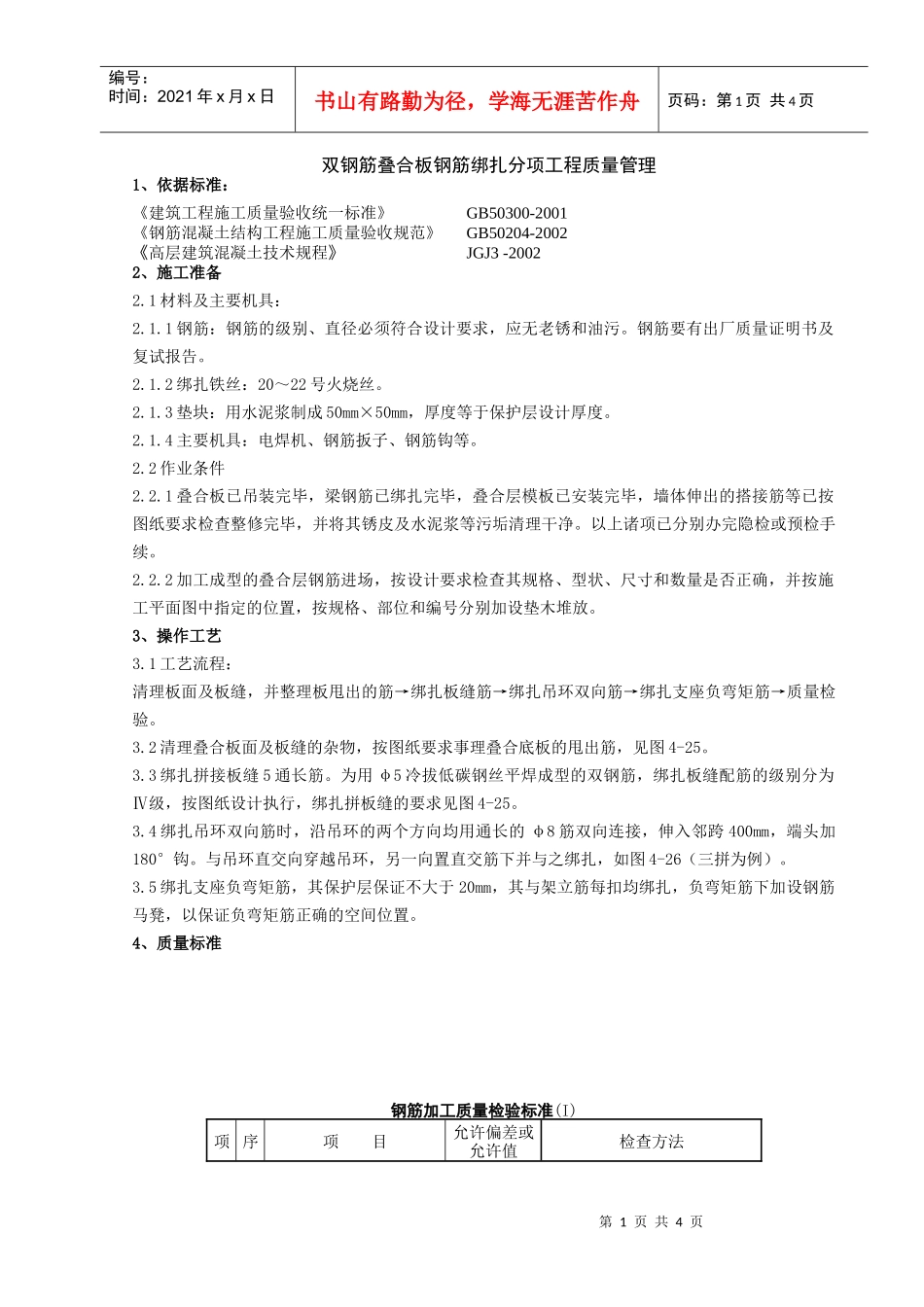

第1页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共4页双钢筋叠合板钢筋绑扎分项工程质量管理1、依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《钢筋混凝土结构工程施工质量验收规范》GB50204-2002《高层建筑混凝土技术规程》JGJ3-20022、施工准备2
1材料及主要机具:2
1钢筋:钢筋的级别、直径必须符合设计要求,应无老锈和油污
钢筋要有出厂质量证明书及复试报告
2绑扎铁丝:20~22号火烧丝
3垫块:用水泥浆制成50mm×50mm,厚度等于保护层设计厚度
4主要机具:电焊机、钢筋扳子、钢筋钩等
2作业条件2
1叠合板已吊装完毕,梁钢筋已绑扎完毕,叠合层模板已安装完毕,墙体伸出的搭接筋等已按图纸要求检查整修完毕,并将其锈皮及水泥浆等污垢清理干净
以上诸项已分别办完隐检或预检手续
2加工成型的叠合层钢筋进场,按设计要求检查其规格、型状、尺寸和数量是否正确,并按施工平面图中指定的位置,按规格、部位和编号分别加设垫木堆放
3、操作工艺3
1工艺流程:清理板面及板缝,并整理板甩出的筋→绑扎板缝筋→绑扎吊环双向筋→绑扎支座负弯矩筋→质量检验
2清理叠合板面及板缝的杂物,按图纸要求事理叠合底板的甩出筋,见图4-25
3绑扎拼接板缝5通长筋
为用φ5冷拔低碳钢丝平焊成型的双钢筋,绑扎板缝配筋的级别分为Ⅳ级,按图纸设计执行,绑扎拼板缝的要求见图4-25
4绑扎吊环双向筋时,沿吊环的两个方向均用通长的φ8筋双向连接,伸入邻跨400mm,端头加180°钩
与吊环直交向穿越吊环,另一向置直交筋下并与之绑扎,如图4-26(三拼为例)
5绑扎支座负弯矩筋,其保护层保证不大于20mm,其与架立筋每扣均绑扎,负弯矩筋下加设钢筋马凳,以保证负弯矩筋正确的空间位置
4、质量标准钢筋加
