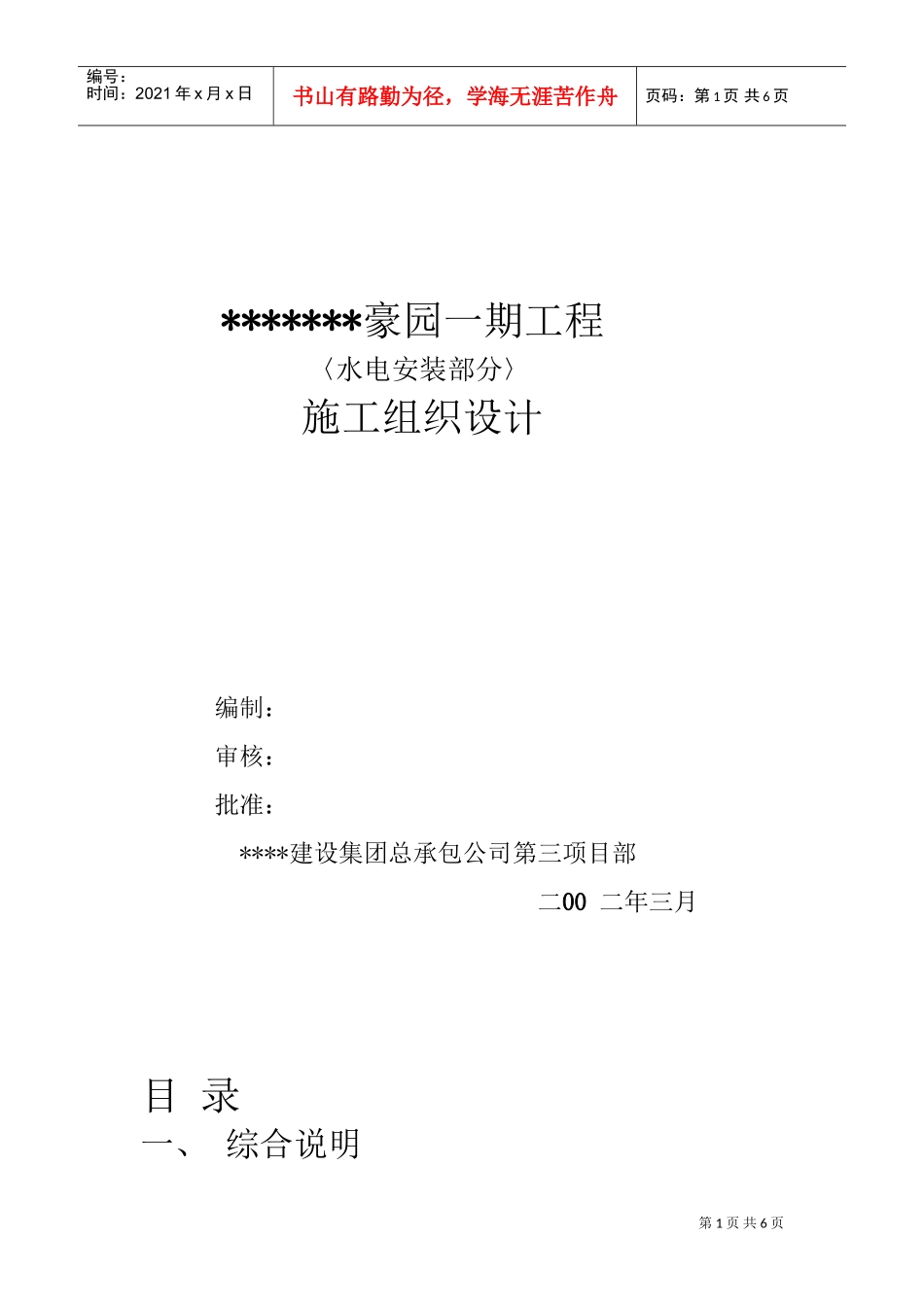

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页*******豪园一期工程〈水电安装部分〉施工组织设计编制:审核:批准:****建设集团总承包公司第三项目部二00二年三月目录一、综合说明第2页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页二、平面布置图三、安装主要实物工程量四、安装工程计划网络图五、综合劳动力计划表六、主要施工机具七、安装部分项目工程施工方案1、施工准备2、现场预制、预试3、配合土建预埋、预留4、管道工程施工方案5、电气工程施工方案6、施工质量保证体系7、安全文明施工保证体系八、施工依据的主要规范、标准一、综合说明1、总体工程概况1.1********豪园一期工程由17幢三层排屋、14幢五层花园洋房和一幢3层会所组成,位于****钱塘江一桥南岸,之江渡假村对面,东信大道西侧。1.2建设面积:54606.34m21.3建筑结构:采用砖混结构,地下一层,地上排屋三层,花园洋房五层,东西为花园洋房,中为排屋。1.4建筑功能:分排屋、花园洋房、会所三大功能。1.5工程设计:****华东建设发展设计有限公司。1.6工程监理:****建筑学院监理事务所。1.7工程持监:****市建筑工程质量监督站.二、平面布置图见土建总平面布置图第3页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共6页三、安装主要实物工程量(该工程量是估计值、仅作为制订进度计划、劳动力计划的参考)1、给排水1)UPVC塑料管约25000米2)镀锌钢管约150米3)无缝钢管约10米4)ABS管约10000米5)各类阀门龙头、角阀约4256只6)管件约43559只7)法兰7副8)泵类2台9)消防箱9只10)卫生器具约220011)水表221只12)金属支架2T13142、电气1)总配电柜(电表箱)221套2)各类配电箱748套3)各类UPVC电线管约35000米4)各类电线约116000米5)各类灯具、开关约10718只6)各类焊接钢管约7750米7)接地干线约14500米8)各类安全指示灯、照明灯9)各类暗插座10)等电位箱约974只11)四、********豪园一期安装工程计划网络图(附后)五、综合劳动力计划表2002年月345678910管工2481616161610电工1015202022222216电焊工33555552油漆工11111112气焊工11111111维修11222222普工610121414141414起重工11111111总计2536506060606048第4页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共6页说明:1、劳动力计划根据工程进度网络计划制定,若网络计划有变动,则相应变动2、计划人数按每天平均1.5班作业考虑,如超过此限,需按比例增加人员。3、综合工种要统一协调。4、室外工程、弱电工程,工种不含此计划内。六、主要施工机具序号机械或设备名称型号规格/功率数量进场时间1电焊机TBX-60/3KW2台2电焊机BX5/300/30KW2台3冲击电钻φ21/0.234台4手提电钻4把5电动开槽机D3L/50/2.2KW2台6电焊条烘箱SC101/4/3000.3KW1台7电动试压泵DSEY-15025/403KW1台8手动式压泵SYL-12.5/41台9砂轮切割机WQS-400/0.75KW3台10电动套丝机TQ-100-C-4/0.75KW1台11台钻E512-2/0.75KW1台12液压弯管机WYB-108J/1.10KW1台13管道割刀MRA32-2001台14砂轮磨光机4台15移动式组装式作台自制1组16水堆仪S31台17经伟仪J21台18电气调试仪器全套2套19空压器3W-0.9/7A7.5KW1台七、安装部分分项目施工方案1、施工设备1.1技术准备:1.1.1由项目总工组织项目施工技术人员深入阅读图纸,不但要全面,透彻地理解图纸,还要提出问题和建议,并在此基础上参加业主组织的图纸会审或设计交底。1.1.2精心编制“两算”,根据招标文件和合同规定,做好由我方提供设备,材料的市场调研和评审。货比三家,择优选定厂家,品牌,并经甲方、监理核确认,制订采购计划和实施采购。1.1.3技术交底专业技术员组织对已定的首批进场人员做施工组织设计和图纸交底,并交待预制,预埋的技术要求和安全措施。对以后陆续进场的人员也要分批进行技术交底。第5页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共6页1.1.4检查已进场人员的上岗证,资格证的有效期。对有效期已满或将满的持证人员,由劳动部门安排复考,换证。规定持证上岗的...
